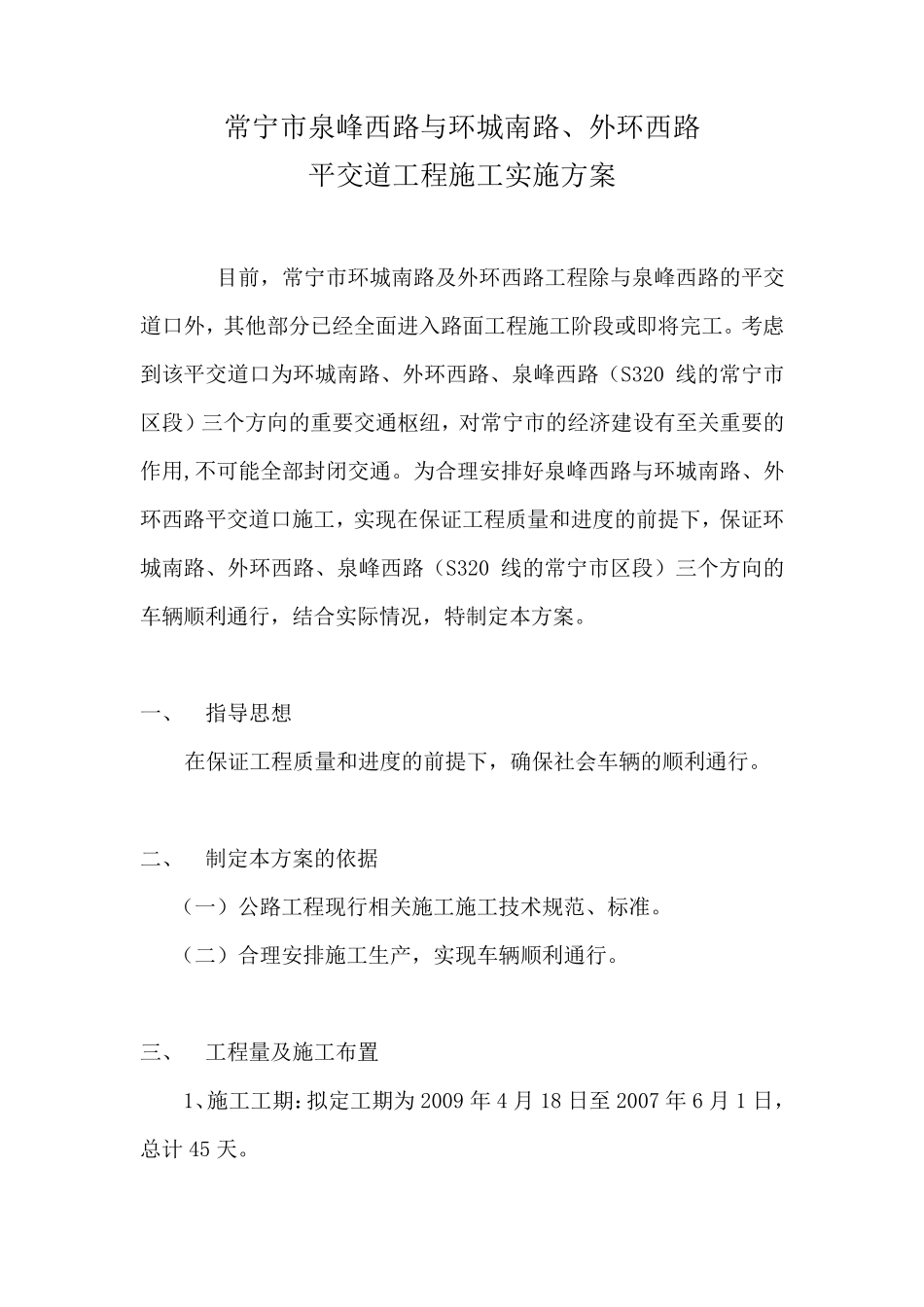

常宁市泉峰西路与环城南路、外环西路 平交道工程施工实施方案 目前,常宁市环城南路及外环西路工程除与泉峰西路的平交道口外,其他部分已经全面进入路面工程施工阶段或即将完工
考虑到该平交道口为环城南路、外环西路、泉峰西路(S320 线的常宁市区段)三个方向的重要交通枢纽,对常宁市的经济建设有至关重要的作用,不可能全部封闭交通
为合理安排好泉峰西路与环城南路、外环西路平交道口施工,实现在保证工程质量和进度的前提下,保证环城南路、外环西路、泉峰西路(S320 线的常宁市区段)三个方向的车辆顺利通行,结合实际情况,特制定本方案
一、 指导思想 在保证工程质量和进度的前提下,确保社会车辆的顺利通行
二、 制定本方案的依据 (一)公路工程现行相关施工施工技术规范、标准
(二)合理安排施工生产,实现车辆顺利通行
三、 工程量及施工布置 1、施工工期:拟定工期为 2009 年 4 月 18 日至 2007 年 6 月 1 日,总计 45 天
2、主要负责人员:详见附表 一
3、主要施工机械:详见附表 二
4、主要工程数量:详见附表 三

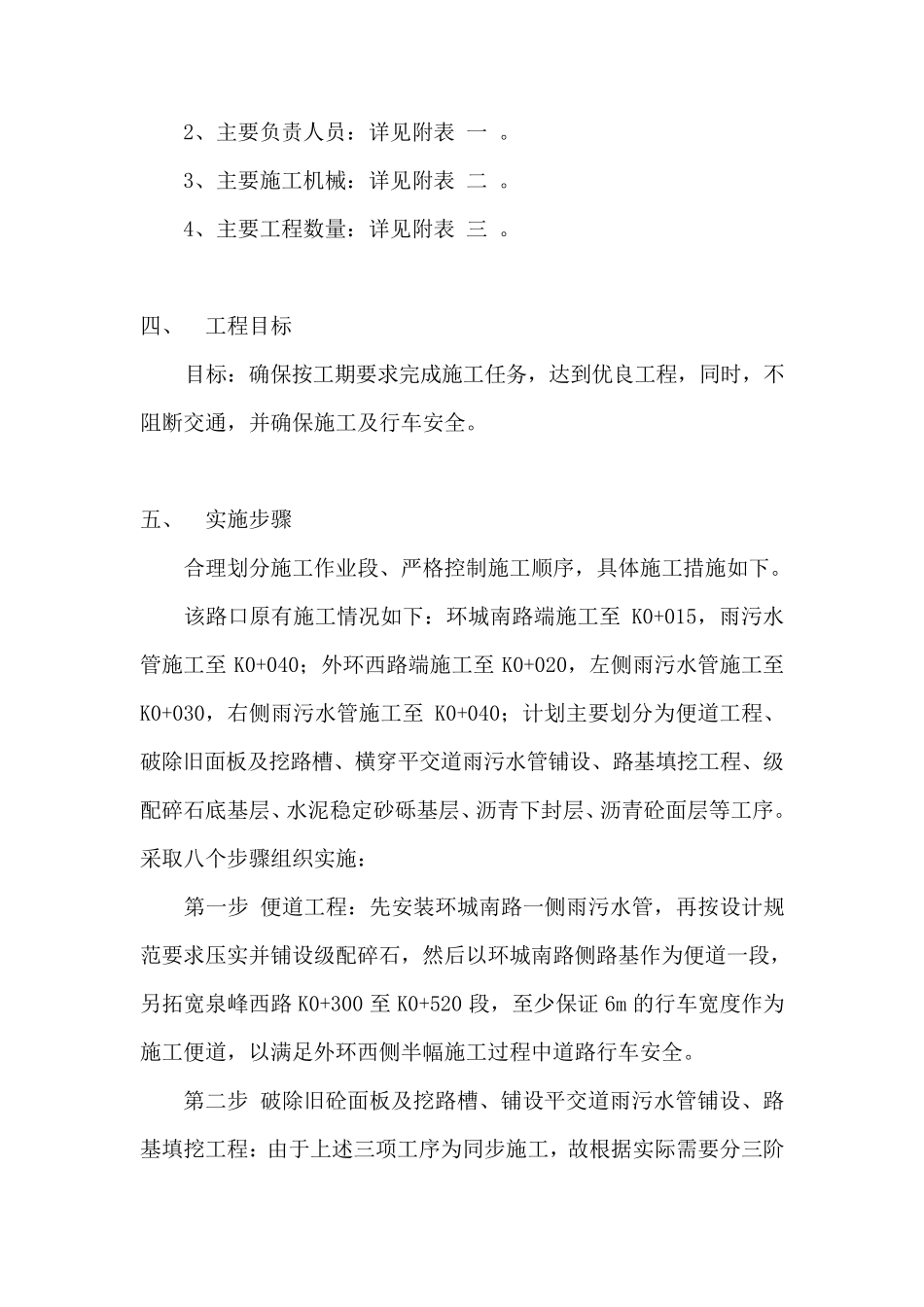

四、 工程目标 目标:确保按工期要求完成施工任务,达到优良工程,同时,不阻断交通,并确保施工及行车安全
五、 实施步骤 合理划分施工作业段、严格控制施工顺序,具体施工措施如下
该路口原有施工情况如下:环城南路端施工至 K0+015,雨污水管施工至 K0+040;外环西路端施工至 K0+020,左侧雨污水管施工至K0+030,右侧雨污水管施工至 K0+040;计划主要划分为便道工程、破除旧面板及挖路槽、横穿平交道雨污水管铺设、路基填挖工程、级配碎石底基层、水泥稳定砂砾基层、沥青下封层、沥青砼面层等工序

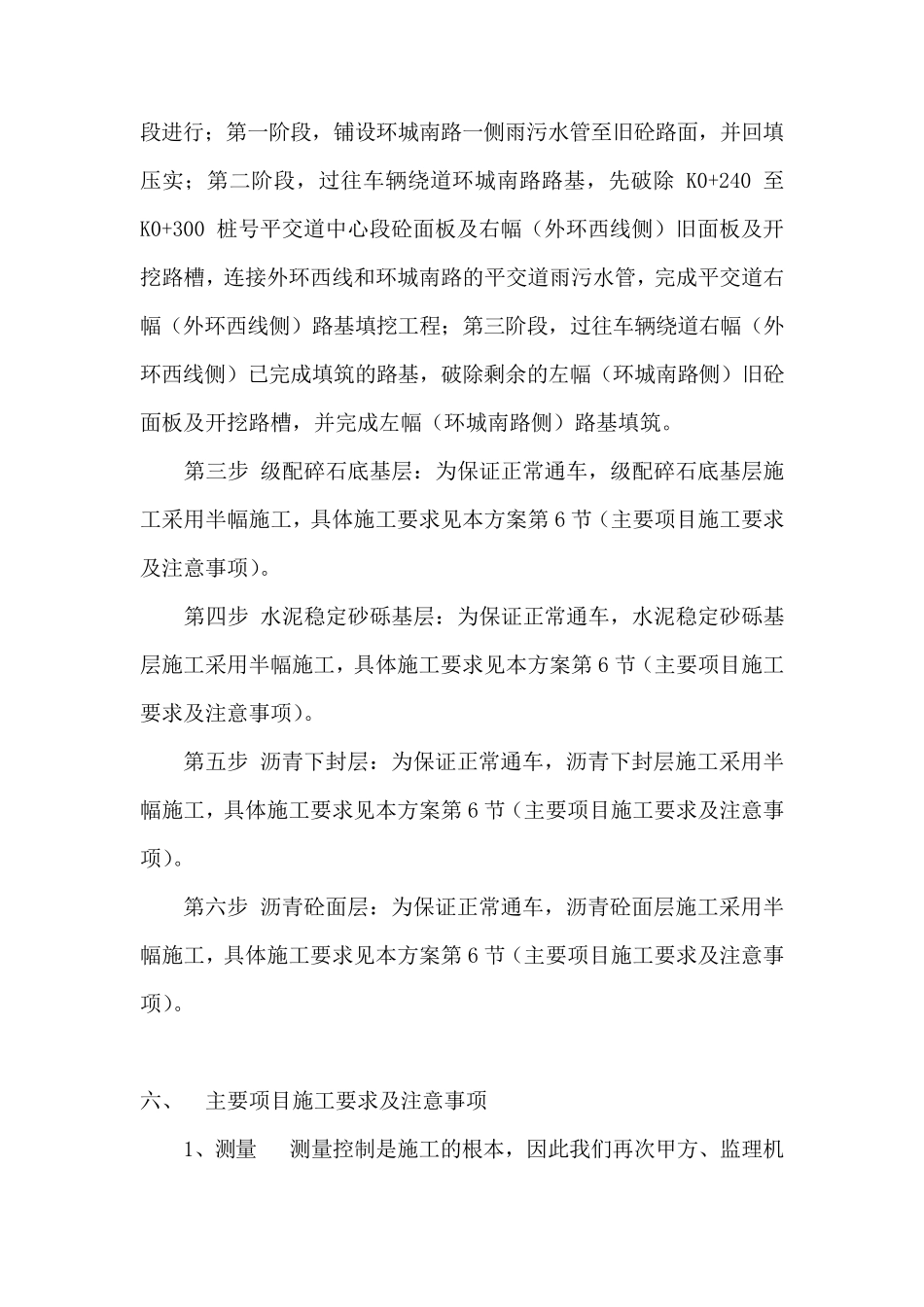

采取八个步骤组织实施: 第一步 便道工程:先安装环城南路一侧雨污水管,再按设计规范要求压实并铺设级配碎石,然后以环城南路侧路基作为便道一段
