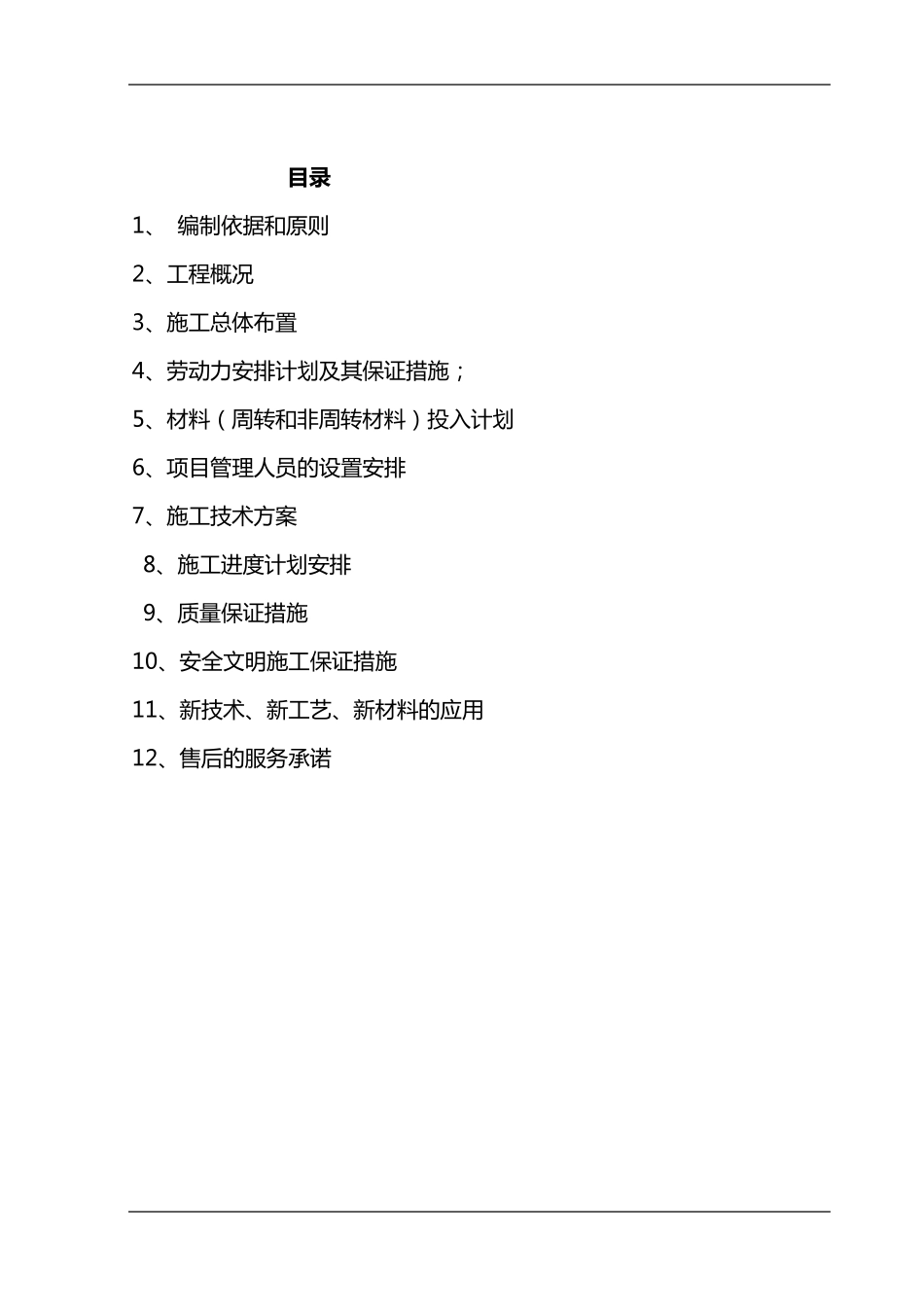

平 整 场 地施工组织设计 目 录 1、 编制依据和原则 2、工程概况 3、施工总体布置 4、劳动力安排计划及其保证措施; 5、材料(周转和非周转材料)投入计划 6、项目管理人员的设置安排 7、施工技术方案 8、施工进度计划安排 9、质量保证措施 10、安全文明施工保证措施 11、新技术、新工艺、新材料的应用 12、售后的服务承诺 第 一章 编制依据和原则 一 、编制依据 1、本工程招标文件、设计文件等; 2、我单位自行的现场考察; 3、我单位拟投入本工程的施工技术力量、机械设备以及近几年房建施工积累的经验; 二、编制原则: 1、体现我公司多年来建筑工程施工的先进方法和精湛工艺; 2、体现文明施工、环保施工的新思路、形象; 3、针对本工程的施工工艺特点,着重考虑相应的分部分项施工方法
第 二章 工程概况 工 程 名 称 : 朝 阳 市 殡 仪 馆 异 地 新 建 工 程 平 整 土 地 工 程 建 设 地 点 : 龙 城 区 西 大 营 子 镇 北 山 村 五 龙 山 建 设 单 位 : 朝 阳 市 新 铁 西 建 筑 工 程 有 限 责 任 公 司 新 建 的 殡 仪 馆 工 程 , 位 于 朝 阳 市 龙 城 区 西 大 营 子 镇 北 山 村 五 龙 山 , 由 于 是新 建 地 址 , 整 个 场 区 要 进 行 平 整 , 场 地 挖 填 平 衡 , 平 整 场 地 包 括 办 公 楼 ,骨 灰 纪 念 堂 , 告 别 大 厅 , 火 化 间 , 锅 炉 、停车场 地 等, 需要 动用土 石方 53万立方米, 平 整 场 地 94000 平 方米
、 第三章 施工总体布置 1、 部 署 的 原 则 ①施工部 署 的 总方针为“四全三优先”,即全力以赴,全方位作业,全公司参与,确保全胜;人力、 财力、 物力优先
②发挥我公司拥有大批各类专业技术管理人员、 有足
