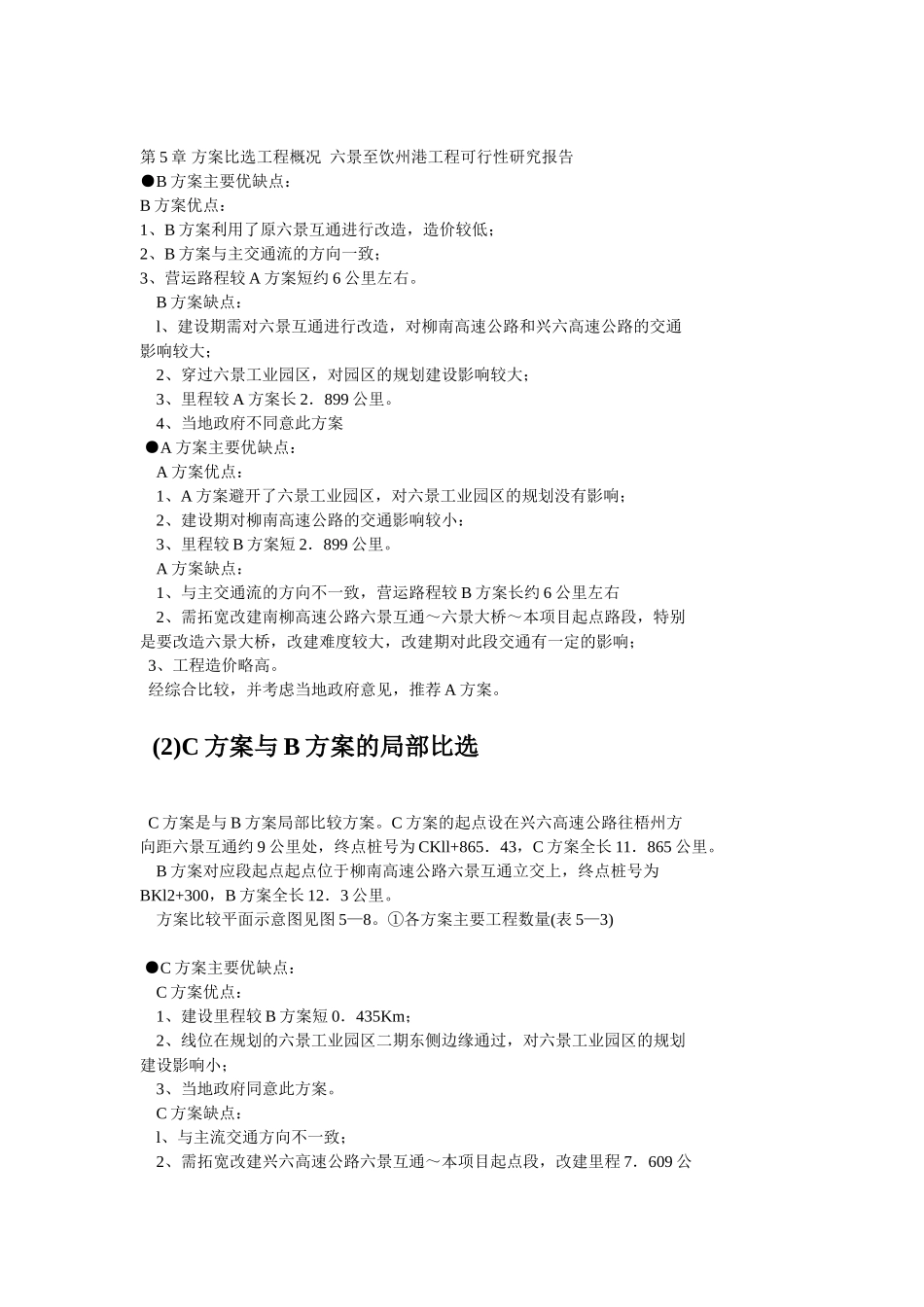

第5章方案比选工程概况六景至饮州港工程可行性研究报告●B方案主要优缺点:B方案优点:1、B方案利用了原六景互通进行改造,造价较低;2、B方案与主交通流的方向一致;3、营运路程较A方案短约6公里左右
B方案缺点:l、建设期需对六景互通进行改造,对柳南高速公路和兴六高速公路的交通影响较大;2、穿过六景工业园区,对园区的规划建设影响较大;3、里程较A方案长2.899公里
4、当地政府不同意此方案●A方案主要优缺点:A方案优点:1、A方案避开了六景工业园区,对六景工业园区的规划没有影响;2、建设期对柳南高速公路的交通影响较小:3、里程较B方案短2.899公里
A方案缺点:1、与主交通流的方向不一致,营运路程较B方案长约6公里左右2、需拓宽改建南柳高速公路六景互通~六景大桥~本项目起点路段,特别是要改造六景大桥,改建难度较大,改建期对此段交通有一定的影响;3、工程造价略高
经综合比较,并考虑当地政府意见,推荐A方案
(2)C方案与B方案的局部比选C方案是与B方案局部比较方案
C方案的起点设在兴六高速公路往梧州方向距六景互通约9公里处,终点桩号为CKll+865.43,C方案全长11.865公里
B方案对应段起点起点位于柳南高速公路六景互通立交上,终点桩号为BKl2+300,B方案全长12.3公里
方案比较平面示意图见图5—8
①各方案主要工程数量(表5—3)●C方案主要优缺点:C方案优点:1、建设里程较B方案短0.435Km;2、线位在规划的六景工业园区二期东侧边缘通过,对六景工业园区的规划建设影响小;3、当地政府同意此方案
C方案缺点:l、与主流交通方向不一致;2、需拓宽改建兴六高速公路六景互通~本项目起点段,改建里程7.609公里
由于兴六高速公路为BOT‘项目,改建六景互通~本项目起点段,需与兴六高速公路建设管理单位协商,难度较大

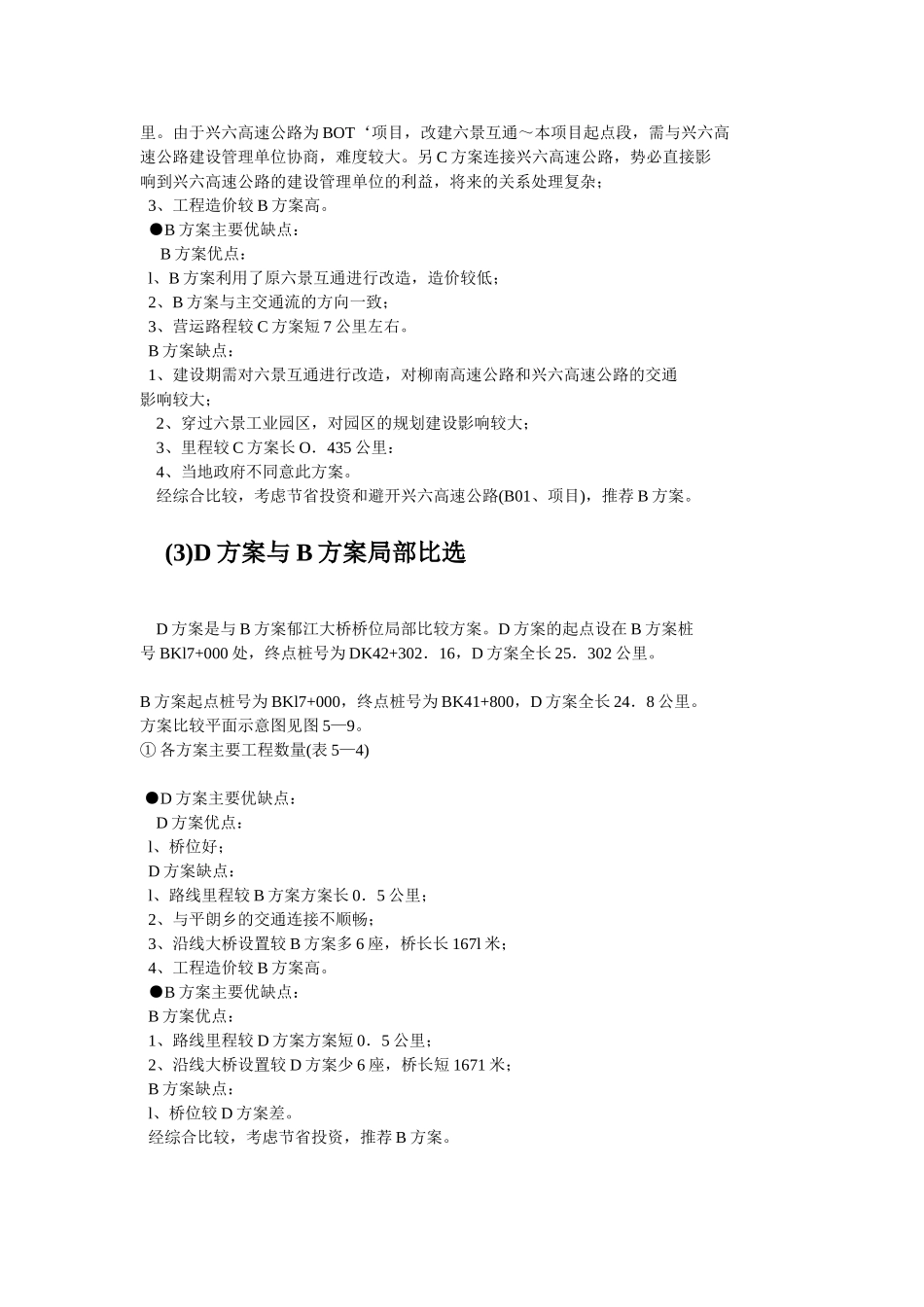

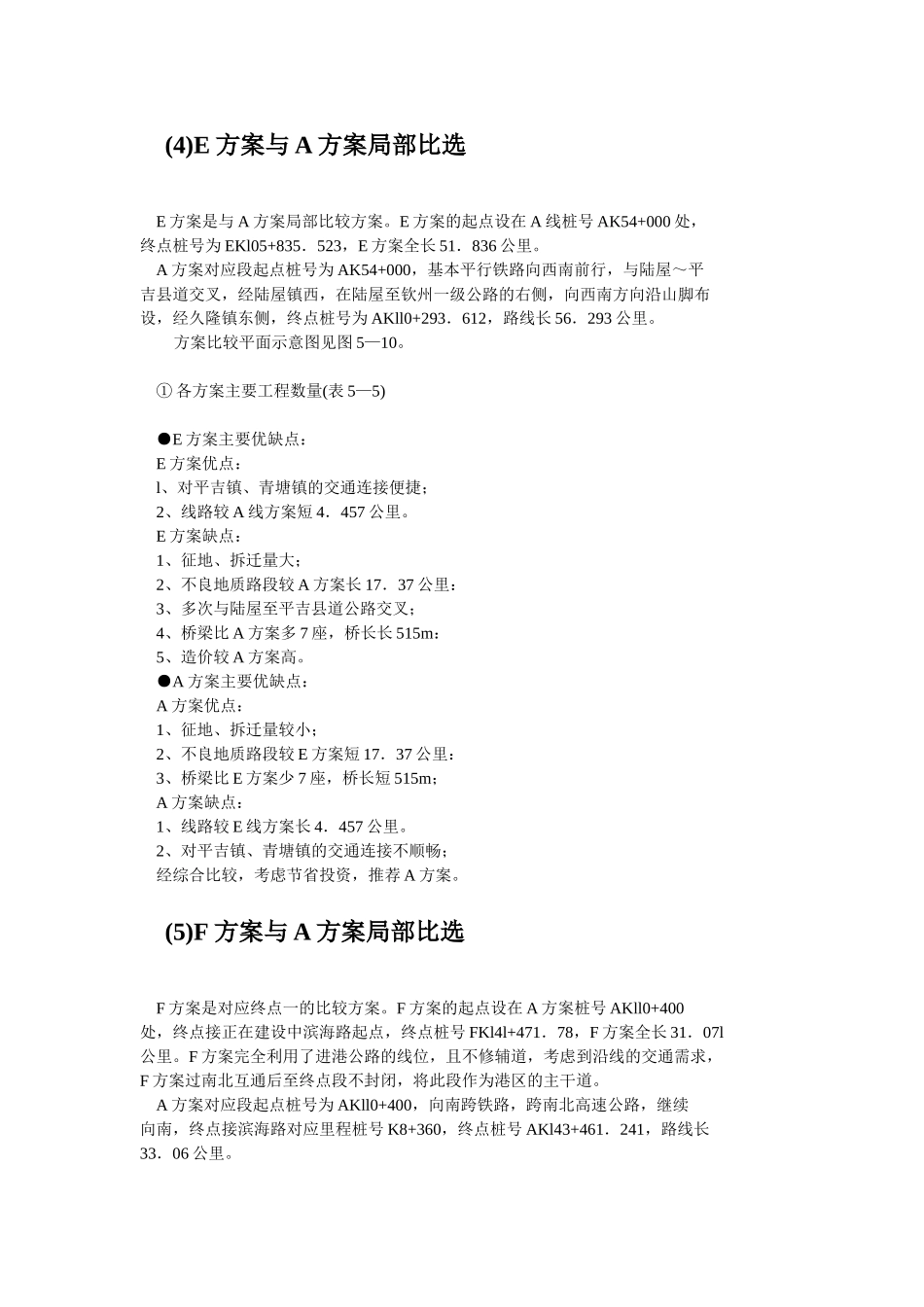

另C方案连接兴六高速公路,势必直接影响到兴六高
