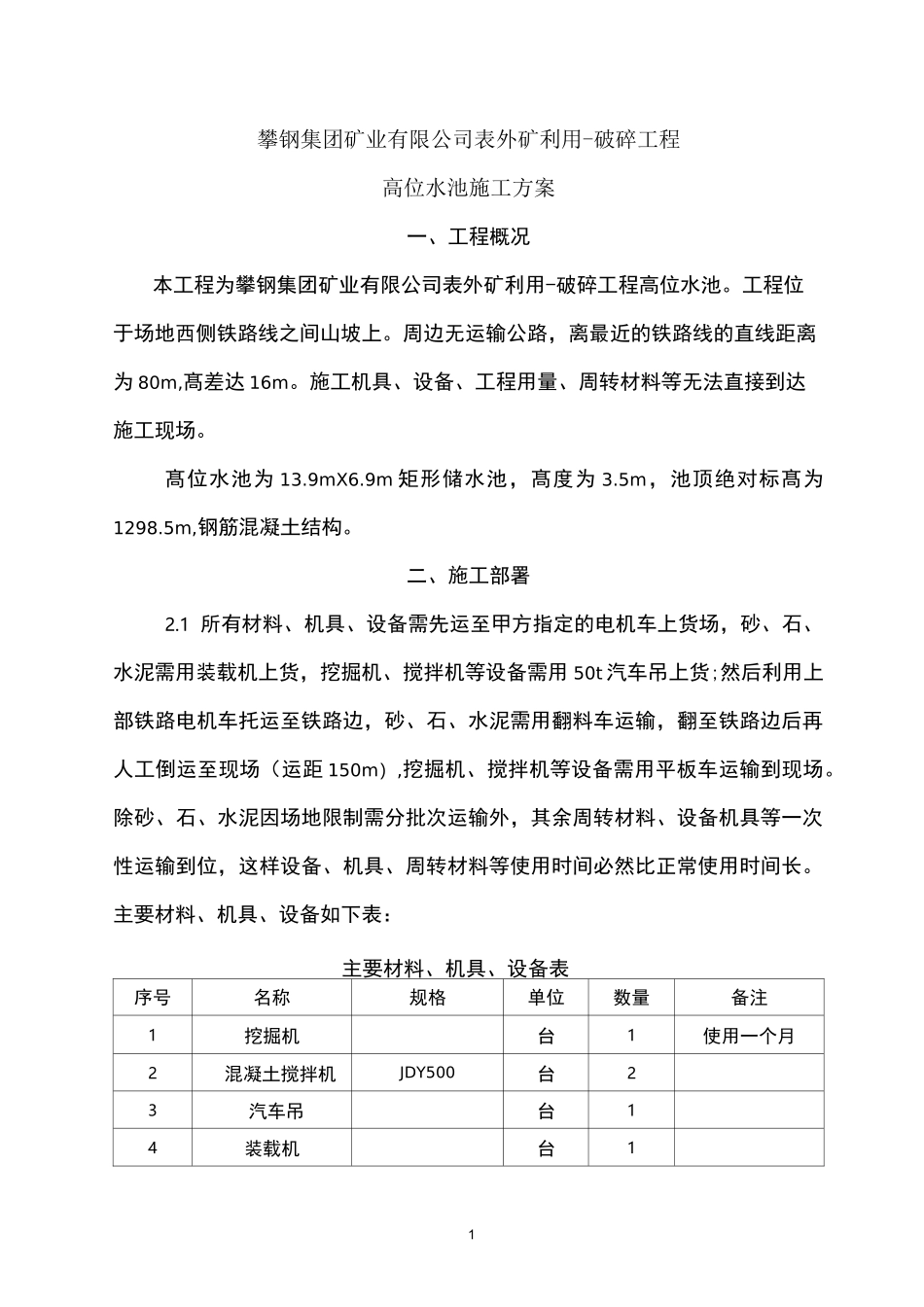

1攀钢集团矿业有限公司表外矿利用-破碎工程高位水池施工方案一、工程概况本工程为攀钢集团矿业有限公司表外矿利用-破碎工程高位水池
工程位于场地西侧铁路线之间山坡上
周边无运输公路,离最近的铁路线的直线距离为 80m,髙差达 16m
施工机具、设备、工程用量、周转材料等无法直接到达施工现场

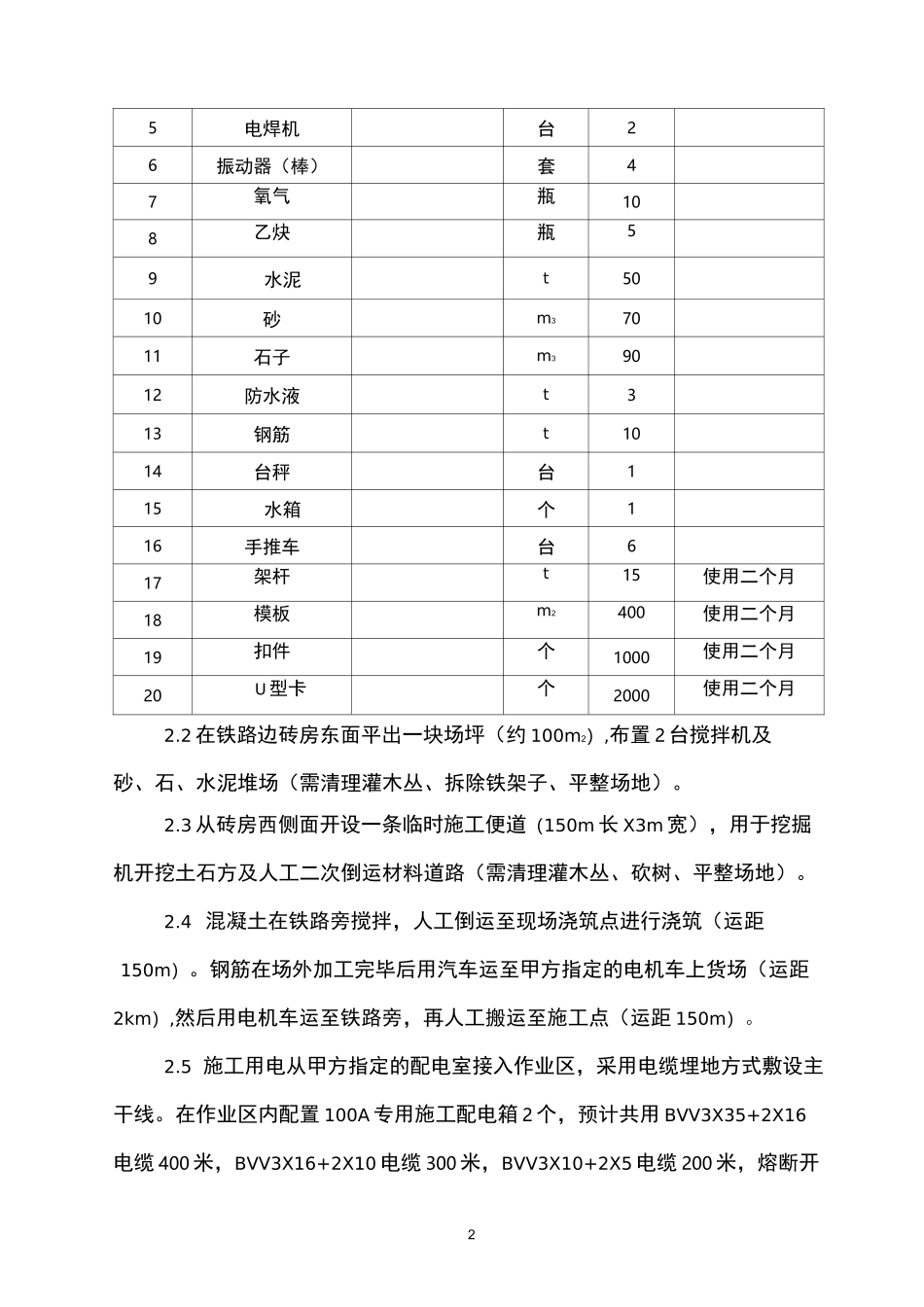

髙位水池为 13
9m 矩形储水池,髙度为 3
5m,池顶绝对标髙为1298
5m,钢筋混凝土结构
二、施工部署2
1 所有材料、机具、设备需先运至甲方指定的电机车上货场,砂、石、水泥需用装载机上货,挖掘机、搅拌机等设备需用 50t 汽车吊上货;然后利用上部铁路电机车托运至铁路边,砂、石、水泥需用翻料车运输,翻至铁路边后再人工倒运至现场(运距 150m),挖掘机、搅拌机等设备需用平板车运输到现场
除砂、石、水泥因场地限制需分批次运输外,其余周转材料、设备机具等一次性运输到位,这样设备、机具、周转材料等使用时间必然比正常使用时间长
主要材料、机具、设备如下表:主要材料、机具、设备表序号名称规格单位数量备注1挖掘机台1使用一个月2混凝土搅拌机JDY500台23汽车吊台14装载机台125电焊机台26振动器(棒)套47氧气瓶108乙炔瓶59水泥t5010砂m37011石子m39012防水液t313钢筋t1014台秤台115水箱个116手推车台617架杆t15使用二个月18模板m2400使用二个月19扣件个1000使用二个月20U 型卡个2000使用二个月2
2 在铁路边砖房东面平出一块场坪(约 100m2),布置 2 台搅拌机及砂、石、水泥堆场(需清理灌木丛、拆除铁架子、平整场地)
3 从砖房西侧面开设一条临时施工便道(150m 长 X3m 宽),用于挖掘机开挖土石方及人工二次倒运材料道路(需清理灌木丛、砍树、平整场地)
4 混凝土在铁路旁搅拌,人工倒运至现场浇筑点进行浇筑(运距1
