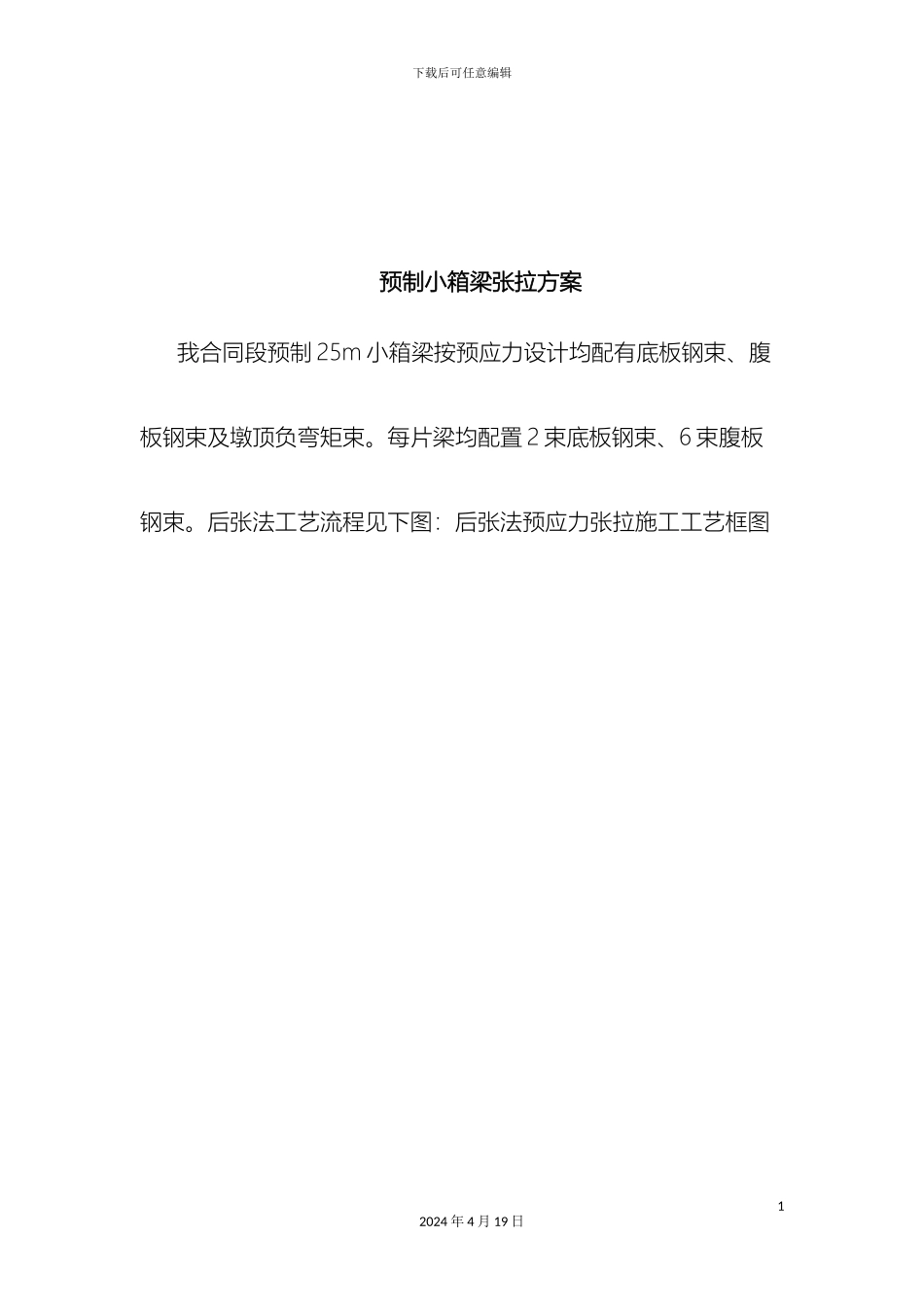

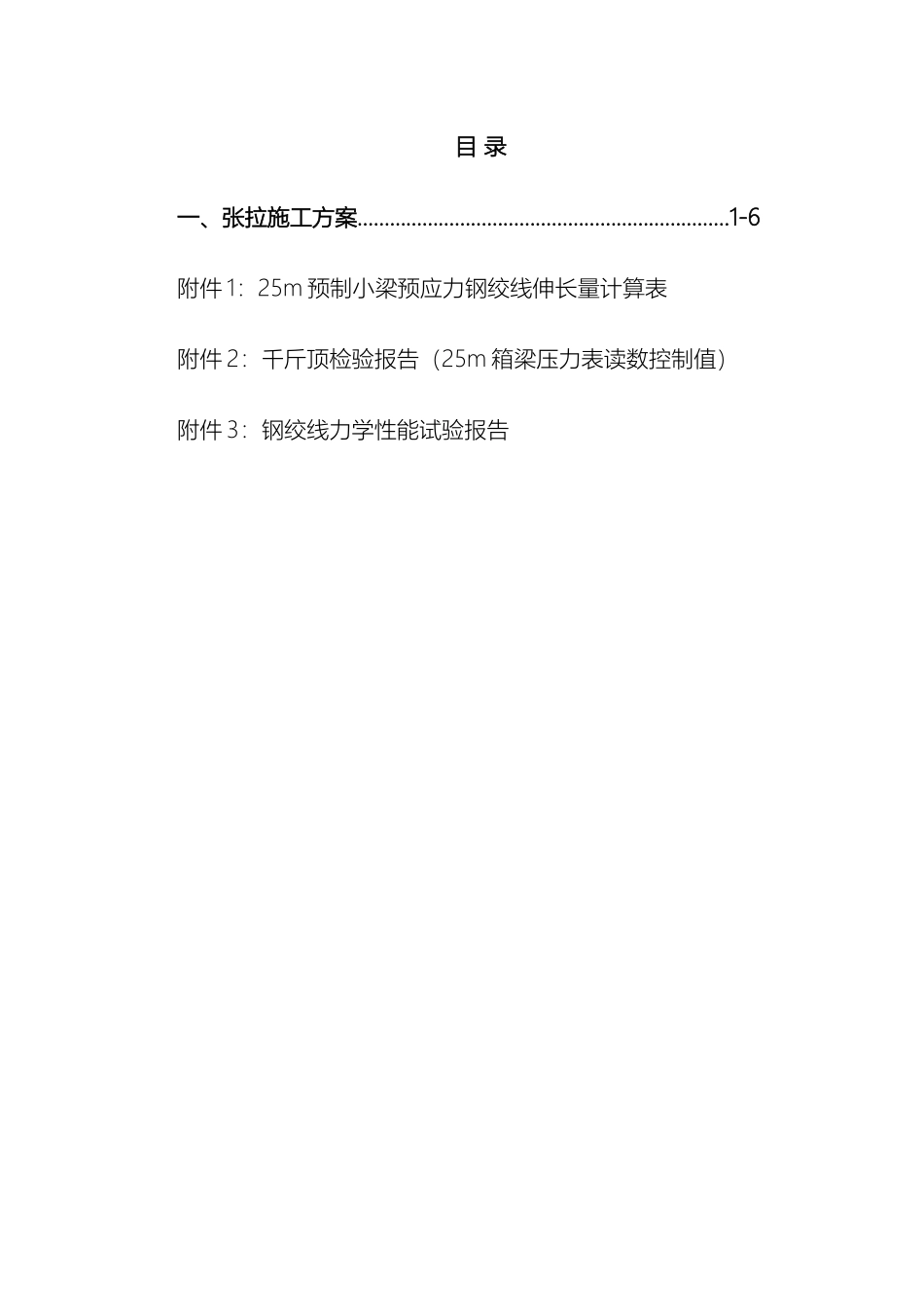

下载后可任意编辑预制小箱梁张拉方案12024 年 4 月 19 日目 录一、张拉施工方案……………………………………………………………1-6附件 1:25m 预制小梁预应力钢绞线伸长量计算表附件 2:千斤顶检验报告(25m 箱梁压力表读数控制值)附件 3:钢绞线力学性能试验报告下载后可任意编辑预制小箱梁张拉方案我合同段预制 25m 小箱梁按预应力设计均配有底板钢束、腹板钢束及墩顶负弯矩束
每片梁均配置 2 束底板钢束、6 束腹板钢束
后张法工艺流程见下图:后张法预应力张拉施工工艺框图12024 年 4 月 19 日下载后可任意编辑22024 年 4 月 19 日钢绞线下料、编束穿束安装工作锚安装限位板安装千斤顶(千斤顶前端正口对准限位板)安装工具锚油泵配套安装初张拉 10%(划量伸长植100%σk(持荷 5 分钟)锚固清理修正管道检查砼强度张拉油缸回油,工具锚松关闭油泵,张拉缸顶缸全依次卸下工具锚、千斤顶孔道压浆封锚初张拉 20%(划量伸长植下载后可任意编辑1、材料进场及检验钢绞线按设计图纸数量及规格分批进场,进场后应分批验收
验收时,应检验其质保单、材料数量、规格、包装方法及标志内容是否齐全、正确
并按批报试验室及监理现场取样进行抗拉强度、伸长率及弹性模量试验,同时还必须有锚具与钢绞线的配套试验,待取样试验合格后方可正式施工
钢绞线离地存放,上盖蓬布等覆盖物,以防雨水的浸蚀
钢绞线使用前,必须进行外观检查,表面无裂纹、毛刺、机械损伤或不得有降低钢绞线粘结力的润滑剂、油渍等物
锚具根据建设单位对材料进场的要求,订购指定生产厂家的系列产品
进场后每批锚具根据法律规范要求进行检测,合格后再使用
锚夹具进场时应分批进行探伤检查,不得有裂缝及伤痕、锈蚀
尺寸不得超过允许偏差,分批进行外观、硬度常规项目检32024 年 4 月 19 日下载后可任意编辑验,当质保单不符合要求或对质量有
