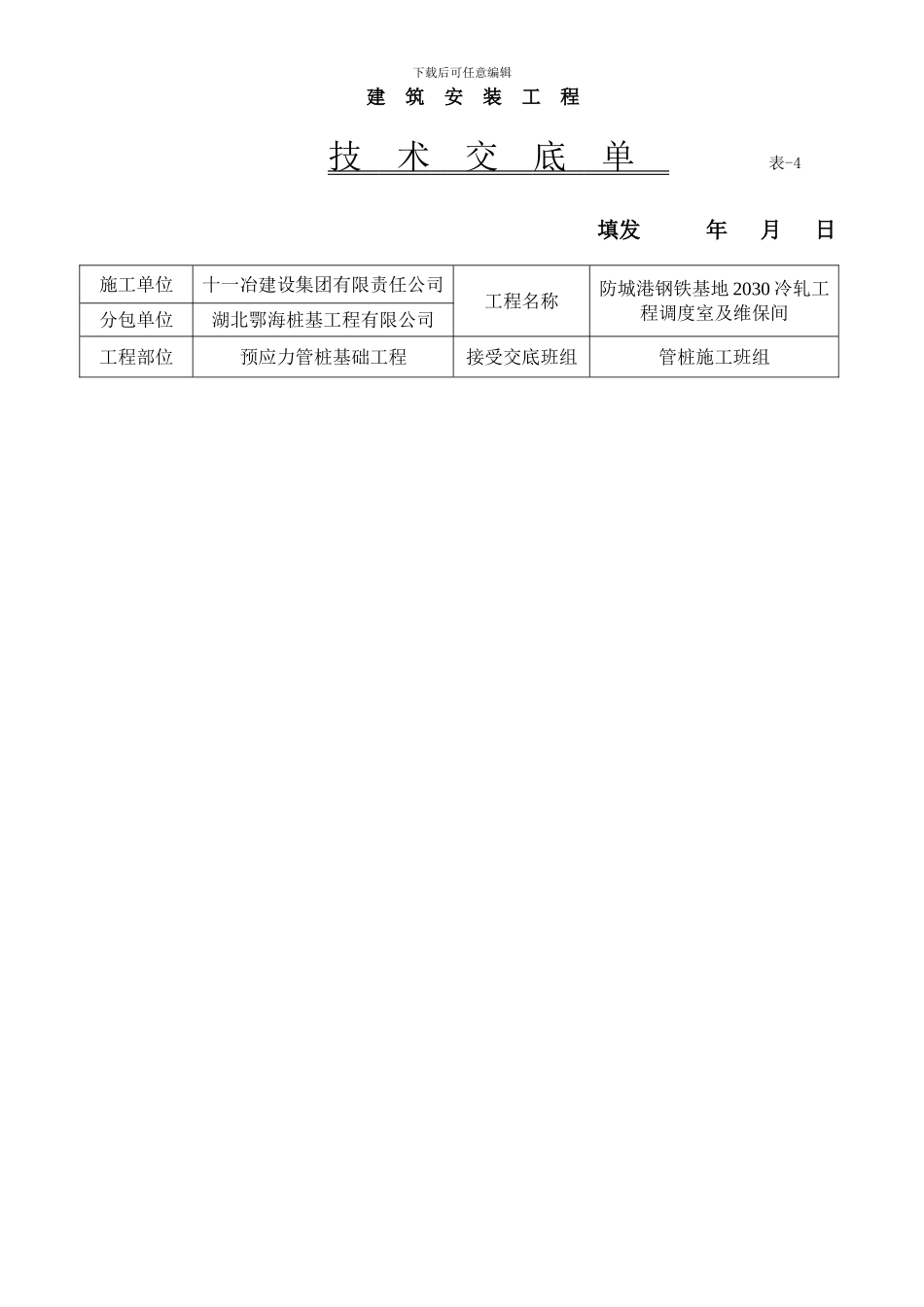

下载后可任意编辑 建 筑 安 装 工 程 技 术 交 底 单 表-4 填发 年 月 日施工单位十一冶建设集团有限责任公司工程名称防城港钢铁基地 2030 冷轧工程调度室及维保间分包单位湖北鄂海桩基工程有限公司工程部位预应力管桩基础工程接受交底班组管桩施工班组下载后可任意编辑预应力混凝土管桩施工技术交底一、打桩前应完毕下列准备工作:1
仔细检查打桩设备各部分的性能,以保证正常运作;2
除按本规程第 3 章检查所用管桩桩身质量外,尚应检查管桩的生产日期和蒸养的 PHC 桩应不小于 28d 的龄期方可施打;3
根据施工图绘制整个工程的桩位编号图;4
由专职测量人员分批或所有测定标出场地上的桩位,其偏差不得大于20mm; 5
在桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观测桩的入土深度及记录每米沉桩锤击数
二、顺序应综合考虑下列原则后拟定:1
根据桩的密集限度及周边(构)筑物的关系
A、桩较密集且距周边建(构)筑物较远、施工场地较开阔时,宜从中间向四周进行;B 、若桩较密集、场地狭长、两端距建(构)筑物较远时,宜从中间向两端进行;C、桩较密集且一侧靠近建(构)筑物时,宜从毗邻建(构)筑物的一侧开始由近及远地进行
根据桩的入土深度,直先长后短

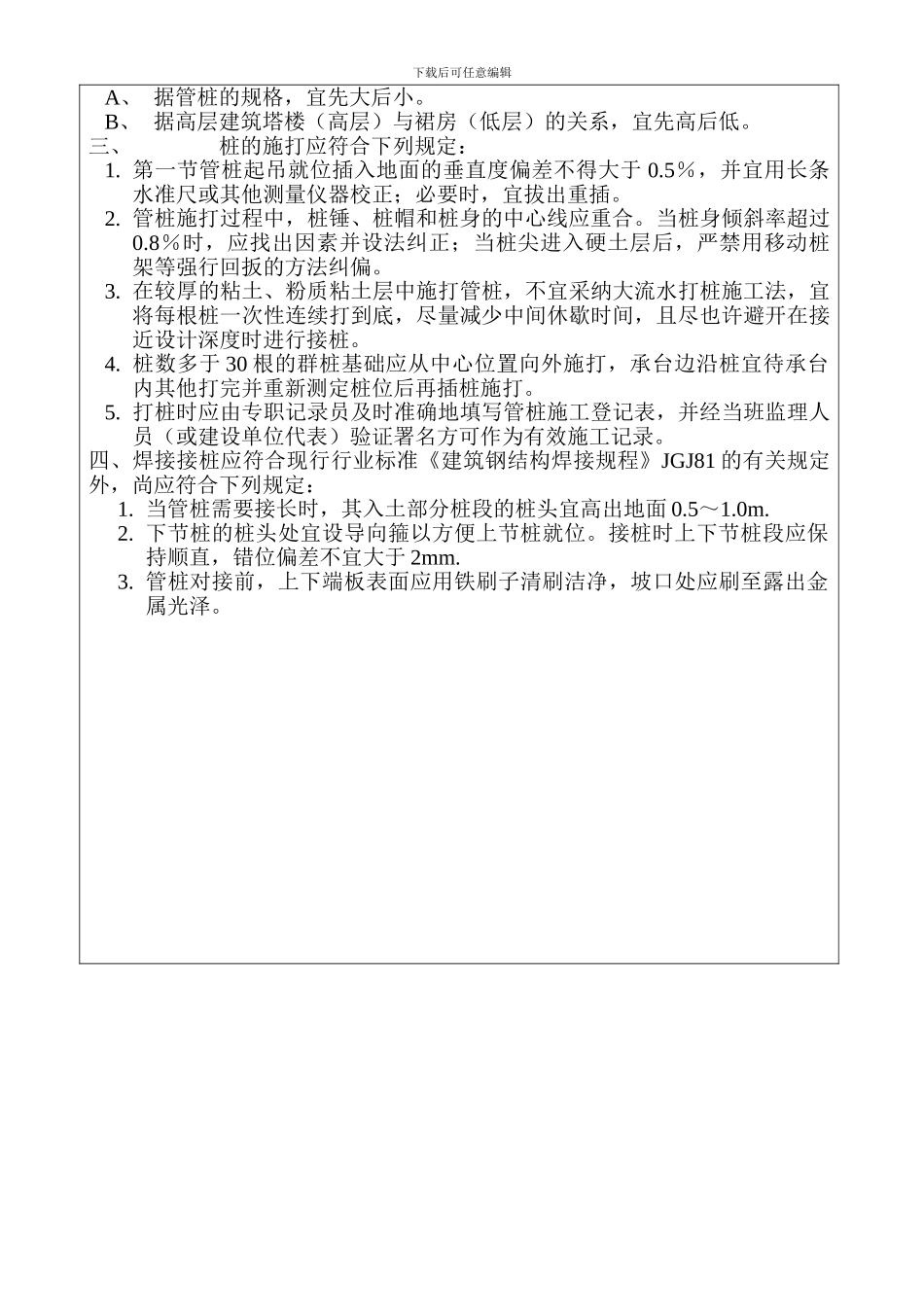

下载后可任意编辑A、 据管桩的规格,宜先大后小
B、 据高层建筑塔楼(高层)与裙房(低层)的关系,宜先高后低
三、桩的施打应符合下列规定:1
第一节管桩起吊就位插入地面的垂直度偏差不得大于 0
5%,并宜用长条水准尺或其他测量仪器校正;必要时,宜拔出重插
管桩施打过程中,桩锤、桩帽和桩身的中心线应重合
当桩身倾斜率超过0
8%时,应找出因素并设法纠正;当桩尖进入硬土层后,严禁用移动桩架等强行回扳的方法纠偏
在较厚的粘土、粉质粘土层中施打管桩,不宜采纳大流水打桩施工法,宜将每根桩一次性连续
