下载后可任意编辑风电场道路施工作业指导书12024 年 4 月 19 日下载后可任意编辑神池五连山风电二期(48MW)项目工程进 场 道 路施 工 作 业 指 导 书编 制: 年 月 日审 核: 年 月 日批 准: 年 月 日 编制单位:山西丝路电力工程有限公司五连山二期项目部 3 月22024 年 4 月 19 日下载后可任意编辑目 录1、工程概况及施工范围………………………………………22、编制依据

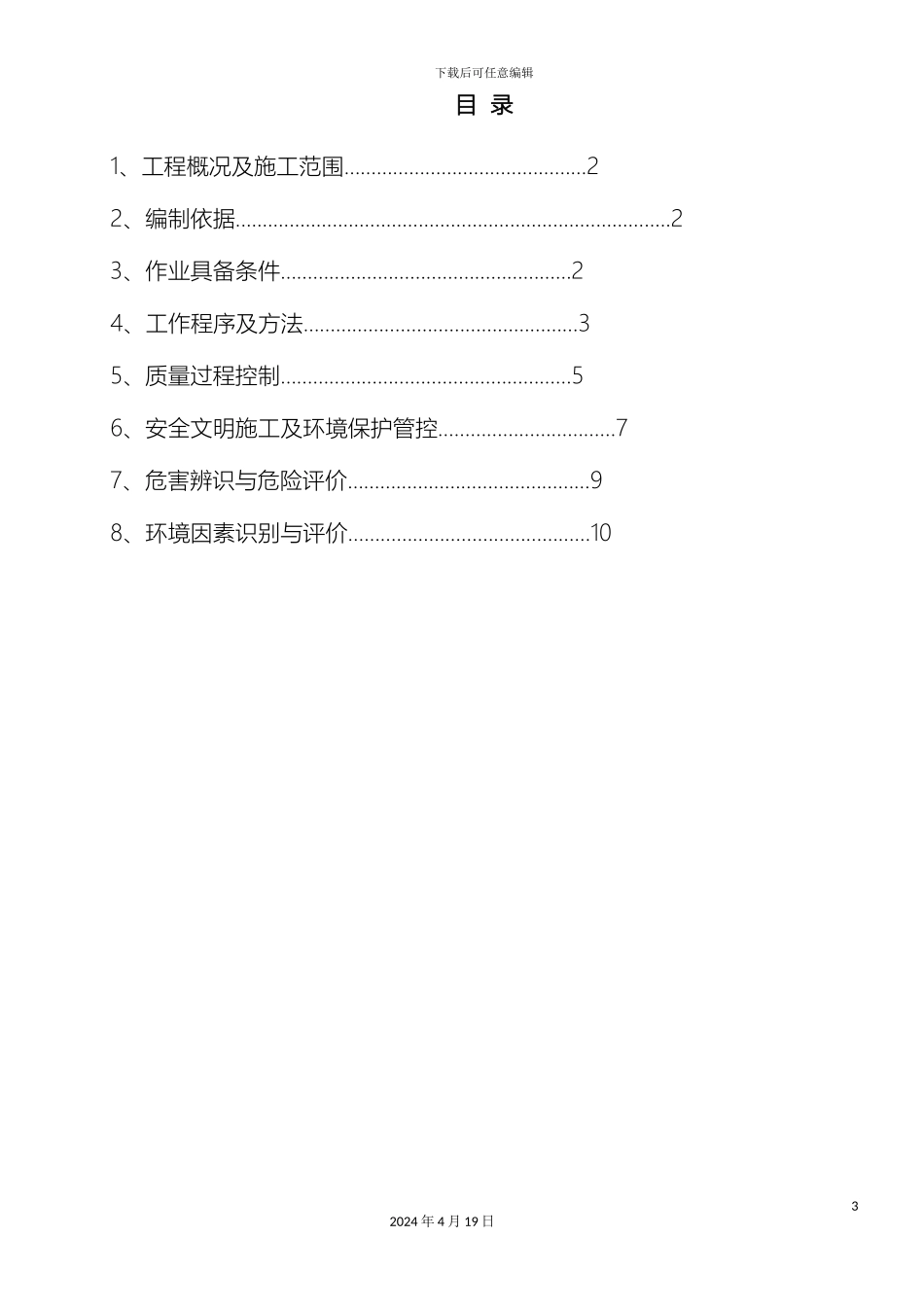

23、作业具备条件………………………………………………24、工作程序及方法……………………………………………35、质量过程控制………………………………………………56、安全文明施工及环境保护管控……………………………77、危害辨识与危险评价………………………………………98、环境因素识别与评价………………………………………1032024 年 4 月 19 日下载后可任意编辑进场道路施工作业指导书一、工程概况及工作范围五连山二期 48MW 风电场工程位于山西忻州市神池县,共建 3MW 的风机 16 台
场内风机检修道路服务于风机基础施工运输,风力发电设备的运输、安装和检修工作
进场道路根据从一期既有道路和乡村道路引接,以新建道路为主,其中新建场内道路,约为 15
路基宽度 5
5 米,其中行车道 4
5m,路肩 2*0
5 米,道路纵向坡度最大 14%,路面等级为凝聚石路面,道路分为 1 号道路、2 号道路、3 号道路,次路为 1
1 号道路、1
2 号道路、2
1 号道路、2
1 号道路、2
2 号道路、2
1 号道路、2
3 号道路、3
1 号道路、3
1 号道路、3
2 号道路、3
