仅供参考 [整理 ] 第 1 页 共 7 页安全管理文书移动变电站搬运、安装安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 7 页移动变电站搬运、安装安全技术措施根据生产需要, 为实现我矿双电源双回路供电方案,我矿将利用休息期间将对井下供电线路进行调整
为确保运输及电路调整工作安全、顺利完成,特编写本措施,要求所有参加人员学习并严格遵照执行

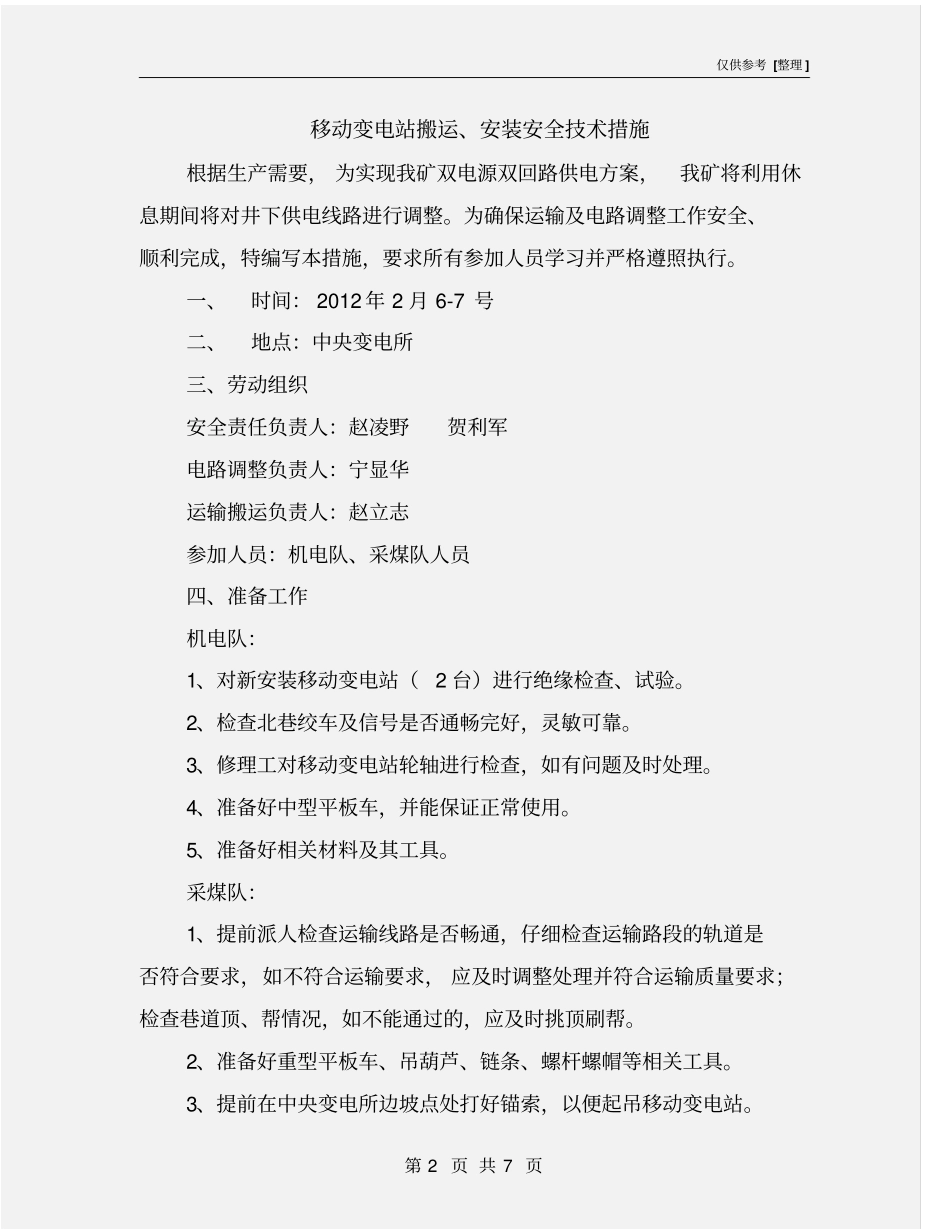

一、时间: 2012 年 2 月 6-7 号二、地点:中央变电所三、劳动组织安全责任负责人:赵凌野贺利军电路调整负责人:宁显华运输搬运负责人:赵立志参加人员:机电队、采煤队人员四、准备工作机电队:1、对新安装移动变电站(2 台)进行绝缘检查、试验
2、检查北巷绞车及信号是否通畅完好,灵敏可靠
3、修理工对移动变电站轮轴进行检查,如有问题及时处理
4、准备好中型平板车,并能保证正常使用
5、准备好相关材料及其工具
采煤队:1、提前派人检查运输线路是否畅通,仔细检查运输路段的轨道是否符合要求,如不符合运输要求, 应及时调整处理并符合运输质量要求;检查巷道顶、帮情况,如不能通过的,应及时挑顶刷帮
2、准备好重型平板车、吊葫芦、链条、螺杆螺帽等相关工具
3、提前在中央变电所边坡点处打好锚索,以便起吊移动变电站

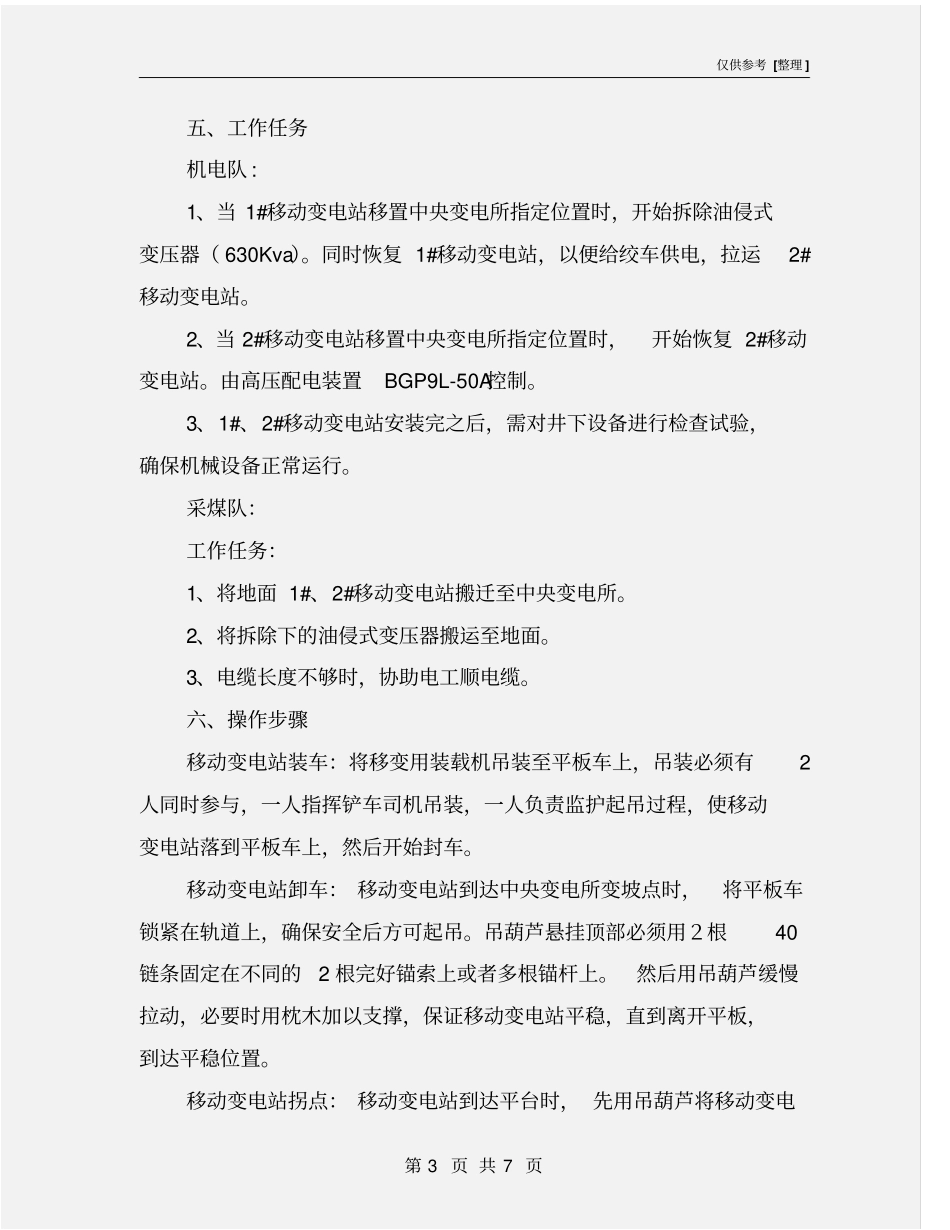

仅供参考 [整理 ] 第 3 页 共 7 页五、工作任务机电队 : 1、当 1#移动变电站移置中央变电所指定位置时,开始拆除油侵式变压器( 630Kva)
同时恢复 1#移动变电站,以便给绞车供电,拉运2#移动变电站
2、当 2#移动变电站移置中央变电所指定位置时,开始恢复 2#移动变电站
由高压配电装置BGP9L-50A控制
3、1#、2#移动变电站安装完之后,需对井下设备进行检查试验,确保机械设备正常运行
采煤队:工作任务:1、将地面 1#、2#
