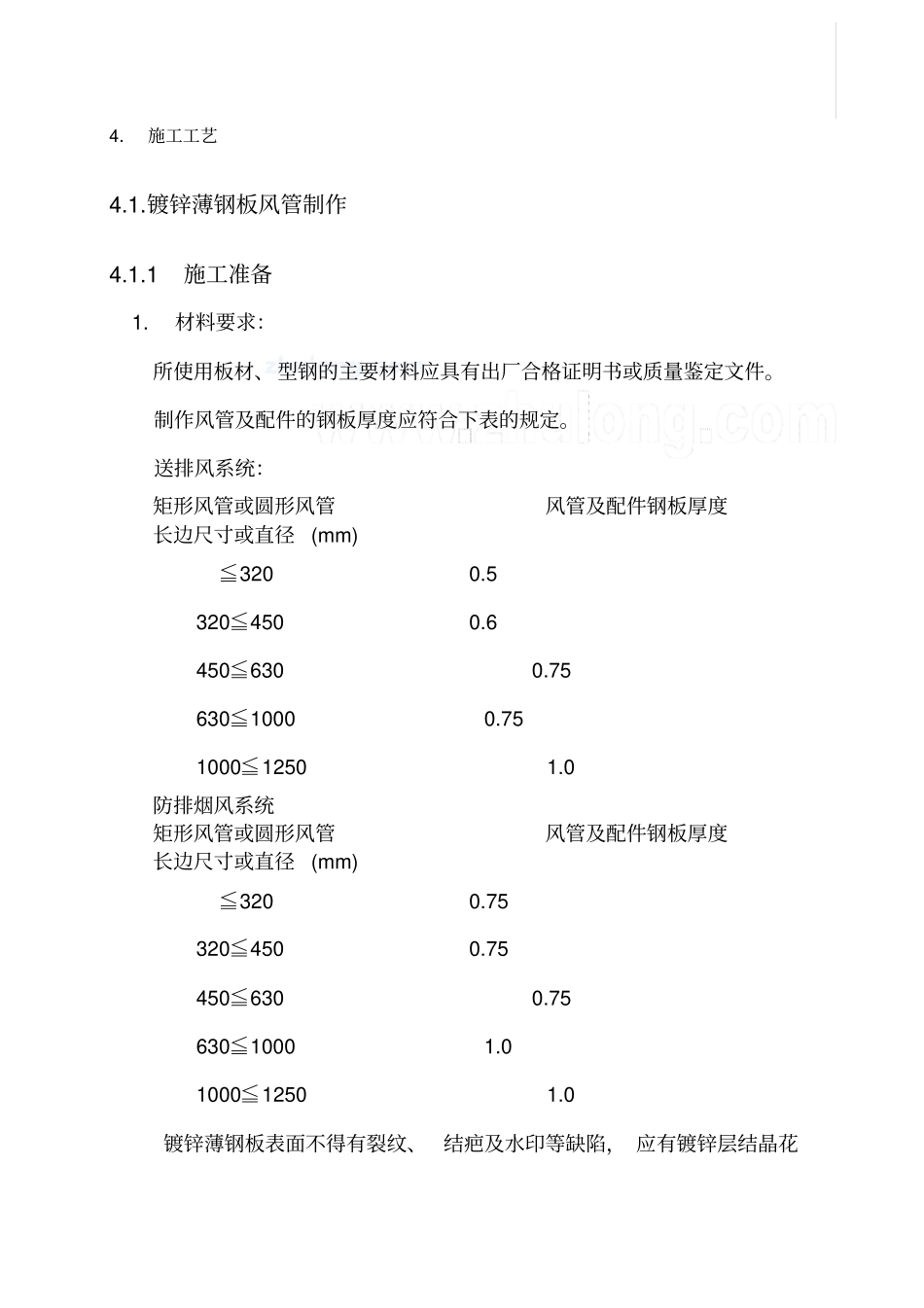

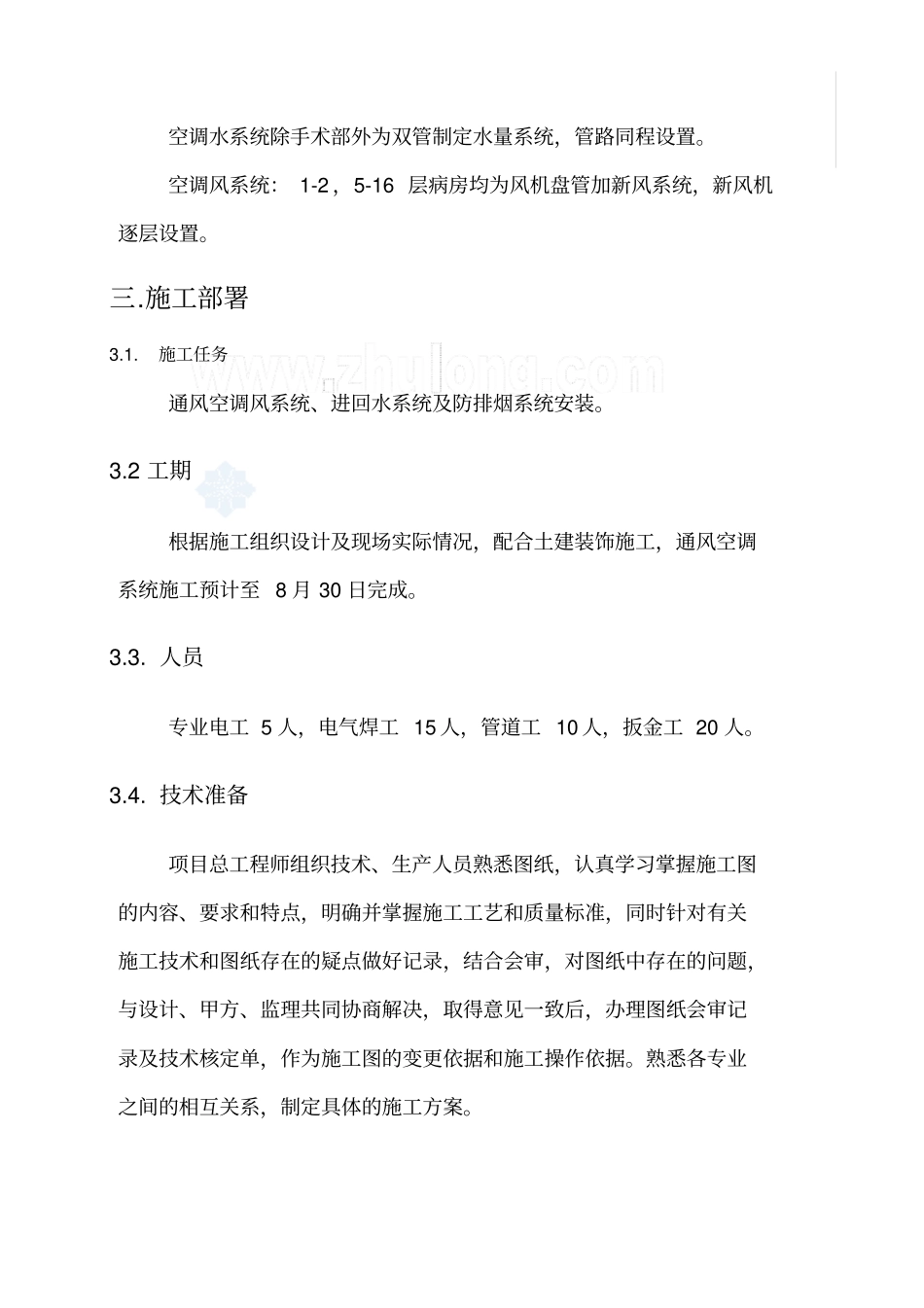

1. 编制依据甲乙双方签定的工程承包合同;工程设计蓝图、图纸会审纪要及设计变更通知等;现行施工及验收规范:通风与空调工程施工质量验收规范(GB50243-2002)建设工程文件归档整理规范(GB/T 50328-2001)参考资料:建筑施工手册(第四版,中国建筑工业出版社)高层建筑施工手册(第二版,中国建筑工业出版社)某工程施工组织设计2. 工程概况本工程框架 - 剪力墙结构, 为一类高层建筑物。 建筑面积 27600 平方米,主楼建筑总高度74.45m。地下(室)一层、地上十六层,局部机房十七层。地下室为变配电所,水泵房,制冷机房等,一层为住院处、护士站、仓储等,二层为妇科病房,三~四层为手术病房,五、六层为ICU病房,七到十六层标准层为普通病房,十七层以上为电梯及设备机房等。本工程空调冷媒选用二台水冷离心式机组,冷冻水出水7℃,进水温度 12℃,冷却水进水温度 32℃,冷却水出水温度37℃,冷却塔放在邻楼顶上。热媒选用节能型组合式汽水热交换器二台,热水出水温度 65℃,进水温度 50℃,热媒为 5-6Kg 饱和蒸汽。空调水系统除手术部外为双管制定水量系统,管路同程设置。空调风系统: 1-2 ,5-16 层病房均为风机盘管加新风系统,新风机逐层设置。三.施工部署3.1. 施工任务通风空调风系统、进回水系统及防排烟系统安装。3.2 工期根据施工组织设计及现场实际情况,配合土建装饰施工,通风空调系统施工预计至 8 月 30 日完成。3.3. 人员专业电工 5 人,电气焊工 15 人,管道工 10 人,扳金工 20 人。3.4. 技术准备项目总工程师组织技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,明确并掌握施工工艺和质量标准,同时针对有关施工技术和图纸存在的疑点做好记录,结合会审,对图纸中存在的问题,与设计、甲方、监理共同协商解决,取得意见一致后,办理图纸会审记录及技术核定单,作为施工图的变更依据和施工操作依据。熟悉各专业之间的相互关系,制定具体的施工方案。4. 施工工艺4.1.镀锌薄钢板风管制作4.1.1 施工准备 1.材料要求:所使用板材、型钢的主要材料应具有出厂合格证明书或质量鉴定文件。制作风管及配件的钢板厚度应符合下表的规定。送排风系统:矩形风管或圆形风管风管及配件钢板厚度长边尺寸或直径 (mm) ≦320 0.5 320≦450 0.6 450≦630 0.75 630≦1000 0.75 1000≦1250 1.0 防排烟风系统矩形风管或圆形风管风管及配件钢板厚度长边尺寸或直径 (mm) ≦320...
