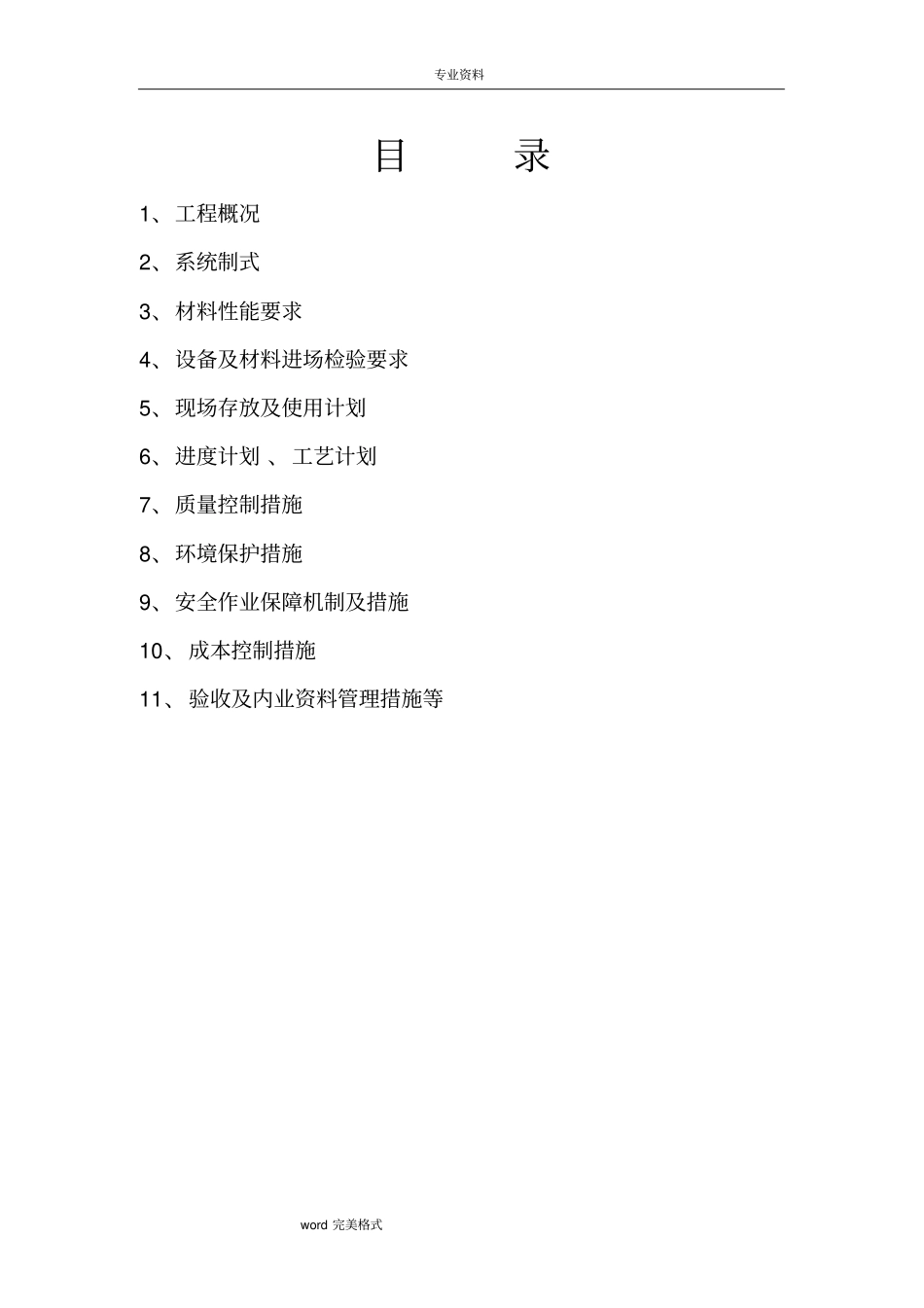

专业资料word 完美格式目录1、工程概况2、系统制式3、材料性能要求4、设备及材料进场检验要求5、现场存放及使用计划6、进度计划 、工艺计划7、质量控制措施8、环境保护措施9、安全作业保障机制及措施10、成本控制措施11、验收及内业资料管理措施等专业资料word 完美格式一、 工程概述1
1 工程地点 :1
2 工程名称1
3 建设单位 :1
4 设计单位 :1
5 监理单位 :1
6 工程简介 :本建筑物是原为仓库,经一 、二 、三期改造

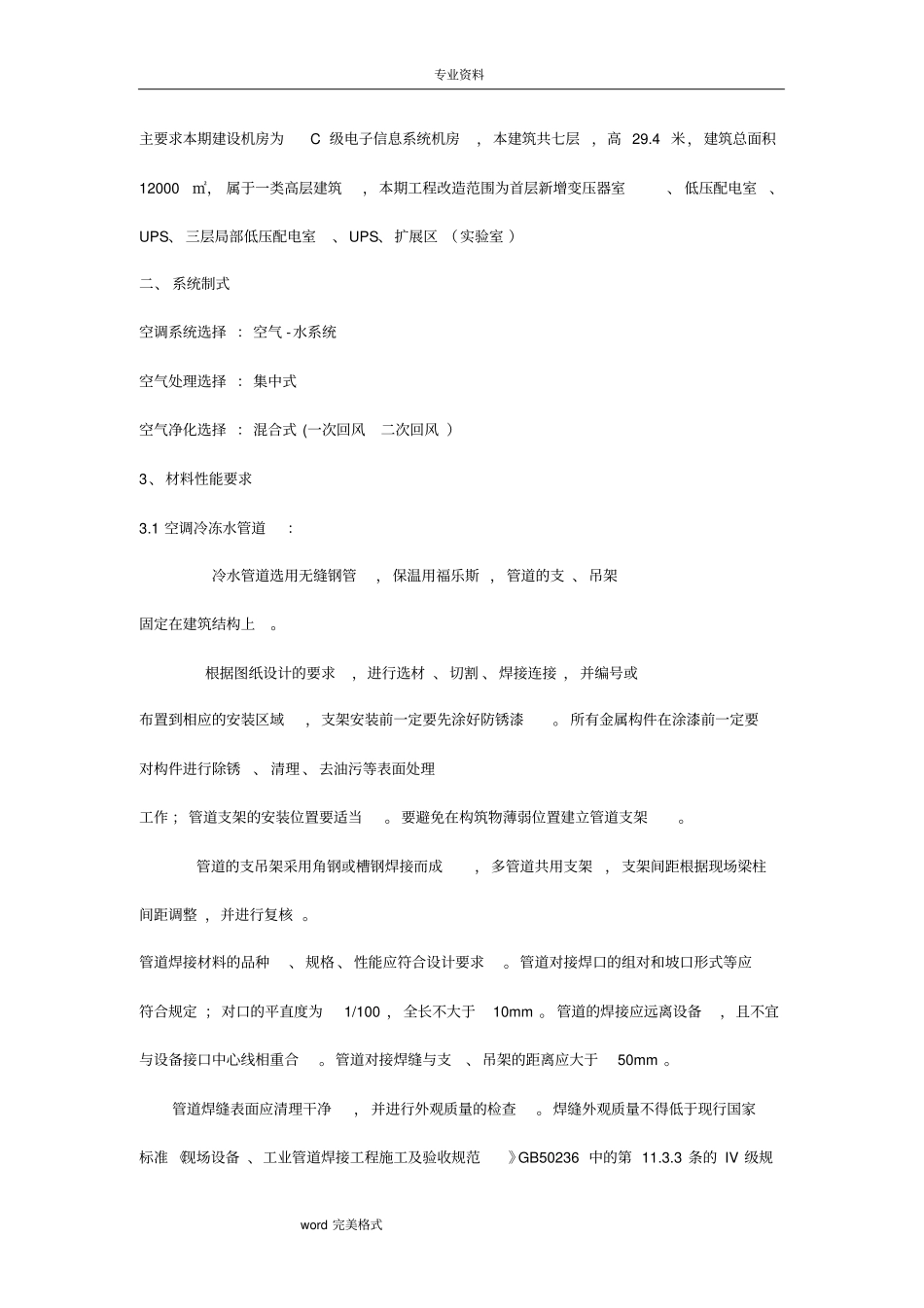

已将部分改为信息数据设备专用机房,按业专业资料word 完美格式主要求本期建设机房为C 级电子信息系统机房,本建筑共七层 ,高 29
4 米,建筑总面积12000㎡, 属于一类高层建筑,本期工程改造范围为首层新增变压器室、 低压配电室、UPS、 三层局部低压配电室、UPS、扩展区 (实验室 )二、 系统制式空调系统选择 :空气 -水系统空气处理选择 :集中式空气净化选择 :混合式 (一次回风二次回风 )3、材料性能要求3
1 空调冷冻水管道:冷水管道选用无缝钢管,保温用福乐斯 ,管道的支 、吊架固定在建筑结构上
根据图纸设计的要求,进行选材 、切割 、焊接连接 ,并编号或布置到相应的安装区域,支架安装前一定要先涂好防锈漆
所有金属构件在涂漆前一定要对构件进行除锈、 清理 、去油污等表面处理工作 ;管道支架的安装位置要适当
要避免在构筑物薄弱位置建立管道支架
管道的支吊架采用角钢或槽钢焊接而成,多管道共用支架,支架间距根据现场梁柱间距调整 ,并进行复核
管道焊接材料的品种、规格 、性能应符合设计要求
管道对接焊口的组对和坡口形式等应符合规定 ;对口的平直度为1/100 ,全长不大于10mm
管道的焊接应远离设备,且不宜与设备接口中心线相重合
管道对接焊缝与支、吊架的距离应大于50mm
管道焊缝表面应清理干净, 并进行外观质
