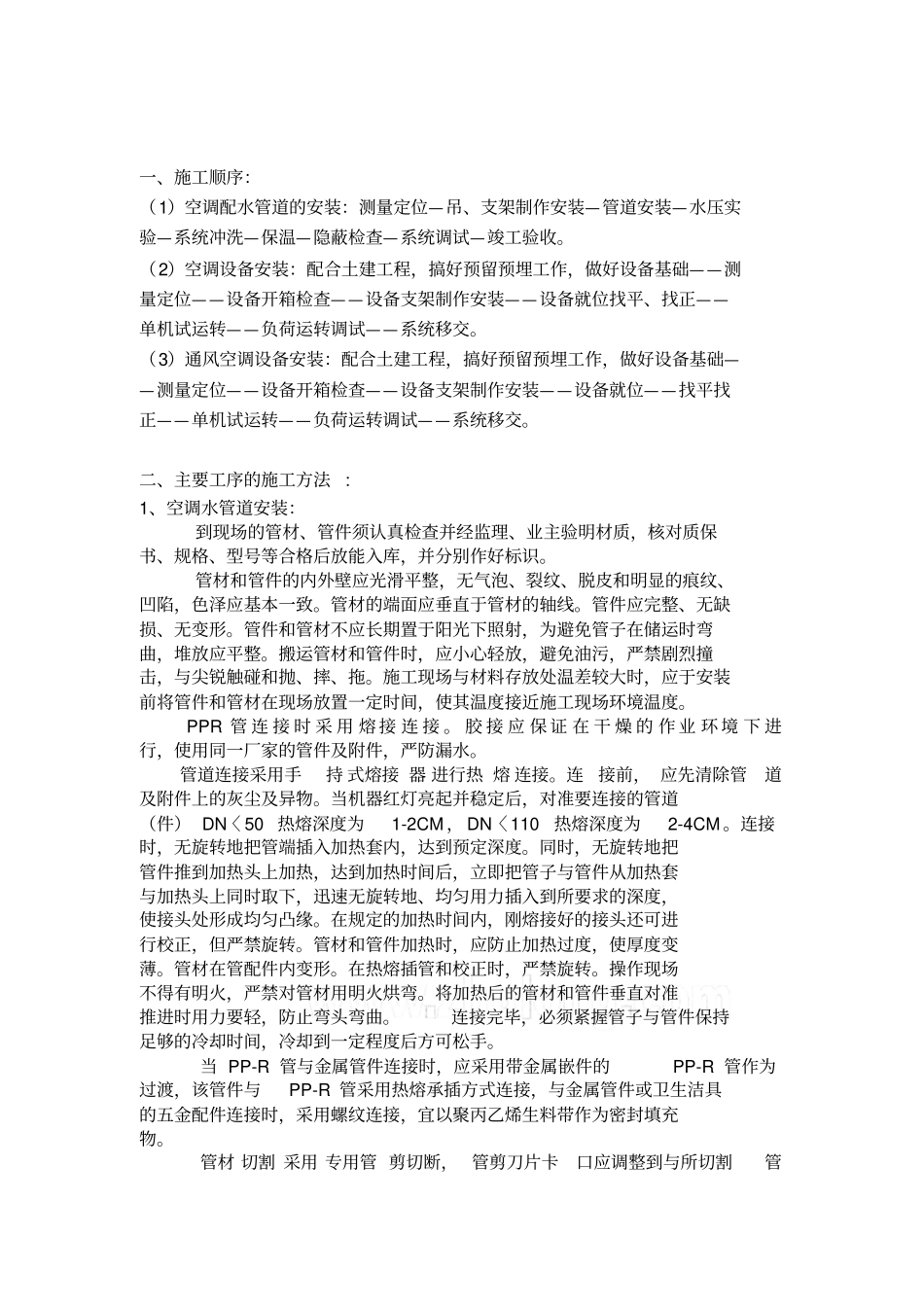

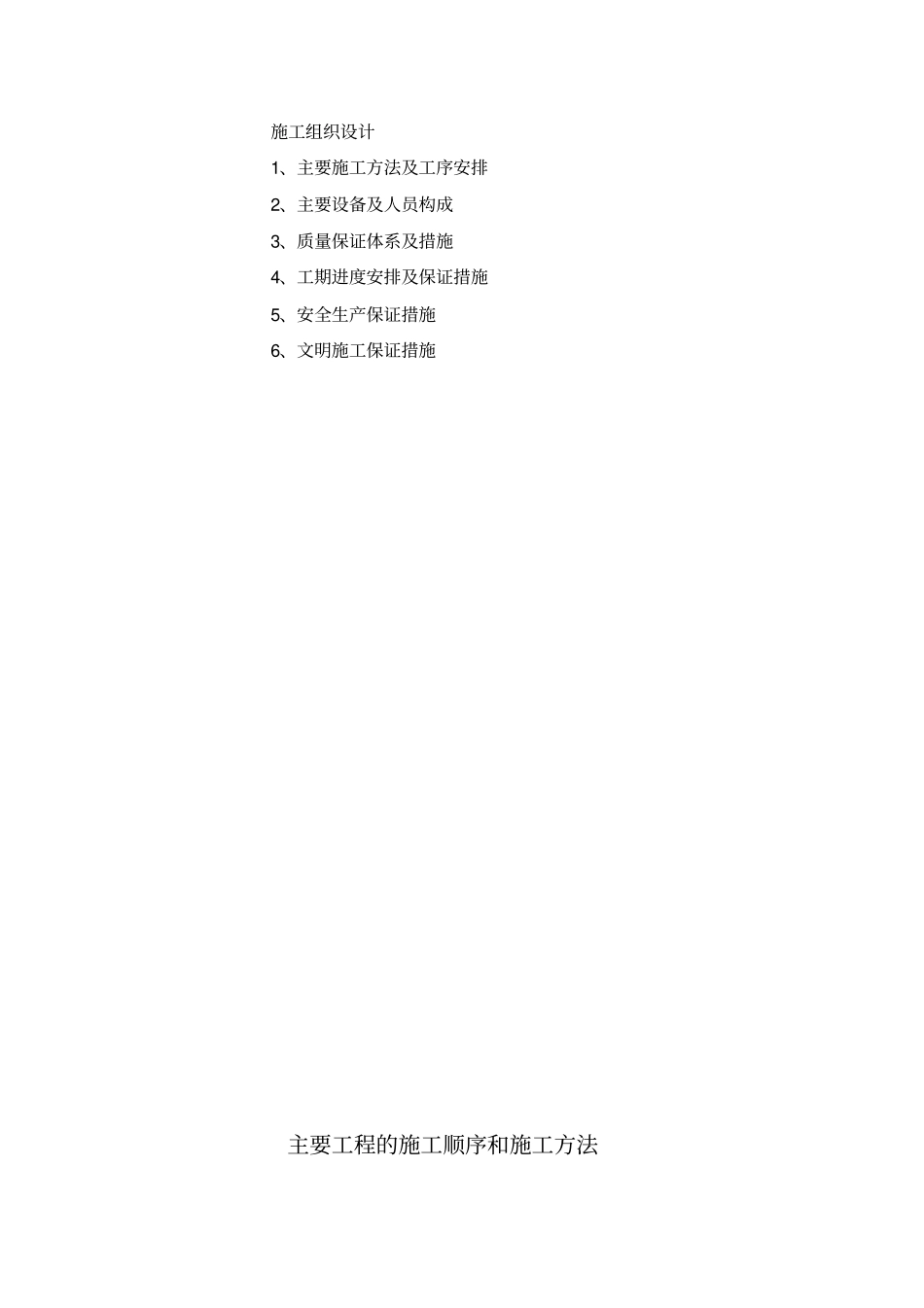

施工组织设计1、主要施工方法及工序安排2、主要设备及人员构成3、质量保证体系及措施4、工期进度安排及保证措施5、安全生产保证措施6、文明施工保证措施主要工程的施工顺序和施工方法一、施工顺序:(1)空调配水管道的安装:测量定位—吊、支架制作安装—管道安装—水压实验—系统冲洗—保温—隐蔽检查—系统调试—竣工验收
(2)空调设备安装:配合土建工程,搞好预留预埋工作,做好设备基础——测量定位——设备开箱检查——设备支架制作安装——设备就位找平、找正——单机试运转——负荷运转调试——系统移交
(3)通风空调设备安装:配合土建工程,搞好预留预埋工作,做好设备基础——测量定位——设备开箱检查——设备支架制作安装——设备就位——找平找正——单机试运转——负荷运转调试——系统移交
二、主要工序的施工方法: 1、空调水管道安装:到现场的管材、管件须认真检查并经监理、业主验明材质,核对质保书、规格、型号等合格后放能入库,并分别作好标识
管材和管件的内外壁应光滑平整,无气泡、裂纹、脱皮和明显的痕纹、凹陷,色泽应基本一致
管材的端面应垂直于管材的轴线
管件应完整、无缺损、无变形
管件和管材不应长期置于阳光下照射,为避免管子在储运时弯曲,堆放应平整
搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐触碰和抛、摔、拖
施工现场与材料存放处温差较大时,应于安装前将管件和管材在现场放置一定时间,使其温度接近施工现场环境温度
PPR 管 连 接 时 采 用 熔 接 连 接
胶 接 应 保 证 在 干 燥 的 作 业 环 境 下 进行,使用同一厂家的管件及附件,严防漏水
管道连接采用手持 式熔接 器 进行热 熔 连接
连接前, 应先清除管道及附件上的灰尘及异物
当机器红灯亮起并稳定后,对准要连接的管道(件) DN〈 50 热熔深度为1-2CM , DN〈 110热熔深度为2-4CM

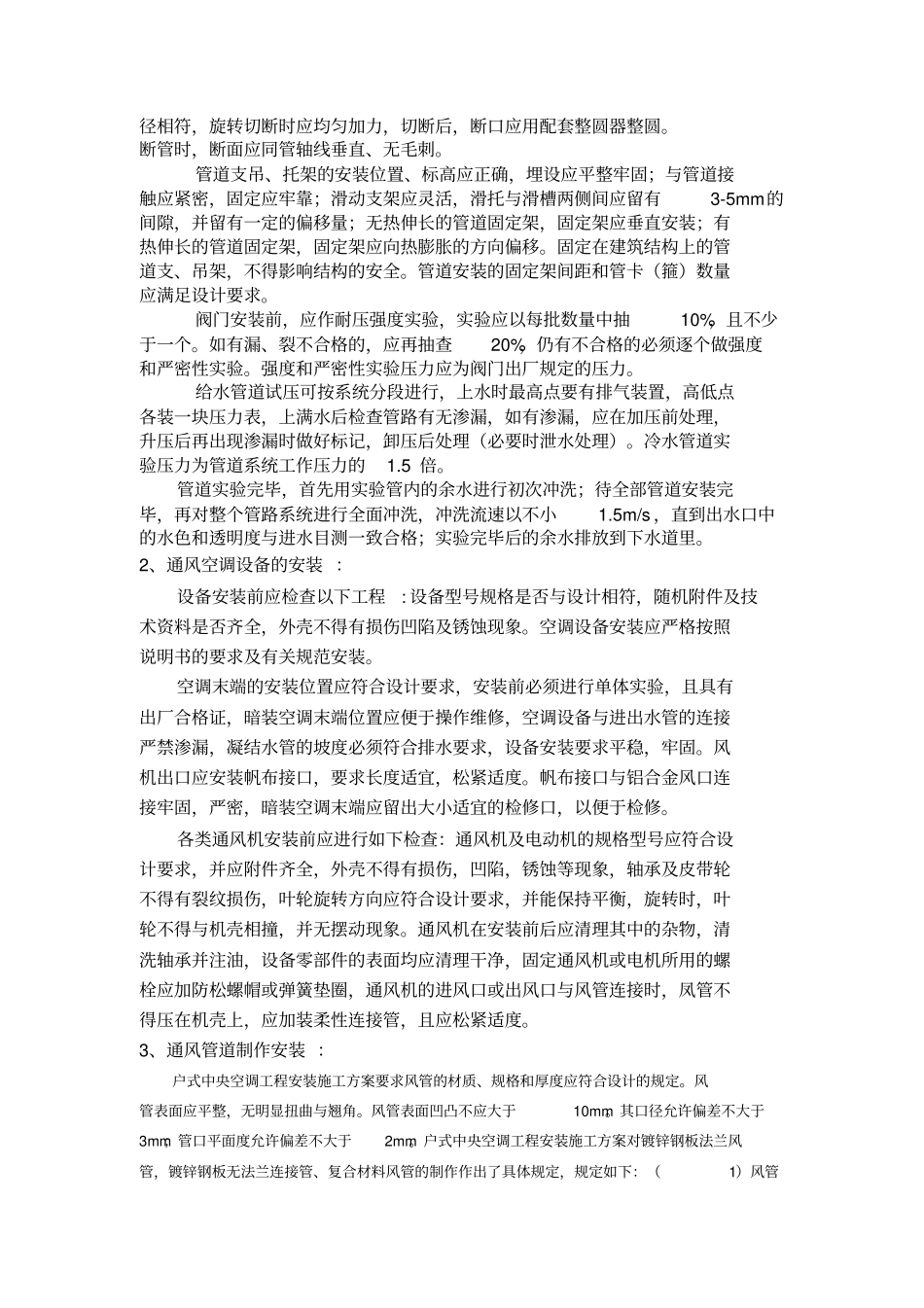

连接时,无旋
