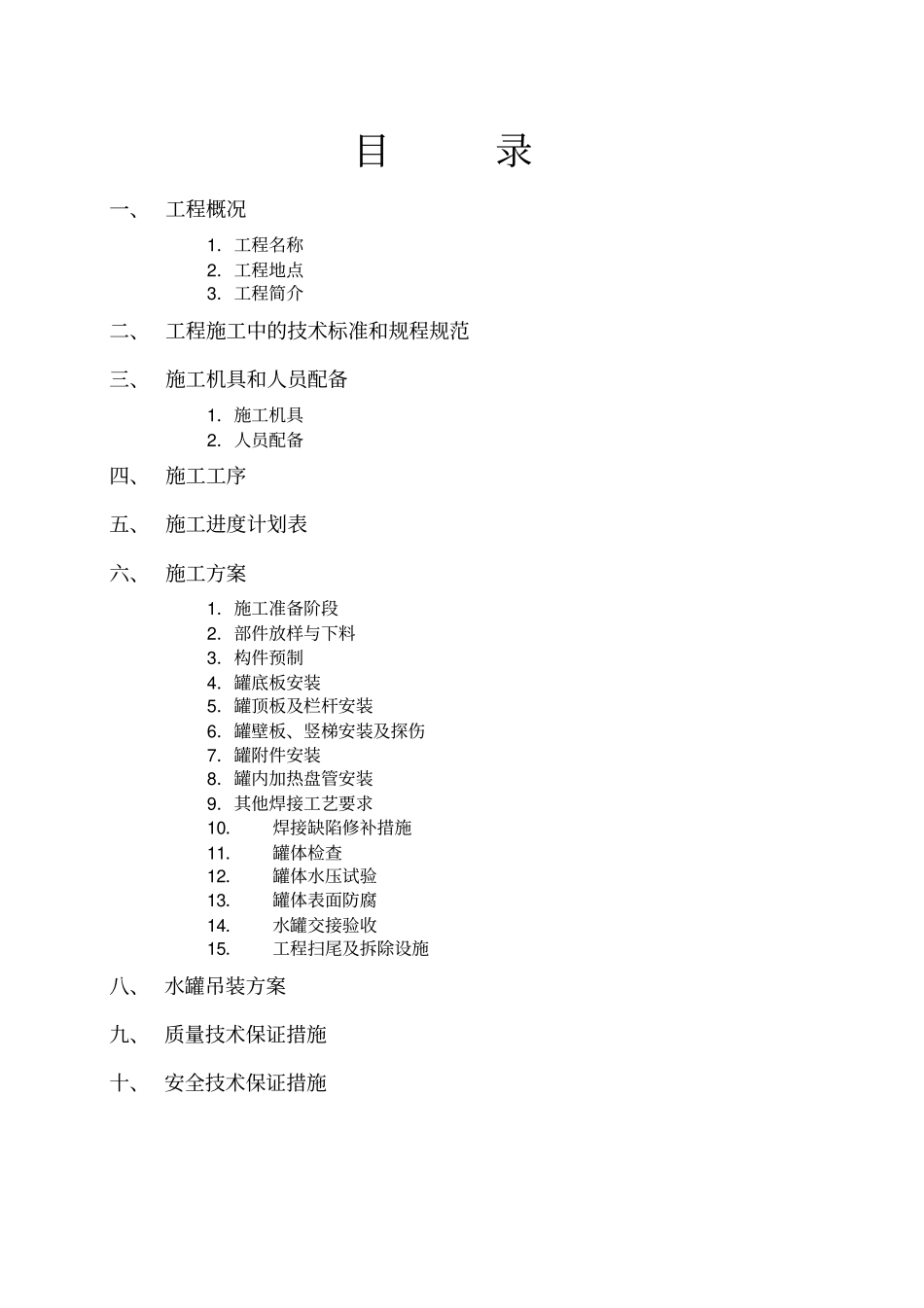

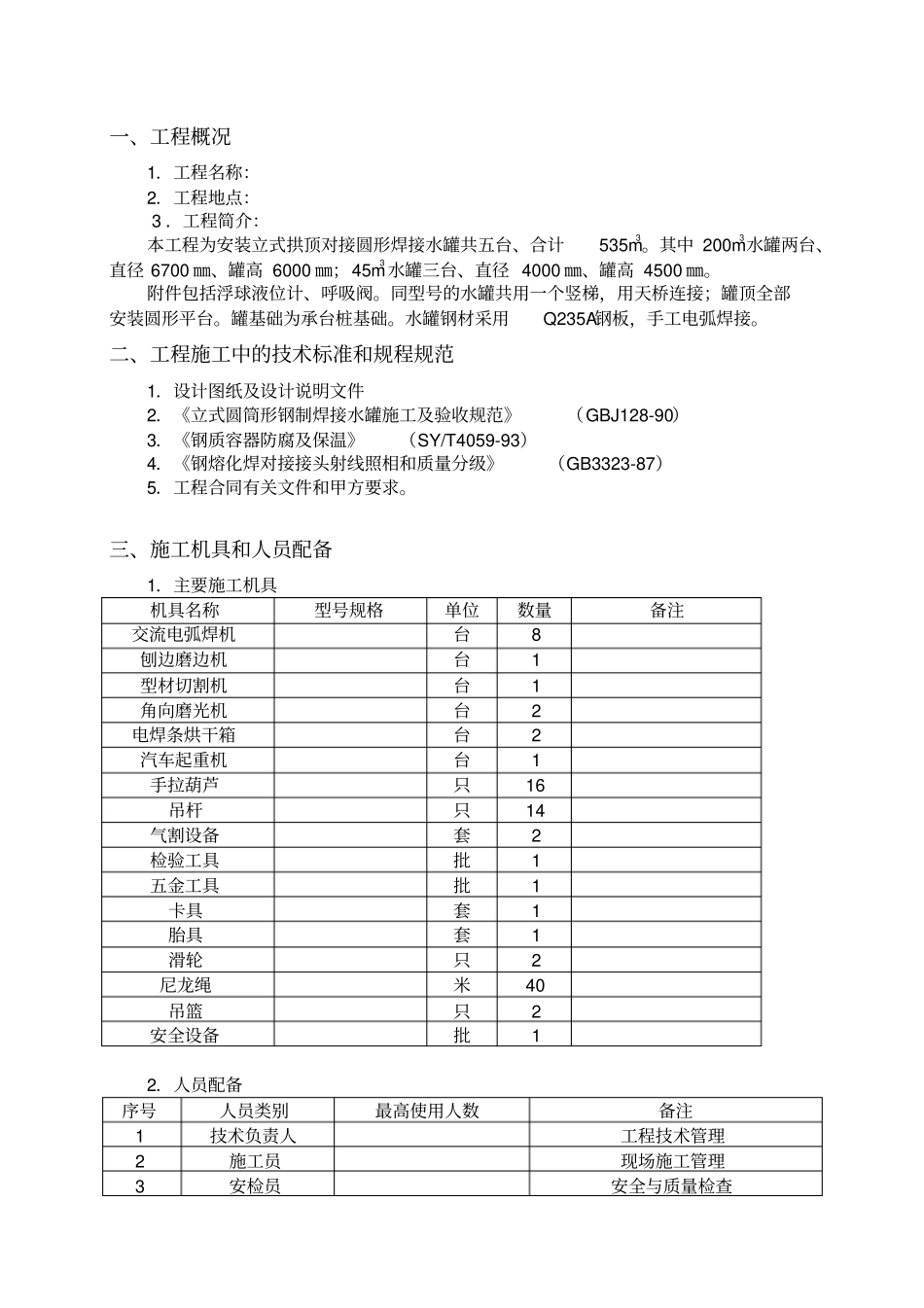

油罐施工组织设计单位工程名称:罐区系统安装工程分部工程名称:罐区水罐制作安装工程编制单位:编制日期:编制人:审核人:目录一、 工程概况1.工程名称2.工程地点3.工程简介二、 工程施工中的技术标准和规程规范三、 施工机具和人员配备1.施工机具2.人员配备四、 施工工序五、 施工进度计划表六、 施工方案1.施工准备阶段2.部件放样与下料3.构件预制4.罐底板安装5.罐顶板及栏杆安装6.罐壁板、竖梯安装及探伤7.罐附件安装8.罐内加热盘管安装9.其他焊接工艺要求10.焊接缺陷修补措施11.罐体检查12.罐体水压试验13.罐体表面防腐14.水罐交接验收15.工程扫尾及拆除设施八、 水罐吊装方案九、 质量技术保证措施十、 安全技术保证措施一、工程概况1.工程名称:2.工程地点: 3 .工程简介:本工程为安装立式拱顶对接圆形焊接水罐共五台、合计535m3
其中 200m3水罐两台、直径 6700 ㎜、罐高 6000 ㎜;45m3 水罐三台、直径 4000 ㎜、罐高 4500 ㎜
附件包括浮球液位计、呼吸阀
同型号的水罐共用一个竖梯,用天桥连接;罐顶全部安装圆形平台
罐基础为承台桩基础
水罐钢材采用Q235A钢板,手工电弧焊接
二、工程施工中的技术标准和规程规范1.设计图纸及设计说明文件2.《立式圆筒形钢制焊接水罐施工及验收规范》(GBJ128-90)3.《钢质容器防腐及保温》(SY/T4059-93)4.《钢熔化焊对接接头射线照相和质量分级》(GB3323-87)5.工程合同有关文件和甲方要求
三、施工机具和人员配备1.主要施工机具机具名称型号规格单位数量备注交流电弧焊机台8 刨边磨边机台1 型材切割机台1 角向磨光机台2 电焊条烘干箱台2 汽车起重机台1 手拉葫芦只16 吊杆只14 气割设备套2 检验工具批1 五金工具批1 卡具套1 胎具套1 滑轮只2 尼龙绳米40 吊篮只2 安全
