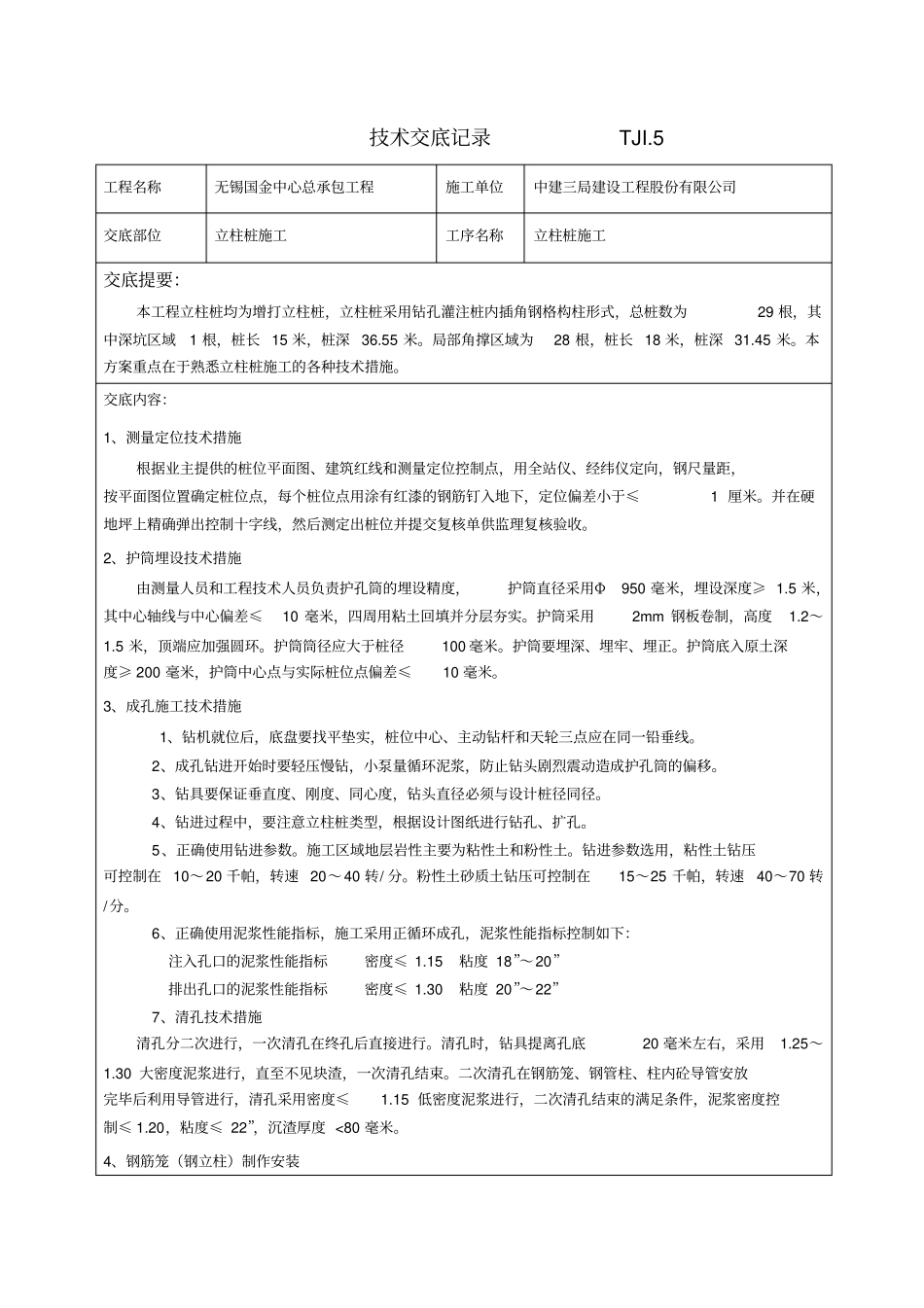

技术交底记录 TJI
5 工程名称无锡国金中心总承包工程施工单位中建三局建设工程股份有限公司交底部位立柱桩施工工序名称立柱桩施工交底提要:本工程立柱桩均为增打立柱桩,立柱桩采用钻孔灌注桩内插角钢格构柱形式,总桩数为29 根,其中深坑区域1 根,桩长 15 米,桩深 36
局部角撑区域为28 根,桩长 18 米,桩深 31
本方案重点在于熟悉立柱桩施工的各种技术措施
交底内容:1、测量定位技术措施根据业主提供的桩位平面图、建筑红线和测量定位控制点,用全站仪、经纬仪定向,钢尺量距,按平面图位置确定桩位点,每个桩位点用涂有红漆的钢筋钉入地下,定位偏差小于≤1 厘米
并在硬地坪上精确弹出控制十字线,然后测定出桩位并提交复核单供监理复核验收
2、护筒埋设技术措施由测量人员和工程技术人员负责护孔筒的埋设精度,护筒直径采用Φ950 毫米,埋设深度≥ 1
5 米,其中心轴线与中心偏差≤10 毫米,四周用粘土回填并分层夯实
护筒采用2mm 钢板卷制,高度1
5 米,顶端应加强圆环
护筒筒径应大于桩径100 毫米
护筒要埋深、埋牢、埋正
护筒底入原土深度≥ 200 毫米,护筒中心点与实际桩位点偏差≤10 毫米
3、成孔施工技术措施1、钻机就位后,底盘要找平垫实,桩位中心、主动钻杆和天轮三点应在同一铅垂线
2、成孔钻进开始时要轻压慢钻,小泵量循环泥浆,防止钻头剧烈震动造成护孔筒的偏移
3、钻具要保证垂直度、刚度、同心度,钻头直径必须与设计桩径同径
4、钻进过程中,要注意立柱桩类型,根据设计图纸进行钻孔、扩孔
5、正确使用钻进参数
施工区域地层岩性主要为粘性土和粉性土
钻进参数选用,粘性土钻压可控制在 10~20 千帕,转速 20~40 转/ 分
粉性土砂质土钻压可控制在15~25 千帕,转速40~70 转/分
6、正确使用泥浆性能指标,施工采用正循环成孔,泥浆性能指标
