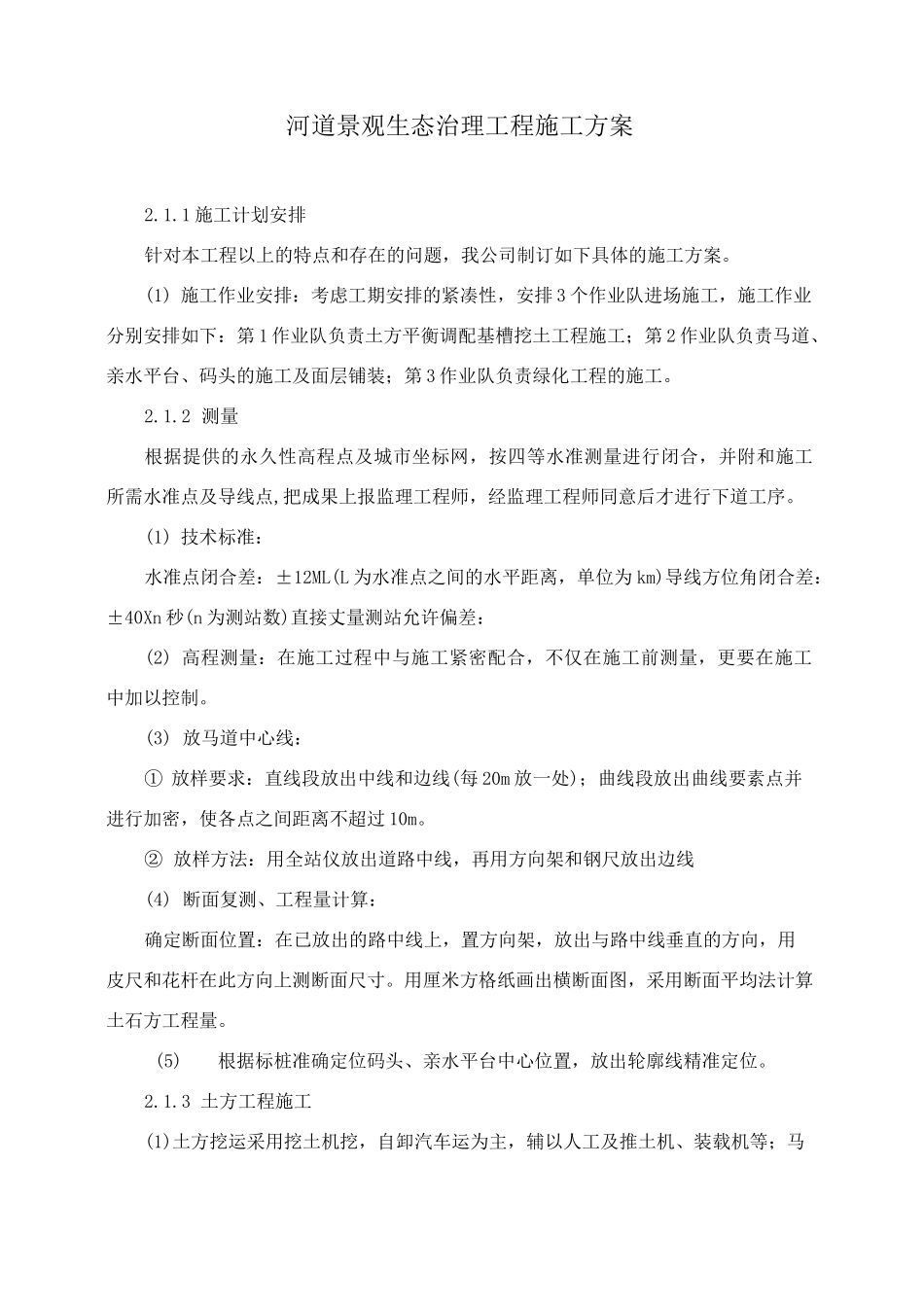

河道景观生态治理工程施工方案2
1 施工计划安排针对本工程以上的特点和存在的问题,我公司制订如下具体的施工方案
(1) 施工作业安排:考虑工期安排的紧凑性,安排 3 个作业队进场施工,施工作业分别安排如下:第 1 作业队负责土方平衡调配基槽挖土工程施工;第 2 作业队负责马道、亲水平台、码头的施工及面层铺装;第 3 作业队负责绿化工程的施工
2 测量根据提供的永久性高程点及城市坐标网,按四等水准测量进行闭合,并附和施工所需水准点及导线点,把成果上报监理工程师,经监理工程师同意后才进行下道工序
(1) 技术标准:水准点闭合差:±12ML(L 为水准点之间的水平距离,单位为 km)导线方位角闭合差:±40Xn 秒(n 为测站数)直接丈量测站允许偏差:(2) 高程测量:在施工过程中与施工紧密配合,不仅在施工前测量,更要在施工中加以控制
(3) 放马道中心线:① 放样要求:直线段放出中线和边线(每 20m 放一处);曲线段放出曲线要素点并进行加密,使各点之间距离不超过 10m
② 放样方法:用全站仪放出道路中线,再用方向架和钢尺放出边线(4) 断面复测、工程量计算:确定断面位置:在已放出的路中线上,置方向架,放出与路中线垂直的方向,用皮尺和花杆在此方向上测断面尺寸
用厘米方格纸画出横断面图,采用断面平均法计算土石方工程量
(5)根据标桩准确定位码头、亲水平台中心位置,放出轮廓线精准定位

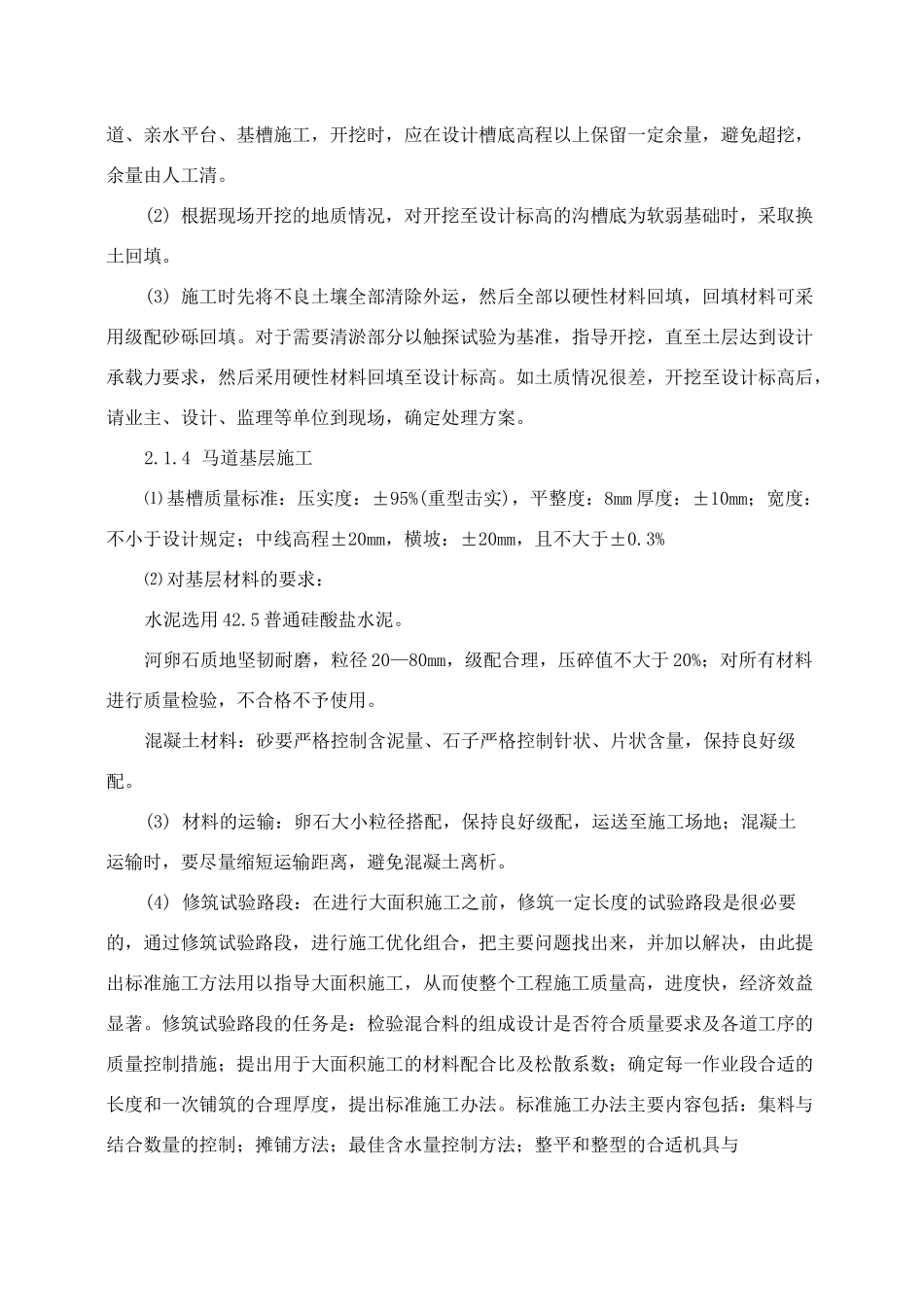

3 土方工程施工(1)土方挖运采用挖土机挖,自卸汽车运为主,辅以人工及推土机、装载机等;马道、亲水平台、基槽施工,开挖时,应在设计槽底高程以上保留一定余量,避免超挖,余量由人工清
(2) 根据现场开挖的地质情况,对开挖至设计标高的沟槽底为软弱基础时,采取换土回填
(3) 施工时先将不良土壤全部清除外运,然后全部以硬性材料回填,回填材料可采用级配砂砾回填

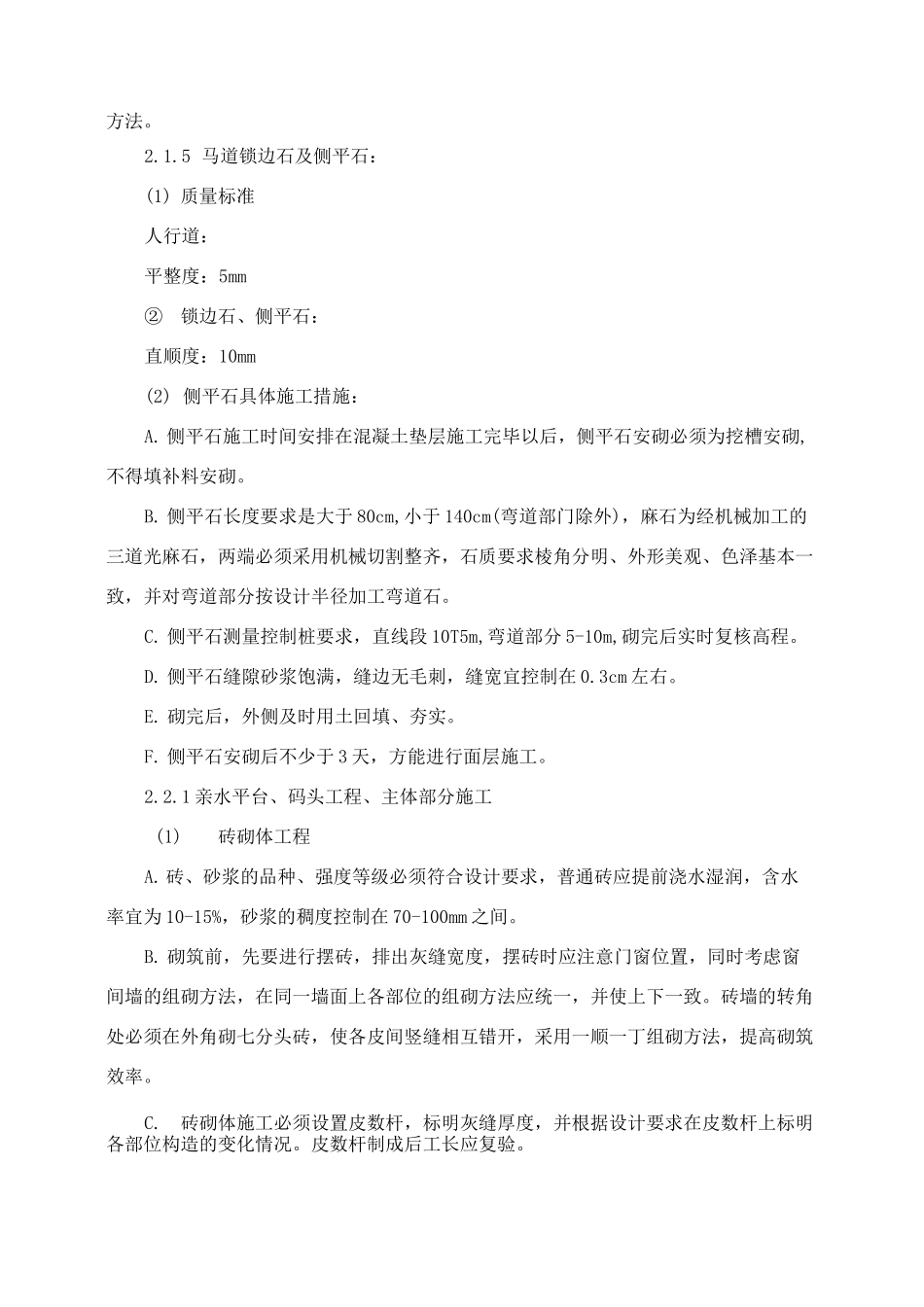

对于需要清淤部分以触探试验
