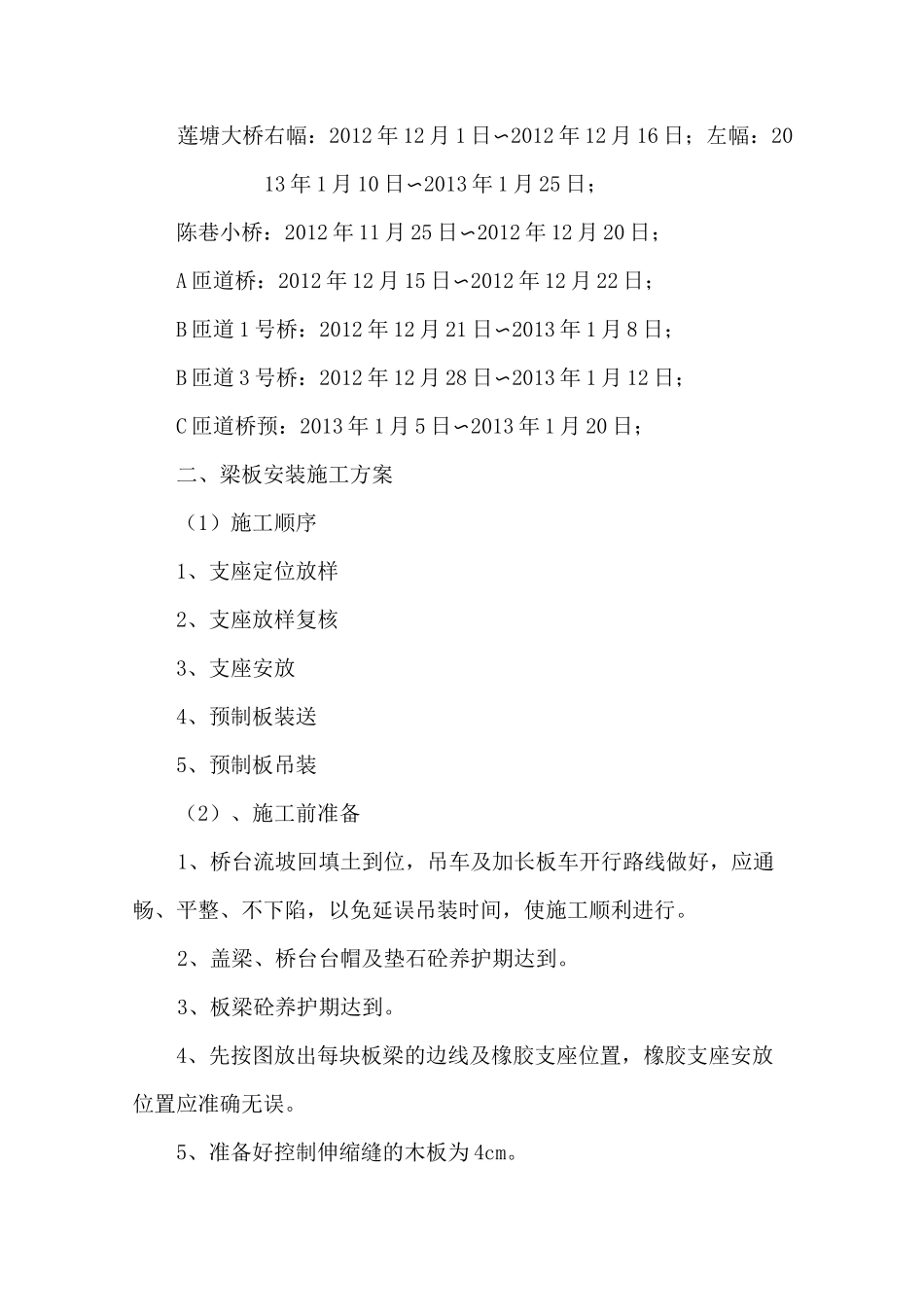

厦成高速公路漳州段 A3 合同段预制板梁安装施工方案编制复核审核中铁十四局集团第三工程有限公司二 0—二年十月预制板安装施工方案一、工程概况本标段位于漳州境内,起点桩号 K29+530,终点桩号 GK37+300,线路长 7.77Km。起于漳州市陈巷镇岭脚水电厂附近,与 A2 施工标段相接,终点位于陈巷镇雪美村陶镕小学北侧,与 A4 标相接。本标段桥梁15 座,预应力砼板 394 片,其中 16 米板 156 片,20 米板 238 片。陈巷小桥共 1 孔,全桥一联,桥梁长 24.24m,16 米板 26 片;道桥共 1 孔,全桥共分一联,桥梁长 24.24m,16 米板 9 片;B 匝道 1 号桥共 1 孑 L,全桥共分一联,桥长 24.24m,16 米板 8片;B 匝道 3 号桥共 1 孑 L,全桥共分一联,桥长 24.24m,16 米板 8片;C 匝道桥共 1 孔,全桥共分一联,桥梁长 20.04m,16 米板 9 片;雪美中桥共 3 孔,全桥共分一联,桥梁长 56.24m,16 米板 96 片;莲塘大桥共 6 孔,桥梁长 130m,全桥一联,20 米板 238 片。本项目的建设对形成路桥机场快速通道,完善综合交通体系,促进区域经济发展和城市化进程,都具有重要意义。二、梁板安装总体计划根据安装的总体工期要求,我部计划从雪美中桥开始安装;然后安装莲塘大桥板梁;最后依次对陈巷小桥、A匝道桥、B 匝道 1 号桥、B 匝道 3 号桥、C 匝道桥板梁进行安装,具体安装计划如下:雪美中桥:2012 年 10 月 31 日〜2012 年 11 月 30 日;莲塘大桥右幅:2012 年 12 月 1 日〜2012 年 12 月 16 日;左幅:2013 年 1 月 10 日〜2013 年 1 月 25 日;陈巷小桥:2012 年 11 月 25 日〜2012 年 12 月 20 日;A 匝道桥:2012 年 12 月 15 日〜2012 年 12 月 22 日;B 匝道 1 号桥:2012 年 12 月 21 日〜2013 年 1 月 8 日;B 匝道 3 号桥:2012 年 12 月 28 日〜2013 年 1 月 12 日;C 匝道桥预:2013 年 1 月 5 日〜2013 年 1 月 20 日;二、梁板安装施工方案(1)施工顺序1、支座定位放样2、支座放样复核3、支座安放4、预制板装送5、预制板吊装(2)、施工前准备1、桥台流坡回填土到位,吊车及加长板车开行路线做好,应通畅、平整、不下陷,以免延误吊装时间,使施工顺利进行。2、盖梁、桥台台帽及垫石砼养护期达到。3、板梁砼养护期达到。4、先按图放出每块板梁的边线及橡胶支座位置,橡...
