仅供参考 [整理 ] 第 1 页 共 9 页安全管理文书管母线安装作业指导书日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 9 页管母线安装作业指导书1、《电气装置安装工程母线装置施工及验收规范》GBJ149―90;2、《电力建设安全工作规程》 (变电所部分) DL5009
3-1997;3、国家电网公司《电力安全工作规程》(变电站和发电厂电气部分) ;4、国家电力公司《电力建设安全健康与环境管理工作规定》;5、《电气装置安装工程质量检验及评定规程》DL/T5161
1~5161
17-2002; 6、经业主认可的设计施工图纸;7、公司质量、职业健康安全和环境管理整合管理体系文件
1、检查所需工机具的使用状态,工机具是否配备齐全,并校验卷扬机操作开关是否可靠
2、根据作业范围整理布置施工现场,组装调整母线支架,牵设冷却水管,组装氩弧焊机
3、核对焊条和铝管的材质,对衬管和焊条进行清洁处理
4、所有带电工机具、设备均应可靠接地
5、材料、金具堆放有序,保持现场施工通道畅通、整洁
1、由技术负责人或班组长组织班组全员进行技术交底,做到人人心中有数,内容应含盖施工作业票
2、班组分工责任明确,各负其责
4、在施工区做好标识,须熟悉有关工机具操作规程,安全注意事项,特种作业人员必须持证上岗等
5、吊装中如多台卷扬机同时工作,应事先统一口令,设专人操作统一指挥
6、晚班作业时,应按要求设置临时照明,并保证照明亮度符合要仅供参考 [整理 ] 第 3 页 共 9 页求

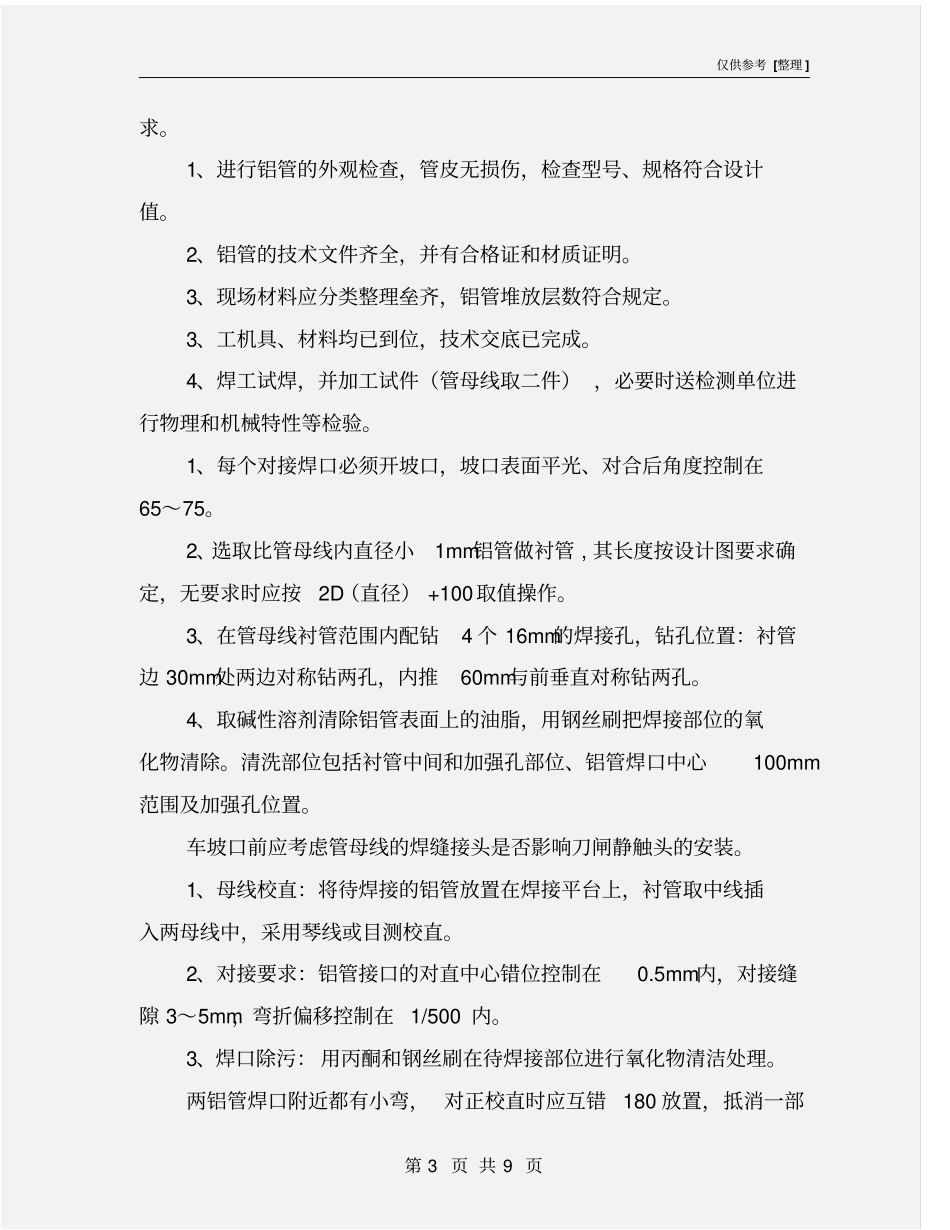

1、进行铝管的外观检查,管皮无损伤,检查型号、规格符合设计值
2、铝管的技术文件齐全,并有合格证和材质证明
3、现场材料应分类整理垒齐,铝管堆放层数符合规定
3、工机具、材料均已到位,技术交底已完成
4、焊工试焊,并加工试件(管母线取二件) ,必
