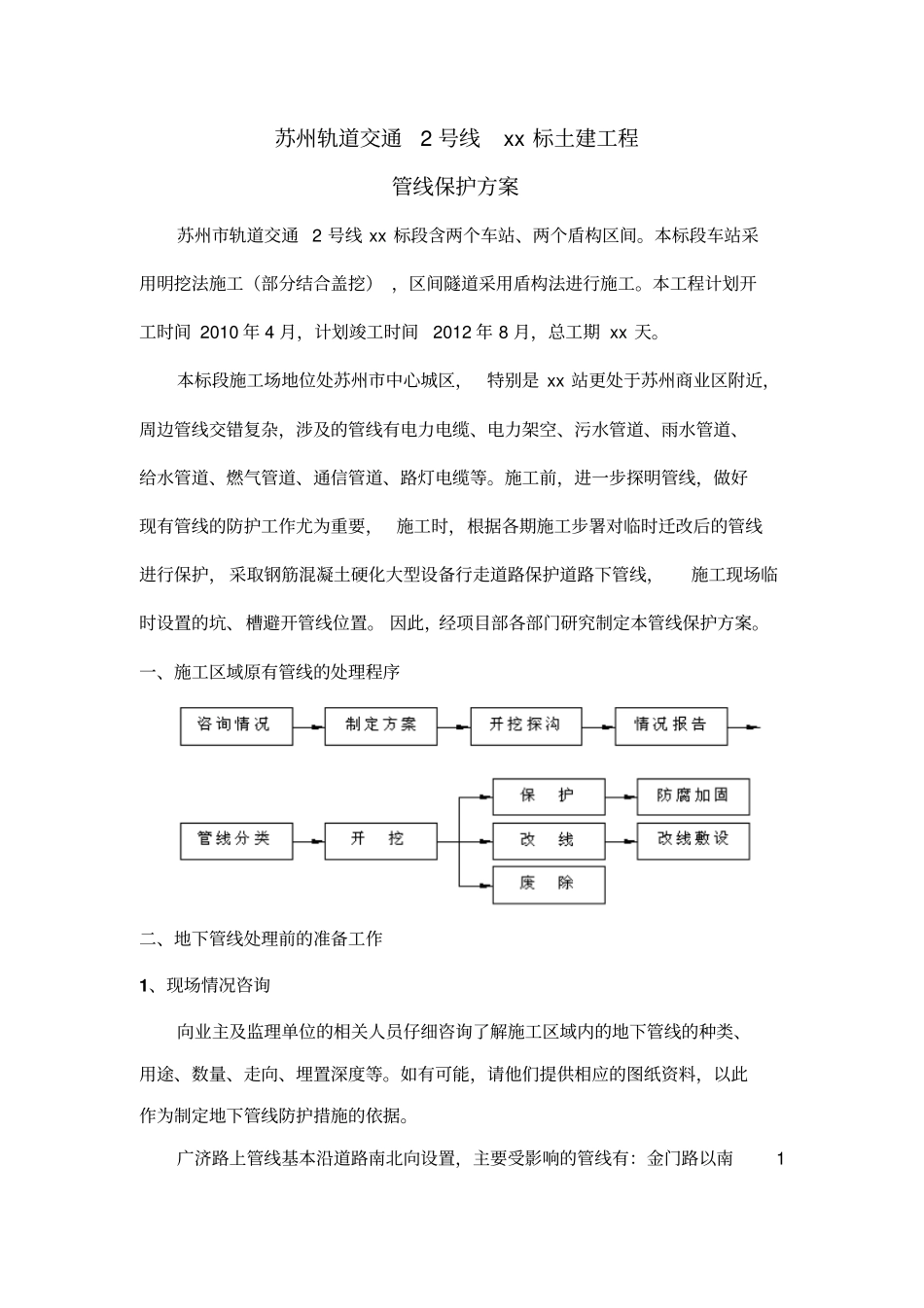

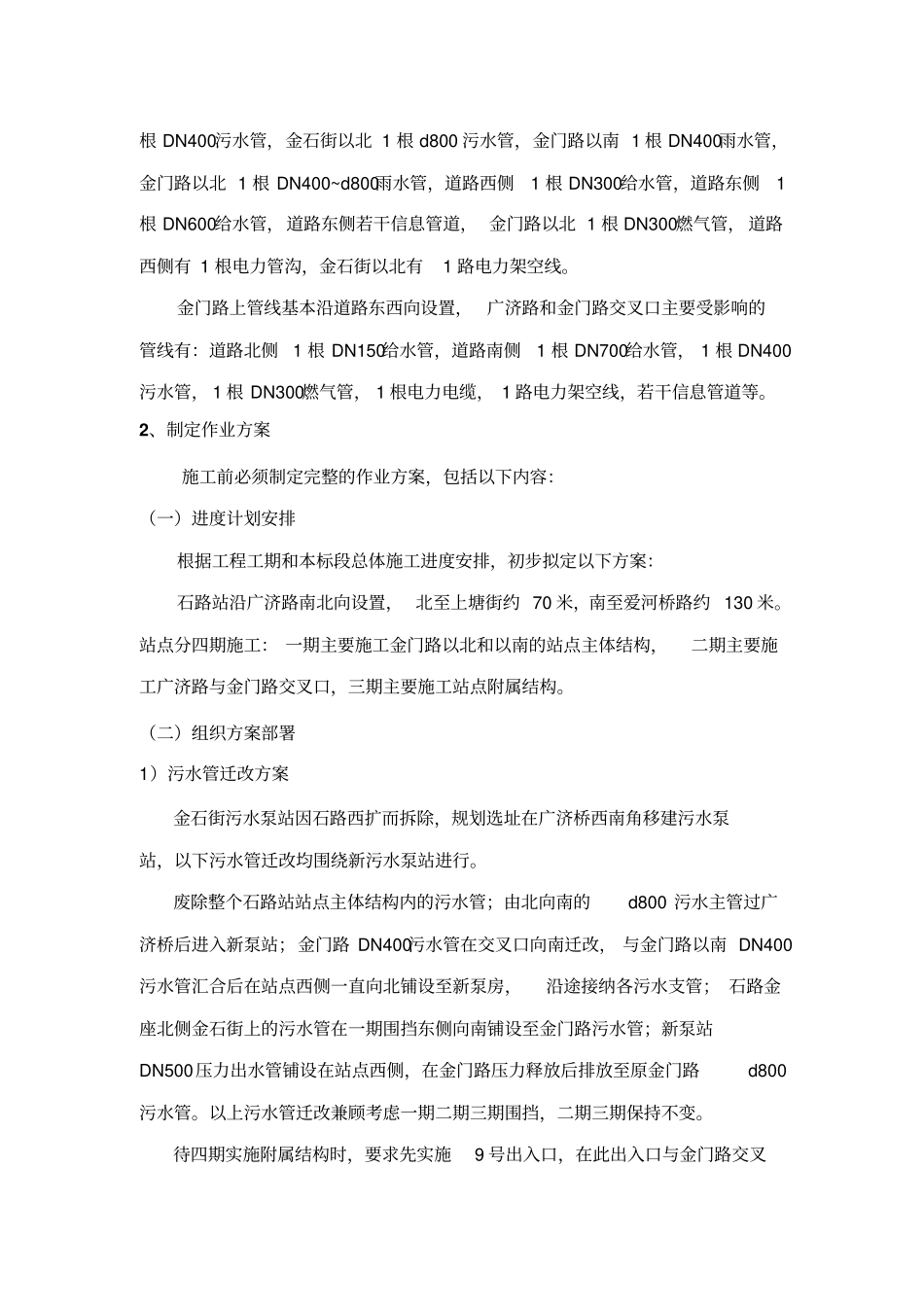

目录一、施工区域原有管线的处理程序.................................... 1 二、地下管线处理前的准备工作...................................... 1 1、现场情况咨询 ................................................... 12、制定作业方案 ................................................... 21)污水管迁改方案............................................... 22)其它管线一期改迁方案......................................... 33)其它管线二期改迁方案......................................... 54)其它管线三期改迁方案......................................... 55)最终 ......................................................... 6三、各类管线防护措施.............................................. 6 1. 探沟开挖 ........................................................ 62、管线开挖 ....................................................... 73、管线保护方法 ................................................... 84、地下管线的监测保护............................................. 95、管线事故的处理 ................................................ 11 1) 电缆、光缆挖断及通讯线路故障等事故的处理.................... 11 2) 雨水、污水管线挖断事故的处理................................ 12 3) 给水管线挖断事故的处理...................................... 12 4) 燃气管挖断、泄漏事故的处理.................................. 12 四、管线保护责任制............................................... 13 苏州轨道交通2 号线xx 标土建工程管线保护方案苏州市轨道交通 2 号线 xx 标段含两个车站、两个盾构区间。本标段车站采用明挖法施工(部分结合盖挖) ,区间隧道采用盾构法进行施工。本工程计划开工时间 2010 年 4 月,计划竣工时间2012 年 8 月,总工期 xx 天。本标段施工场地位处苏州市中心城区,特别是 xx 站更处于苏州商业区附近,周边管线交错复杂,涉及的管线有电力电缆、电力架空、污水管道、雨水管道、给水管道、燃气管道、通信管道、路灯电缆等。施工前,进一步探明管线,做好现有管线的防护工作尤为重要, 施工时,根据各期施工步署对临时迁改后的管线进行保护, 采取钢筋混凝土硬化大型设备行走道路保护道...
