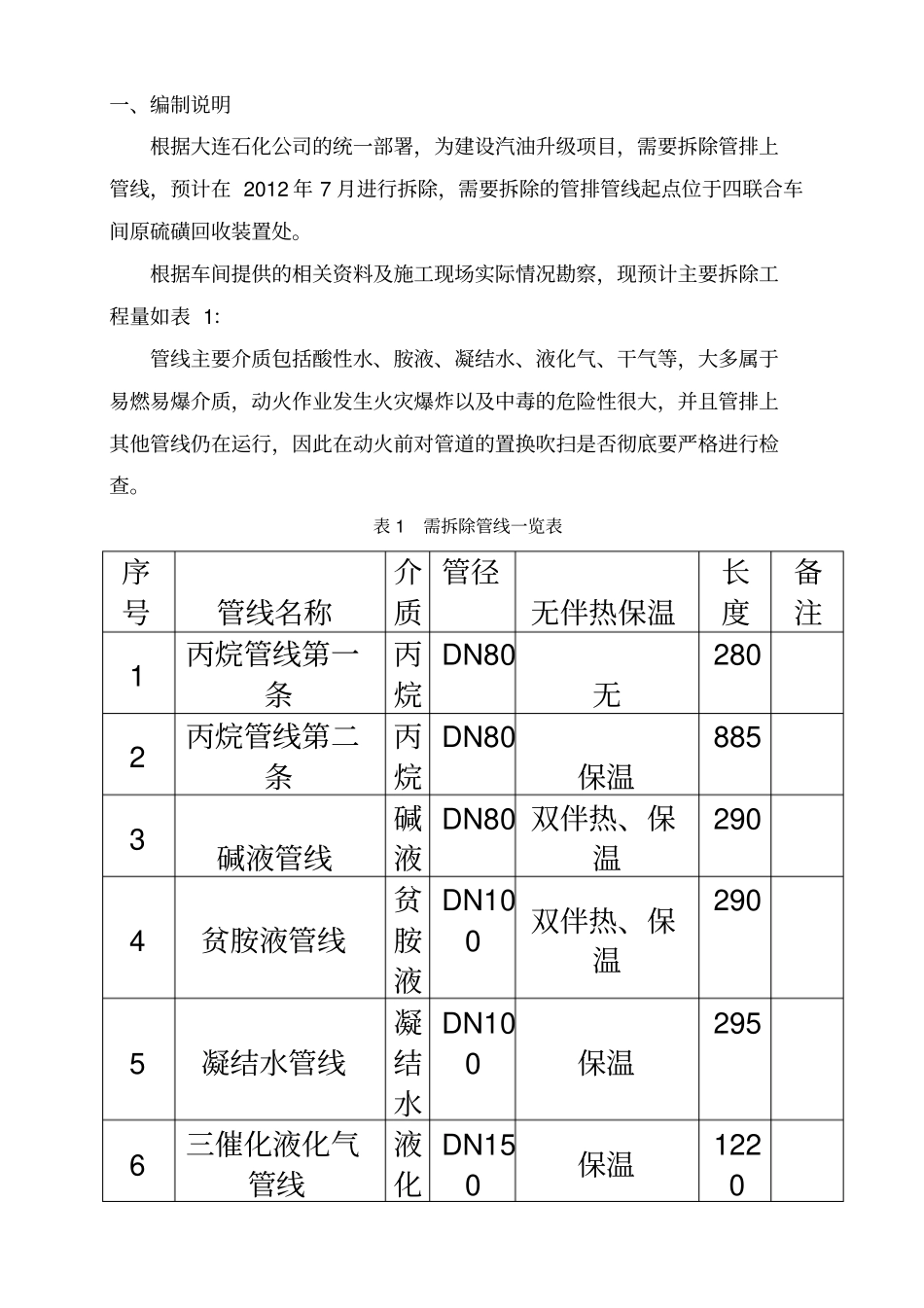

管线拆除施工方案汽油质量升级项目管线拆除施工方案编制:审核:批准:大庆油田建设集团2012 年 7 月 6 日一、编制说明根据大连石化公司的统一部署,为建设汽油升级项目,需要拆除管排上管线,预计在 2012 年 7 月进行拆除,需要拆除的管排管线起点位于四联合车间原硫磺回收装置处。根据车间提供的相关资料及施工现场实际情况勘察,现预计主要拆除工程量如表 1:管线主要介质包括酸性水、胺液、凝结水、液化气、干气等,大多属于易燃易爆介质,动火作业发生火灾爆炸以及中毒的危险性很大,并且管排上其他管线仍在运行,因此在动火前对管道的置换吹扫是否彻底要严格进行检查。表 1 需拆除管线一览表序号管线名称介质管径无伴热保温长度备注1 丙烷管线第一条丙烷DN80 无280 2 丙烷管线第二条丙烷DN80 保温885 3 碱液管线碱液DN80 双伴热、保温290 4 贫胺液管线贫胺液DN100 双伴热、保温290 5 凝结水管线凝结水DN100 保温295 6 三催化液化气管线液化DN150 保温1220 气7 一催化液化气管线液化气DN150 保温560 8 富胺液管线富胺液DN100 双伴热、保温560 9 一脱硫酸性水管线酸性水DN50 双伴热、保温520 10 MTPE未反 C4线C4 DN100保温165 11 三催化干气管线干气DN150保温2120 12 一催化干气管线( 脱硫前 ) 干气DN150保温1630 13 一催化干气管线( 脱硫后 ) 干气DN150保温1080 14 二催化酸性气管线酸性气DN80 双伴热、保温450 15 三催化酸性气管线酸性气DN80 双伴热、保温2020 二、编制依据1、结合车间提供的相应参数表对现场实际情况进行调查2、施工标准规范《工程建设安装工程起重施工规范》HG20201-2000 《石油化工工程起重施工规范》SH/T3536-2002 《一般用途钢丝绳》 GB/T20118-2006 《起重吊运指挥信号》 GB5082-1985 《起重机械用钢丝绳检验及报废规范》GB/T5972-2006 《起重机械安全规程》 GB6067-1985 三、施工部署1、施工组织机构为了确保本次拆除任务的顺利实施,本着安全可靠、技术可行、降低成本、缩短工期的原则,项目部成立了以张守海为项目经理的强有力的组织机构,如下图:2、施工进度计划项目经理:生 产 副 经项 目HSE 总项 目 总 工 程吊装工程师:质保工程师:安全工程师:吊装总指挥:技术工程师:材料工程师:造价工程师:施工作业班 组作业内容作业时间施工进度( d)1 5 9 13 17 21 25 29 33 37 施工准备工作(场地、道路平整)4 天...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管线拆除施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
