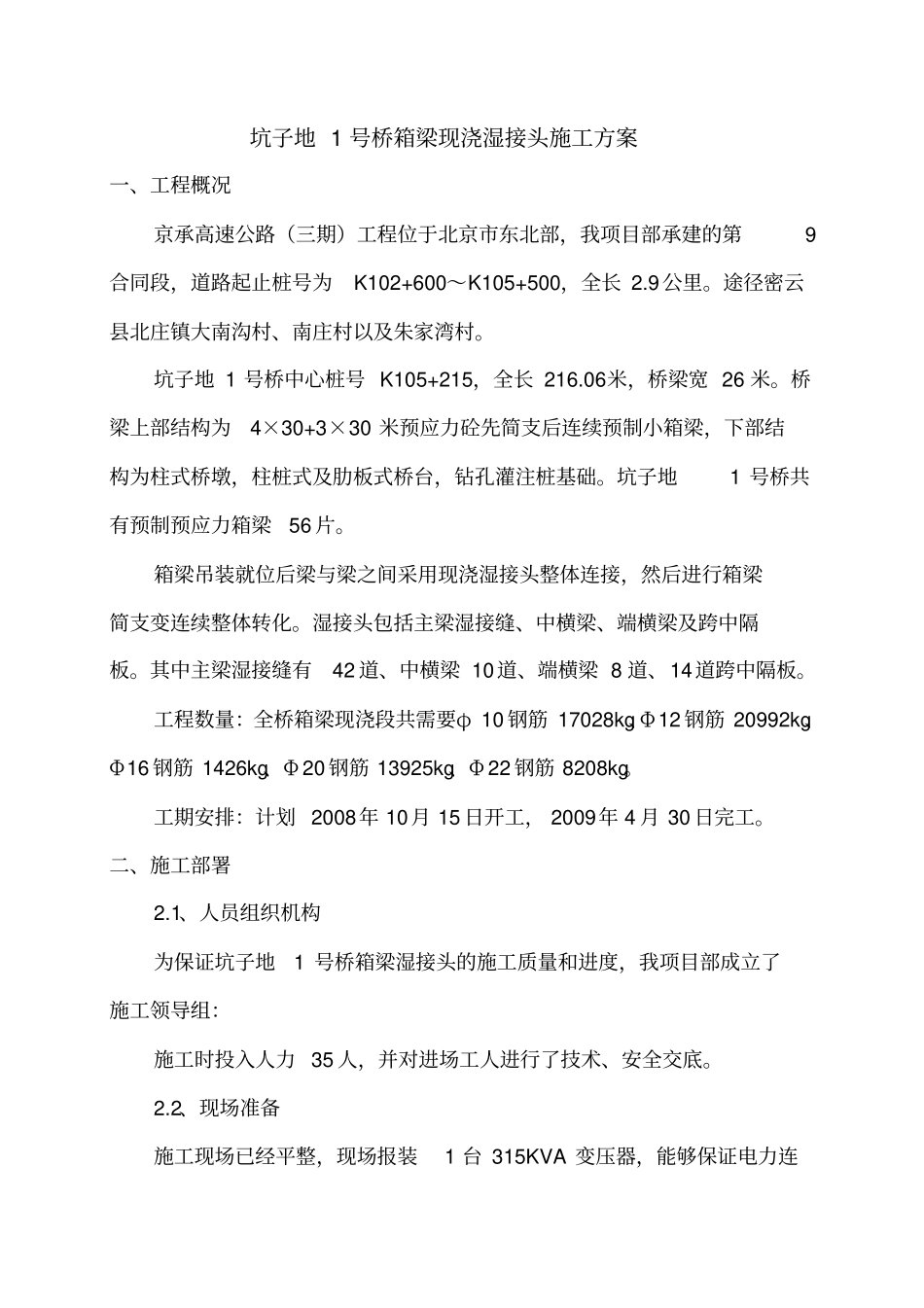

坑子地 1 号桥箱梁现浇湿接头施工方案一、工程概况京承高速公路(三期)工程位于北京市东北部,我项目部承建的第9合同段,道路起止桩号为K102+600~K105+500,全长 2
途径密云县北庄镇大南沟村、南庄村以及朱家湾村
坑子地 1 号桥中心桩号 K105+215,全长 216
06米,桥梁宽 26 米
桥梁上部结构为4×30+3×30 米预应力砼先简支后连续预制小箱梁,下部结构为柱式桥墩,柱桩式及肋板式桥台,钻孔灌注桩基础
坑子地1 号桥共有预制预应力箱梁56 片
箱梁吊装就位后梁与梁之间采用现浇湿接头整体连接,然后进行箱梁简支变连续整体转化
湿接头包括主梁湿接缝、中横梁、端横梁及跨中隔板
其中主梁湿接缝有42 道、中横梁 10道、端横梁 8 道、14道跨中隔板
工程数量:全桥箱梁现浇段共需要φ 10 钢筋 17028kg、Φ12 钢筋 20992kg、Φ16 钢筋 1426kg、Φ 20 钢筋 13925kg、Φ 22 钢筋 8208kg
工期安排:计划 2008年 10月 15 日开工, 2009年 4 月 30 日完工
二、施工部署2
1、人员组织机构为保证坑子地1 号桥箱梁湿接头的施工质量和进度,我项目部成立了施工领导组:施工时投入人力 35 人,并对进场工人进行了技术、安全交底

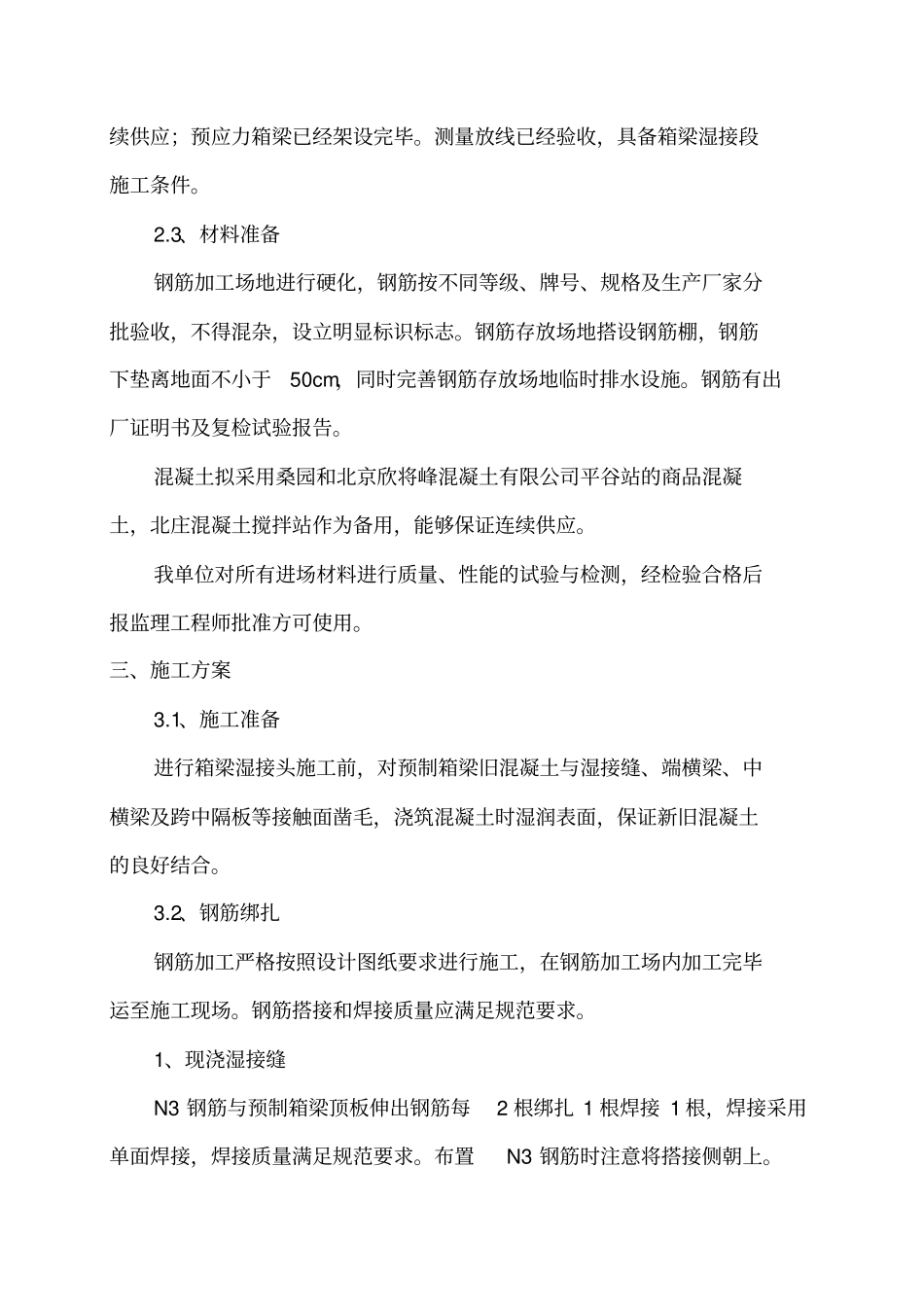

2、现场准备施工现场已经平整,现场报装1 台 315KVA 变压器,能够保证电力连续供应;预应力箱梁已经架设完毕
测量放线已经验收,具备箱梁湿接段施工条件
3、材料准备钢筋加工场地进行硬化,钢筋按不同等级、牌号、规格及生产厂家分批验收,不得混杂,设立明显标识标志
钢筋存放场地搭设钢筋棚,钢筋下垫离地面不小于50cm,同时完善钢筋存放场地临时排水设施
钢筋有出厂证明书及复检试验报告
混凝土拟采用桑园和北京欣将峰混凝土有限公司平谷站的商品混凝土,北庄混凝土搅拌站作为备用,能
