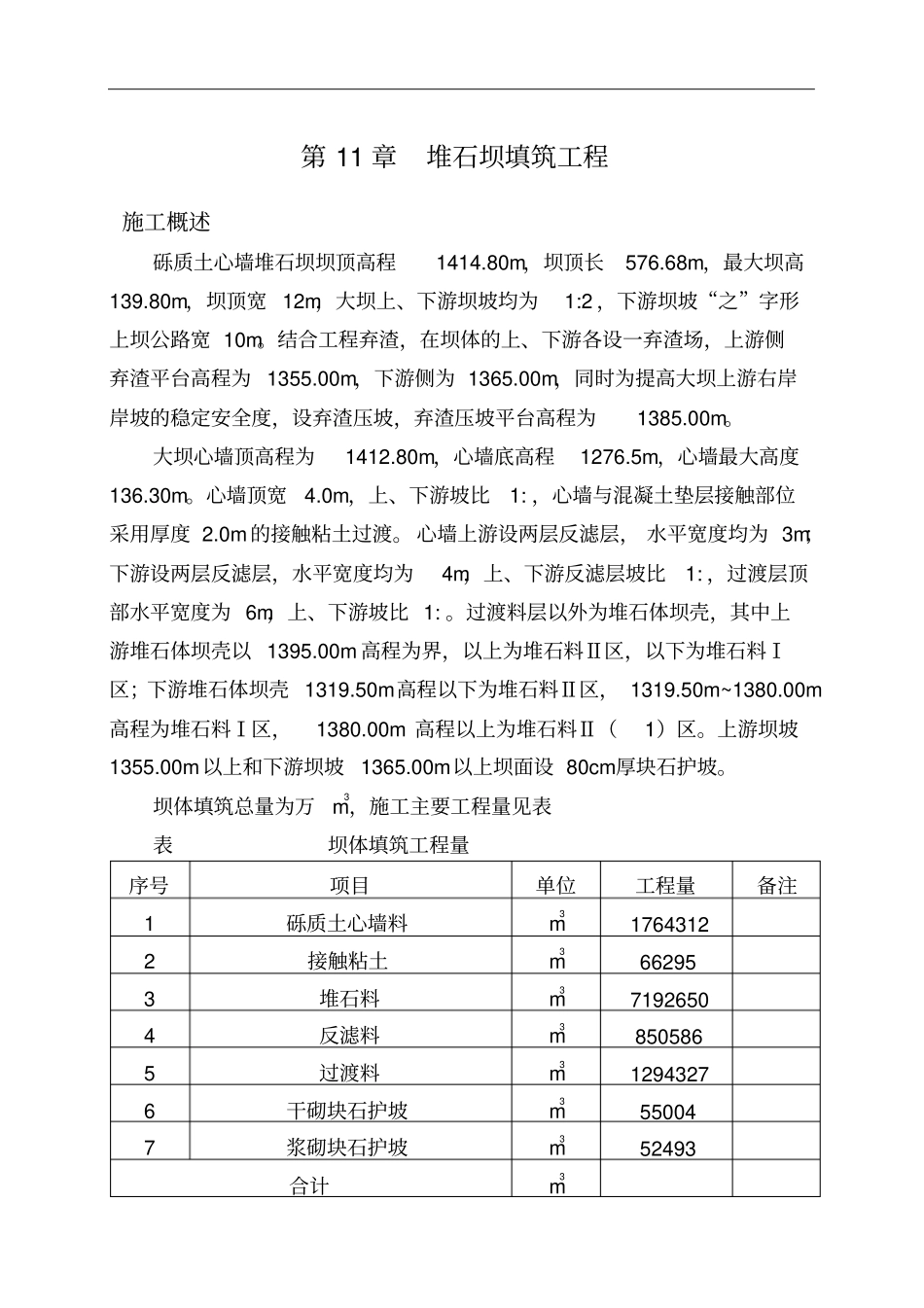

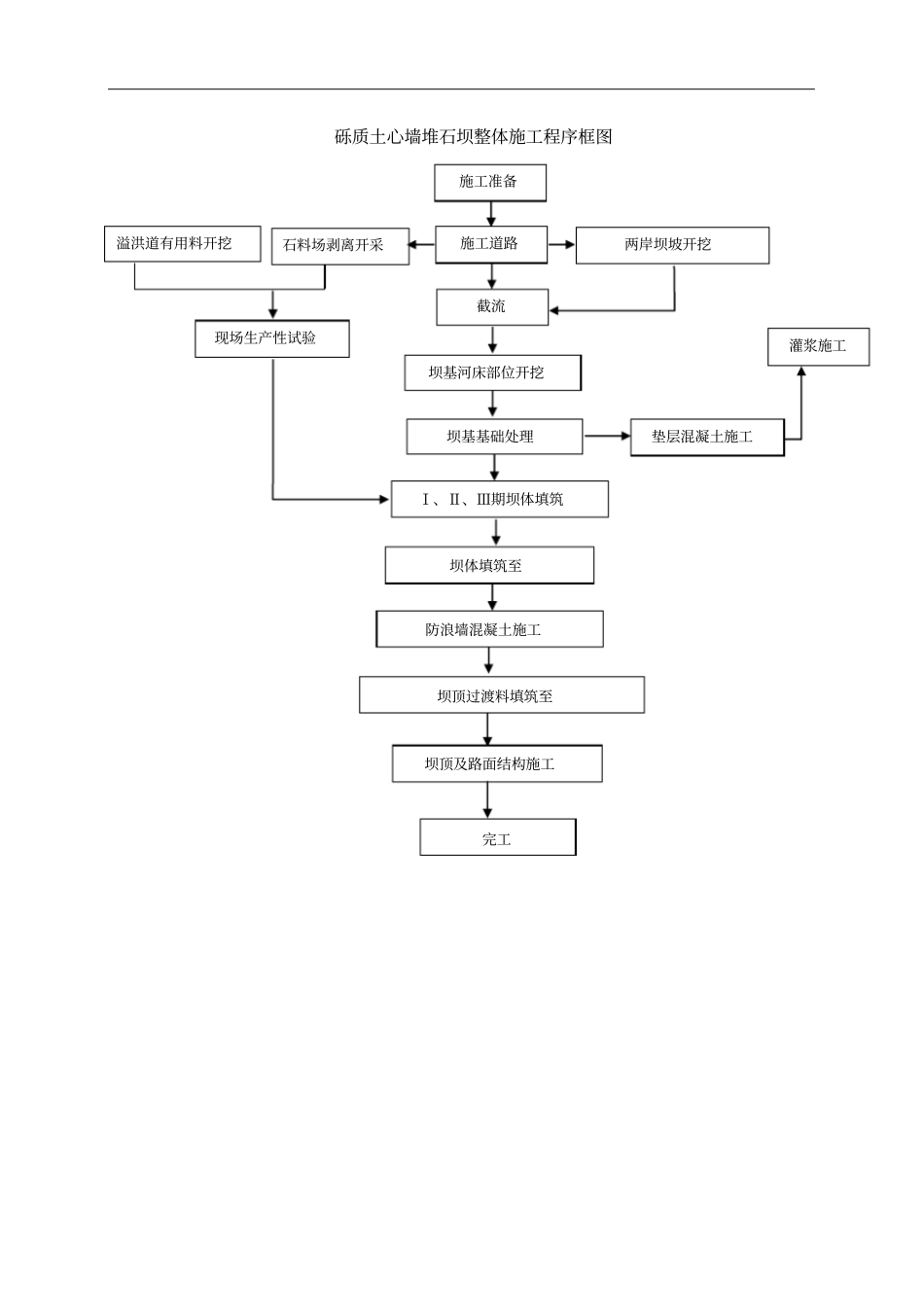

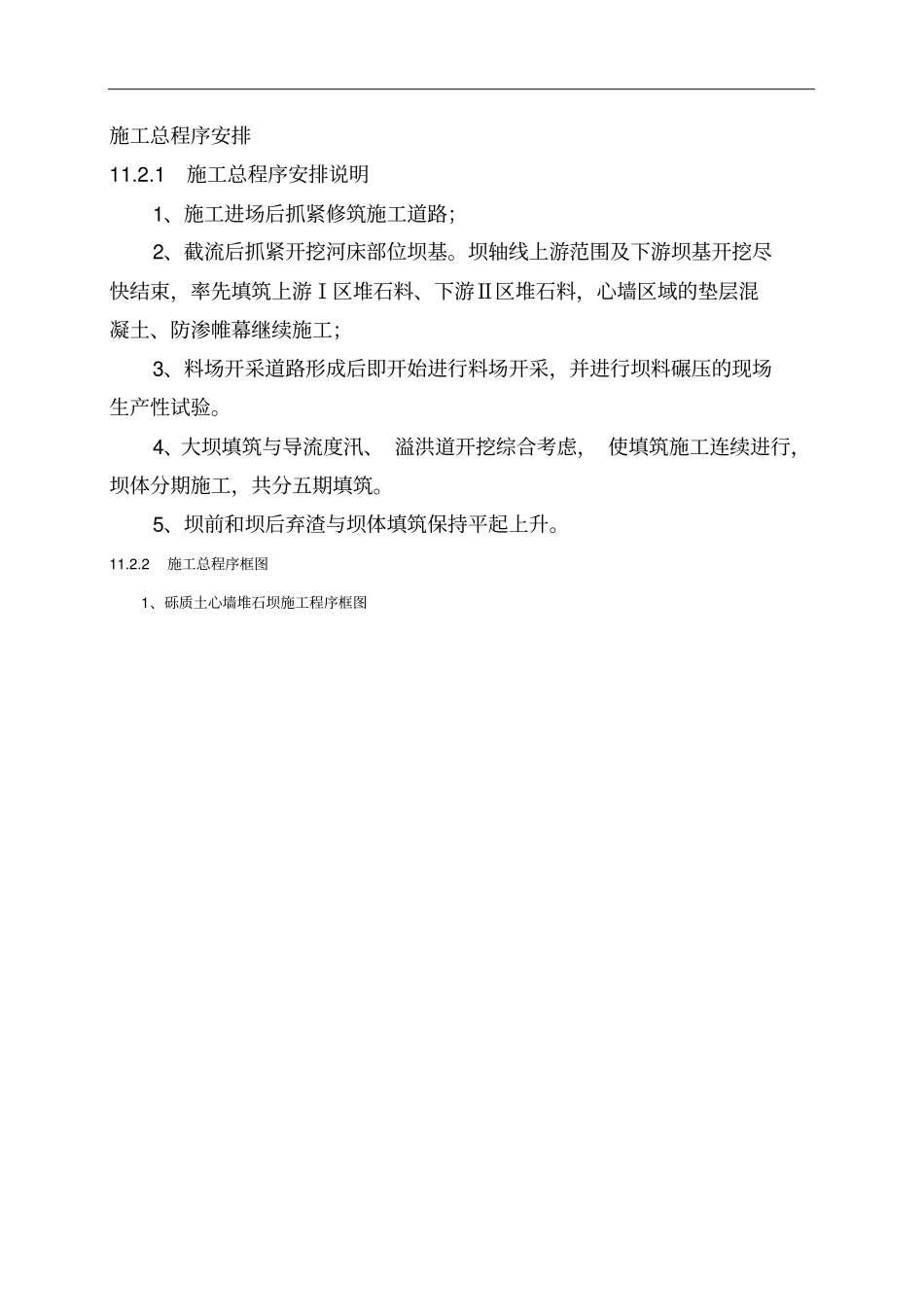

第 11 章堆石坝填筑工程施工概述砾质土心墙堆石坝坝顶高程1414.80m,坝顶长576.68m,最大坝高139.80m,坝顶宽 12m,大坝上、下游坝坡均为1:2 ,下游坝坡“之”字形上坝公路宽 10m。结合工程弃渣,在坝体的上、下游各设一弃渣场,上游侧弃渣平台高程为 1355.00m,下游侧为 1365.00m,同时为提高大坝上游右岸岸坡的稳定安全度,设弃渣压坡,弃渣压坡平台高程为1385.00m。大坝心墙顶高程为1412.80m,心墙底高程1276.5m,心墙最大高度136.30m。心墙顶宽4.0m,上、下游坡比1: ,心墙与混凝土垫层接触部位采用厚度 2.0m 的接触粘土过渡。 心墙上游设两层反滤层, 水平宽度均为 3m;下游设两层反滤层,水平宽度均为4m,上、下游反滤层坡比1: ,过渡层顶部水平宽度为 6m,上、下游坡比 1: 。过渡料层以外为堆石体坝壳,其中上游堆石体坝壳以 1395.00m 高程为界,以上为堆石料Ⅱ区,以下为堆石料Ⅰ区;下游堆石体坝壳 1319.50m高程以下为堆石料Ⅱ区, 1319.50m~1380.00m高程为堆石料Ⅰ区,1380.00m 高程以上为堆石料Ⅱ(1)区。上游坝坡1355.00m以上和下游坝坡1365.00m以上坝面设 80cm厚块石护坡。坝体填筑总量为万m3,施工主要工程量见表表坝体填筑工程量序号项目单位工程量备注1砾质土心墙料m317643122接触粘土m3662953堆石料m371926504反滤料m38505865过渡料m312943276干砌块石护坡m3550047浆砌块石护坡m352493合计m3施工总程序安排11.2.1 施工总程序安排说明1、施工进场后抓紧修筑施工道路;2、截流后抓紧开挖河床部位坝基。坝轴线上游范围及下游坝基开挖尽快结束,率先填筑上游Ⅰ区堆石料、下游Ⅱ区堆石料,心墙区域的垫层混凝土、防渗帷幕继续施工;3、料场开采道路形成后即开始进行料场开采,并进行坝料碾压的现场生产性试验。4、大坝填筑与导流度汛、 溢洪道开挖综合考虑, 使填筑施工连续进行,坝体分期施工,共分五期填筑。5、坝前和坝后弃渣与坝体填筑保持平起上升。11.2.2 施工总程序框图1、砾质土心墙堆石坝施工程序框图砾质土心墙堆石坝整体施工程序框图两岸坝坡开挖石料场剥离开采施工准备施工道路截流坝基河床部位开挖坝基基础处理现场生产性试验Ⅰ、Ⅱ、Ⅲ期坝体填筑垫层混凝土施工坝体填筑至防浪墙混凝土施工坝顶过渡料填筑至坝顶及路面结构施工完工灌浆施工溢洪道有用料开挖2、大坝填筑程序框图坝体填筑施工程序框图施工准备坝肩边坡及河床坝基开挖结束坝体Ⅰ期填筑(1340)以下坝体Ⅱ期填筑坝体上下游侧()...
