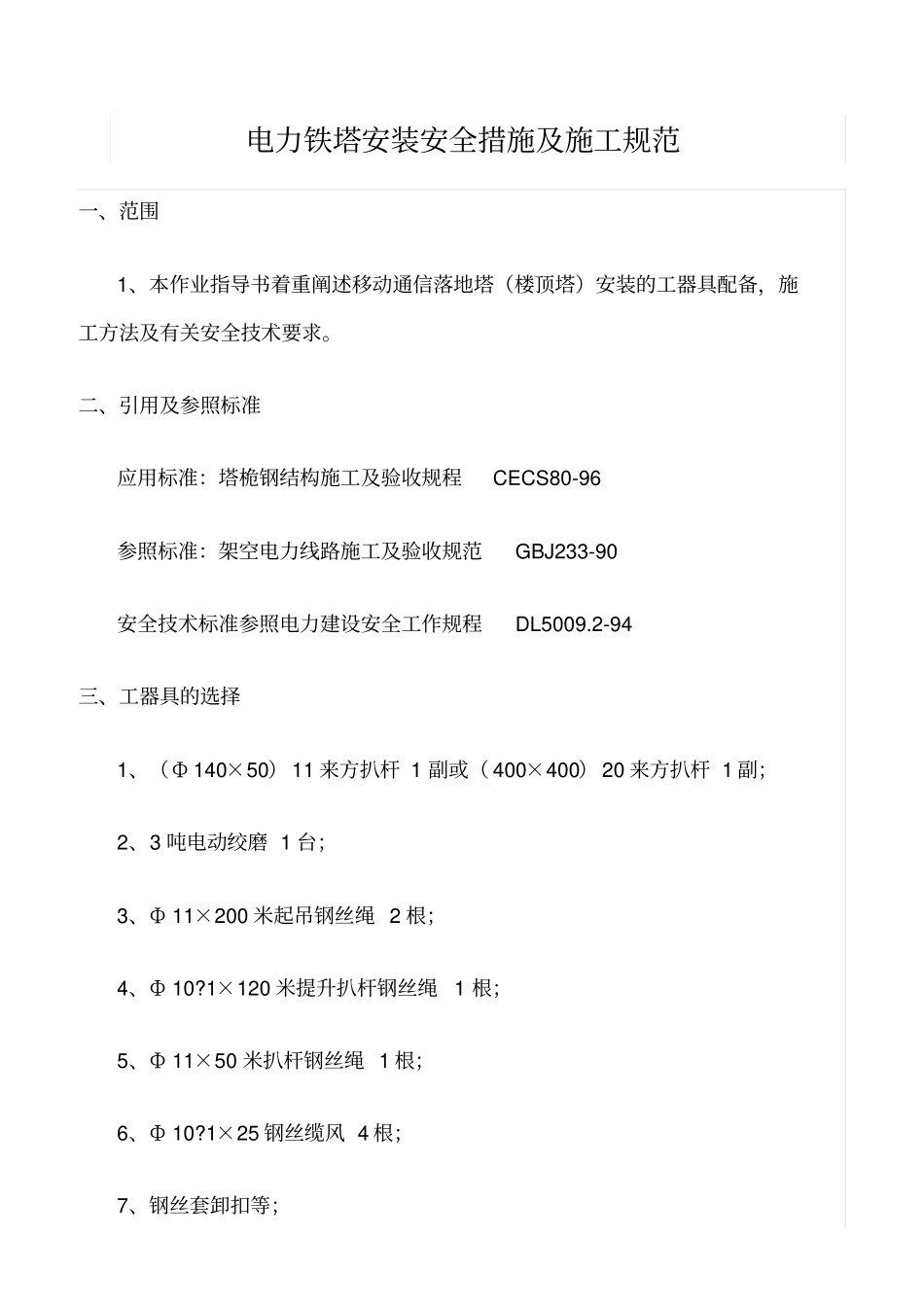

电力铁塔安装安全措施及施工规范一、范围1、本作业指导书着重阐述移动通信落地塔(楼顶塔)安装的工器具配备,施工方法及有关安全技术要求。二、引用及参照标准应用标准:塔桅钢结构施工及验收规程CECS80-96 参照标准:架空电力线路施工及验收规范GBJ233-90 安全技术标准参照电力建设安全工作规程DL5009.2-94 三、工器具的选择1、(Ф 140×50) 11 来方扒杆 1 副或( 400×400) 20 来方扒杆 1 副;2、3 吨电动绞磨 1 台;3、Ф 11×200 米起吊钢丝绳 2 根;4、Ф 10?1×120 米提升扒杆钢丝绳1 根;5、Ф 11×50 米扒杆钢丝绳 1 根;6、Ф 10?1×25 钢丝缆风 4 根;7、钢丝套卸扣等;8、1 吨滑车 6 只,2 吨滑车 2 只;9、3 吨双钩或 2 吨葫芦 1 只,18 磅榔头 1 把,4 磅榔头 2 把;10、M12?4专用扳手一套;11、软梯及安全用具。四、人员配备1、地面指挥 1 人,负责施工的安全、质量及对外协调;2、安全员 1 人,负责施工过程的安全监护工作;3、高空作业 4 人,(其中 1 人为高空作业负责人,负责组织高空作业和交室安全监护)4、地面组装 3 人;5、绞磨司机 1 人,其计 10 人。五、施工流程安装塔脚起立扒杆起吊主材安装好第一块主材及二侧的副材起吊相邻两侧的二根主材安装好另二片副材扑扒杆(根开大时,必须升扒杆)起吊对角主材升扒杆后,按上面施工流程起吊平台安装放扒杆施工结束六、施工技术要点:以内置与拉线扒杆起吊主材以单杆起吊,副材以成片为原则,上部较轻时可成片起吊,吊件从塔内起吊为原则,平台从塔外起吊。七、施工规范1、由班长组织召开安全会,学习安规和具体工程的安全措施,使大家真正从思想上意识到安全的重要性, 真正自觉遵守公司的安全管理制度, 增强安全意识,确保安全生产。2、进场后对施工现场的环境、 地形进行观查、 熟悉,对基础的根开、 对角线、水平进行测量,并做好记录。3、每天开工之前班长必须根据现场环境地形情况交待安全措施,交待工作任务,明确指挥信号,检查所有的工器具和个人安全用具,不能确定其强度的及时更换,真正体现班组长在安全、质量方面的举足轻重的作用。4、材料进入现场后,及时组织卸车,严禁将材料任意翻下,卸车时注意保护好镀锌,并按规格先后顺序整齐堆放。5、扒杆连接必须正直, 连接螺栓加双帽。 起立时,必须分工明确, 协调一致,当扒杆立到 70° 时,应停止绞磨,用缆风调整,缆风控制必须要...
