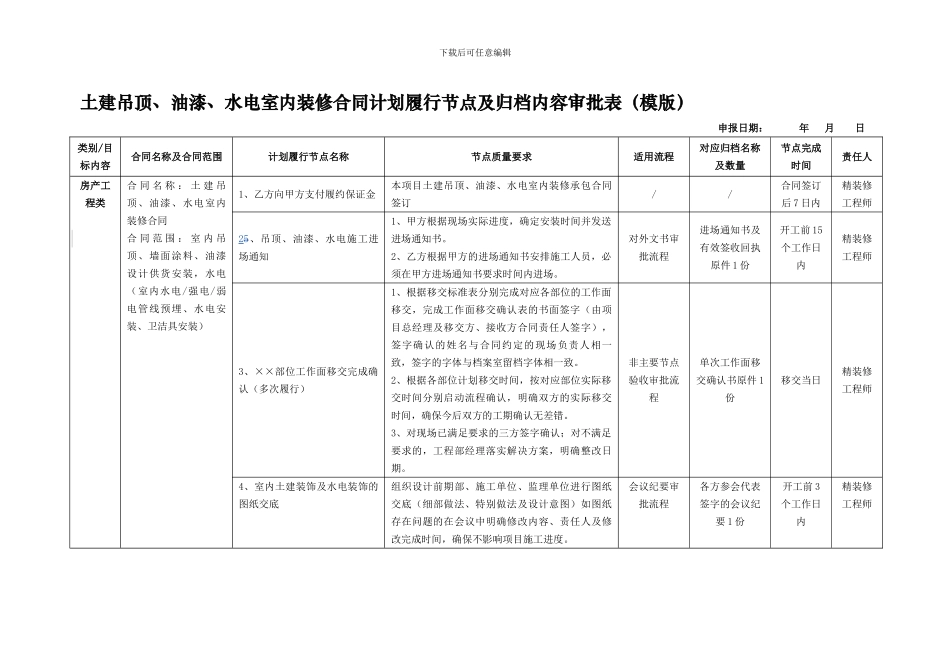

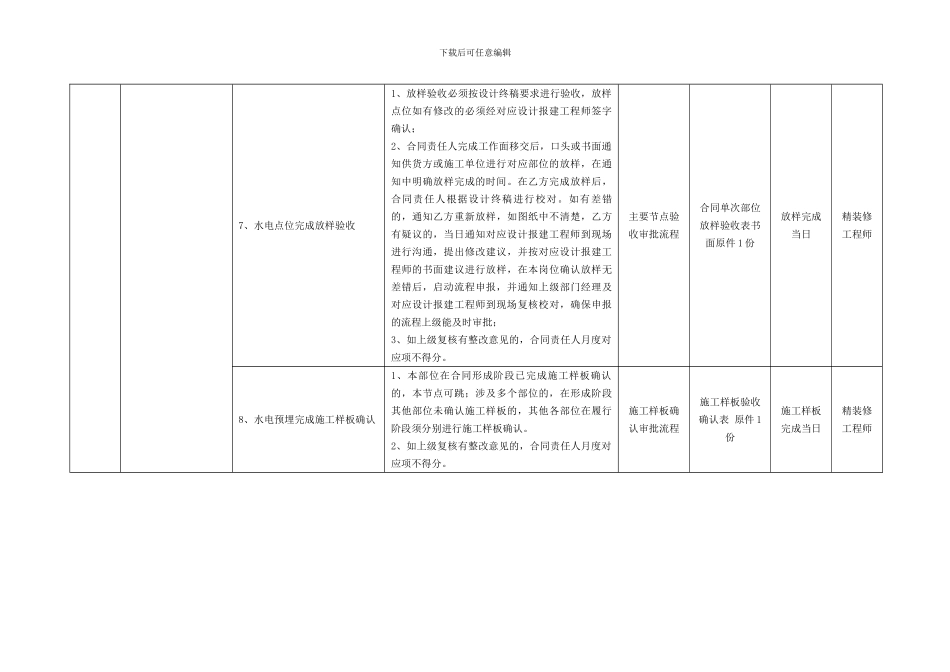

下载后可任意编辑土建吊顶、油漆、水电室内装修合同计划履行节点及归档内容审批表(模版)申报日期: 年 月 日类别/目标内容合同名称及合同范围计划履行节点名称节点质量要求适用流程对应归档名称及数量节点完成时间责任人房产工程类合 同 名 称 : 土 建 吊顶、油漆、水电室内装修合同合 同 范 围 : 室 内 吊顶、墙面涂料、油漆设计供货安装,水电(室内水电/强电/弱电管线预埋、水电安装、卫洁具安装)1、乙方向甲方支付履约保证金本项目土建吊顶、油漆、水电室内装修承包合同签订//合同签订后 7 日内精装修工程师25、吊顶、油漆、水电施工进场通知1、甲方根据现场实际进度,确定安装时间并发送进场通知书。2、乙方根据甲方的进场通知书安排施工人员,必须在甲方进场通知书要求时间内进场。对外文书审批流程进场通知书及有效签收回执原件 1 份开工前 15个工作日内精装修工程师3、××部位工作面移交完成确认(多次履行)1、根据移交标准表分别完成对应各部位的工作面移交,完成工作面移交确认表的书面签字(由项目总经理及移交方、接收方合同责任人签字),签字确认的姓名与合同约定的现场负责人相一致,签字的字体与档案室留档字体相一致。2、根据各部位计划移交时间,按对应部位实际移交时间分别启动流程确认,明确双方的实际移交时间,确保今后双方的工期确认无差错。3、对现场已满足要求的三方签字确认;对不满足要求的,工程部经理落实解决方案,明确整改日期。非主要节点验收审批流程单次工作面移交确认书原件 1份移交当日精装修工程师4、室内土建装饰及水电装饰的图纸交底组织设计前期部、施工单位、监理单位进行图纸交底(细部做法、特别做法及设计意图)如图纸存在问题的在会议中明确修改内容、责任人及修改完成时间,确保不影响项目施工进度。会议纪要审批流程各方参会代表签字的会议纪要 1 份开工前 3个工作日内精装修工程师下载后可任意编辑5、室内精装修材料确认 5、吊顶、油漆、水电施工进场通知根据合同签订的甲定乙供清单表完成到场材料的样品确认,确保所用材料与合同约定的材料相符。如尚有不确定的材料需要确认的,提交样品经公司认可后方可使用 1、甲方根据现场实际进度,确定安装时间并发送进场通知书。2、乙方根据甲方的进场通知书安排施工人员,必须在甲方进场通知书要求时间内进场。样品确认审批流程对外文书审批流程样品确认审批表原件一份进场通知书及有效签收回执原件 1 份开工前 3...
