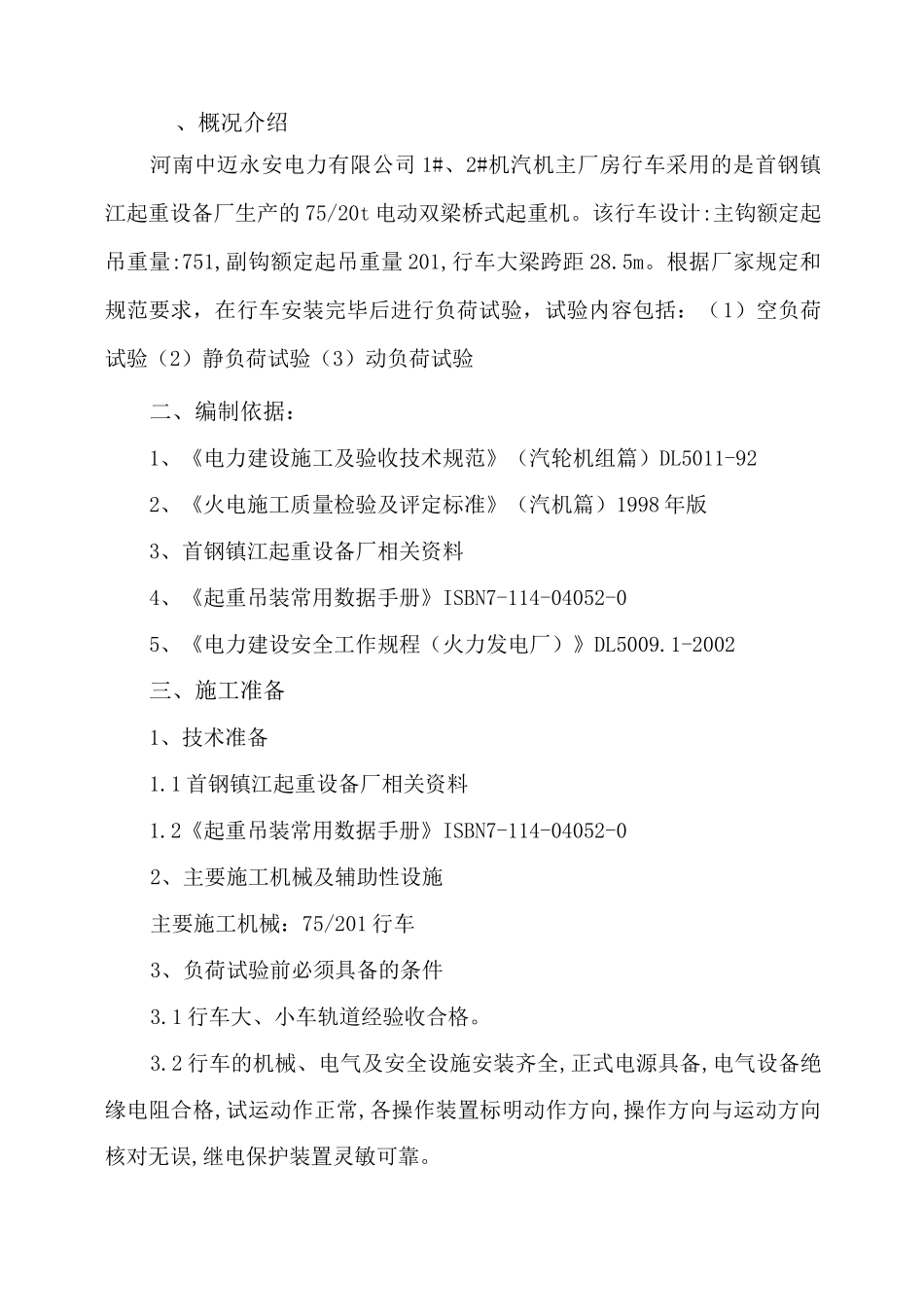

、概况介绍河南中迈永安电力有限公司 1#、2#机汽机主厂房行车采用的是首钢镇江起重设备厂生产的 75/20t 电动双梁桥式起重机
该行车设计:主钩额定起吊重量:751,副钩额定起吊重量 201,行车大梁跨距 28
根据厂家规定和规范要求,在行车安装完毕后进行负荷试验,试验内容包括:(1)空负荷试验(2)静负荷试验(3)动负荷试验二、编制依据:1、《电力建设施工及验收技术规范》(汽轮机组篇)DL5011-922、《火电施工质量检验及评定标准》(汽机篇)1998 年版3、首钢镇江起重设备厂相关资料4、《起重吊装常用数据手册》ISBN7-114-04052-05、《电力建设安全工作规程(火力发电厂)》DL5009
1-2002三、施工准备1、技术准备1
1 首钢镇江起重设备厂相关资料1
2《起重吊装常用数据手册》ISBN7-114-04052-02、主要施工机械及辅助性设施主要施工机械:75/201 行车3、负荷试验前必须具备的条件3
1 行车大、小车轨道经验收合格
2 行车的机械、电气及安全设施安装齐全,正式电源具备,电气设备绝缘电阻合格,试运动作正常,各操作装置标明动作方向,操作方向与运动方向核对无误,继电保护装置灵敏可靠

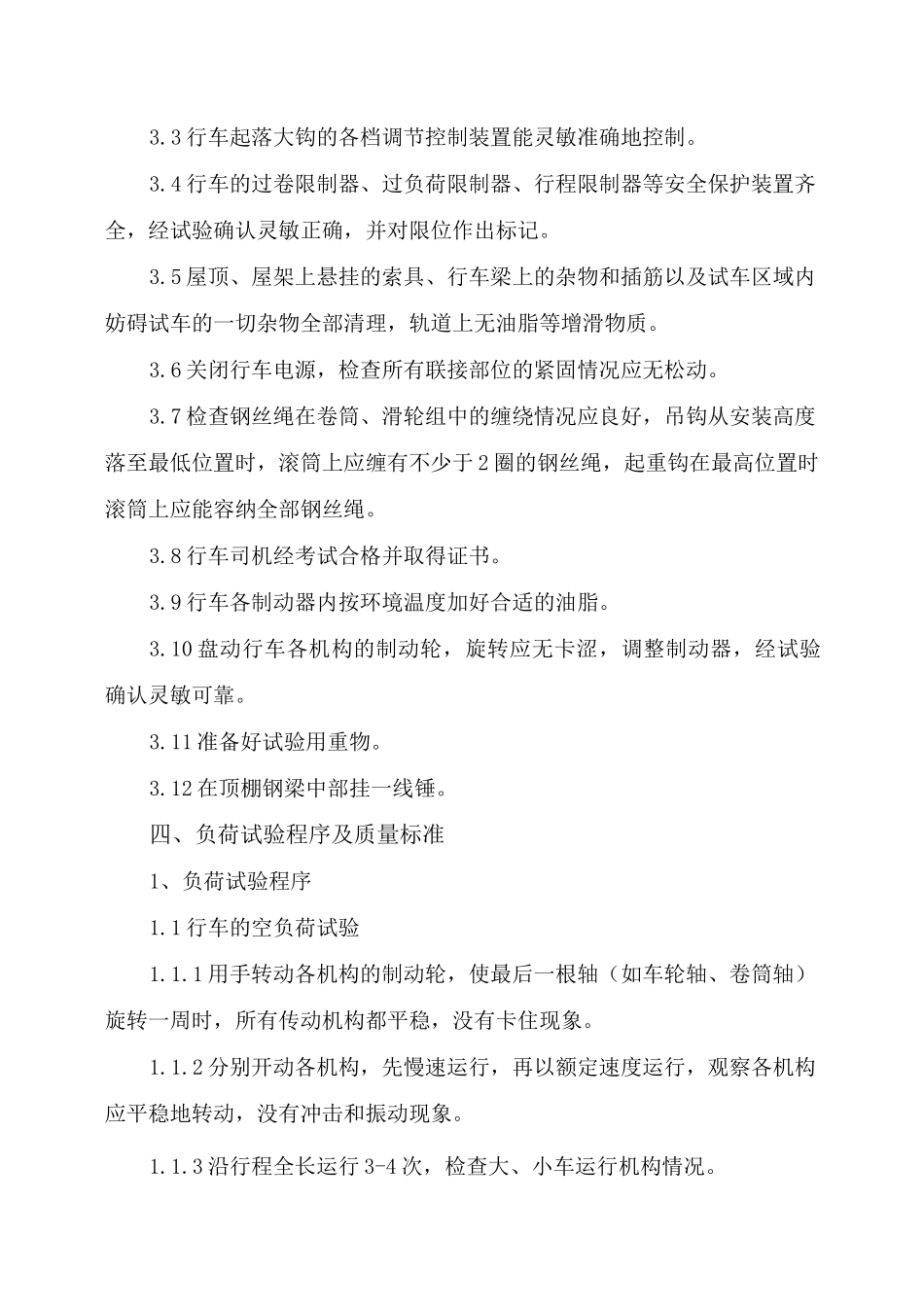

3 行车起落大钩的各档调节控制装置能灵敏准确地控制
4 行车的过卷限制器、过负荷限制器、行程限制器等安全保护装置齐全,经试验确认灵敏正确,并对限位作出标记
5 屋顶、屋架上悬挂的索具、行车梁上的杂物和插筋以及试车区域内妨碍试车的一切杂物全部清理,轨道上无油脂等增滑物质
6 关闭行车电源,检查所有联接部位的紧固情况应无松动
7 检查钢丝绳在卷筒、滑轮组中的缠绕情况应良好,吊钩从安装高度落至最低位置时,滚筒上应缠有不少于 2 圈的钢丝绳,起重钩在最高位置时滚筒上应能容纳全部钢丝绳
8 行车司机经考试合格并取得证书
