-1-XXX 下穿通道南侧主体工程施工道路封闭及交通过渡方案1 工程概况1
1 工程概况XXX 下穿通道 K0+740〜K0+895 段主体结构施工需要全封闭 XXX 和银墩街“T”字路口及银墩街“T”字路口以南 150m 范围机动车道路
XXX 和银墩街虽为武汉市次干路,但人行与车辆通行量大,经项目部调查统计该段道路每小时小汽车通行量约为 240 辆
为了保证道路封闭期间附近单位及居民能够正常出行,需要在 U 型槽两侧新建临时便道与既有道路连通,以便满足人们日常出行需求
2 主要工程数量工程项目项目说明单位数量备注道路封闭彩钢板1
6X2m530砖砌基础m378角钢L0
05mm300临时便道挖土方杂填土m3480水泥稳定碎石5%m3288混凝土路面30m3300连接钢筋HRB335kg600水沟混凝土C25m3379水沟盖板混凝土50X100X8m319
2水沟盖板钢筋HRB335kg2000防撞墩0
5X2个10防撞墩混凝土m35减速带m20外运土方m3480-2-2 施工管理组织机构为了优质、安全、顺利完成本工程施工,最大限度减少施工对武汉交通影响,向武汉市民、建设指挥部提交一份施工满意答卷

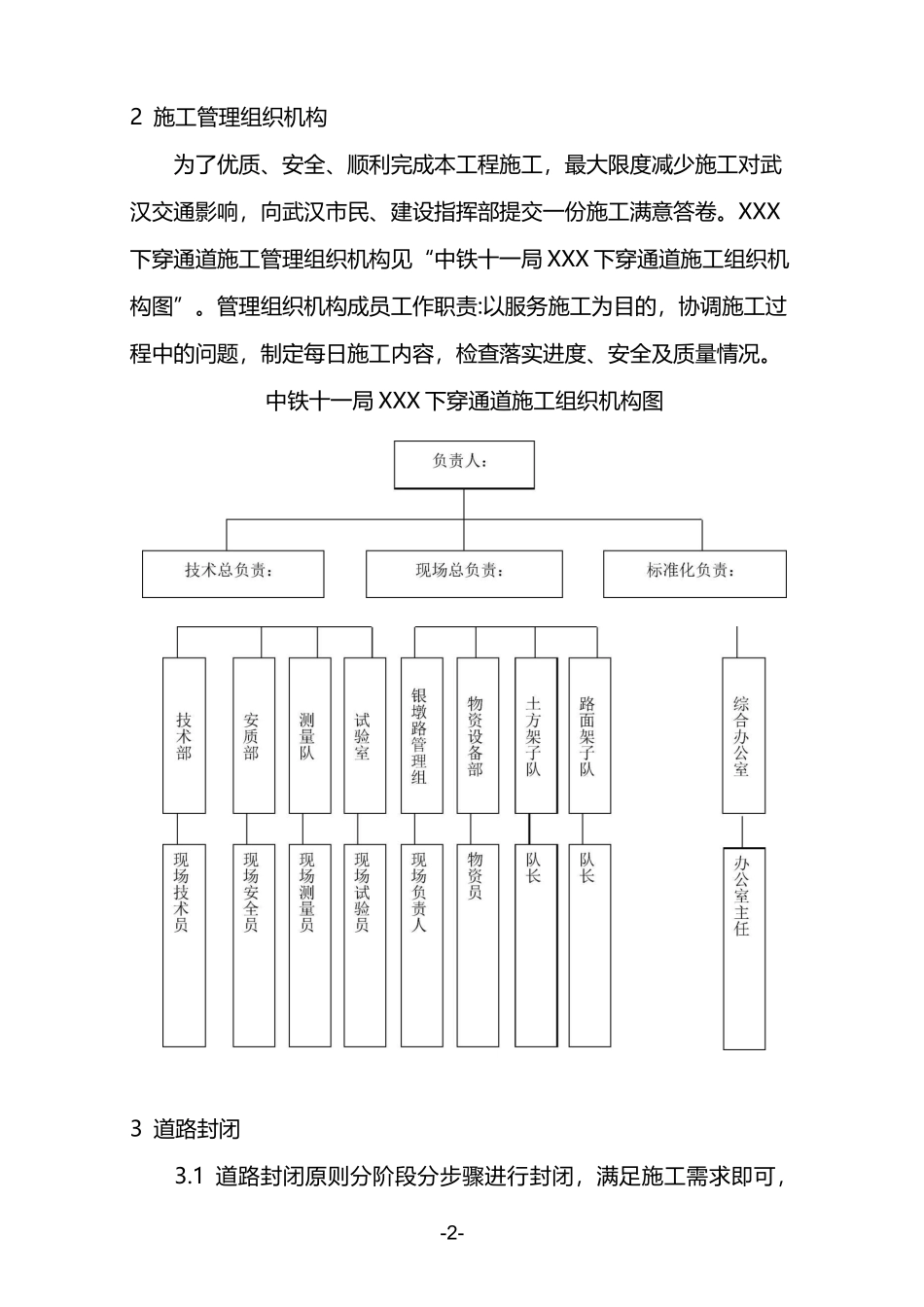

XXX下穿通道施工管理组织机构见“中铁十一局 XXX 下穿通道施工组织机构图”
管理组织机构成员工作职责:以服务施工为目的,协调施工过程中的问题,制定每日施工内容,检查落实进度、安全及质量情况
中铁十一局 XXX 下穿通道施工组织机构图3 道路封闭3

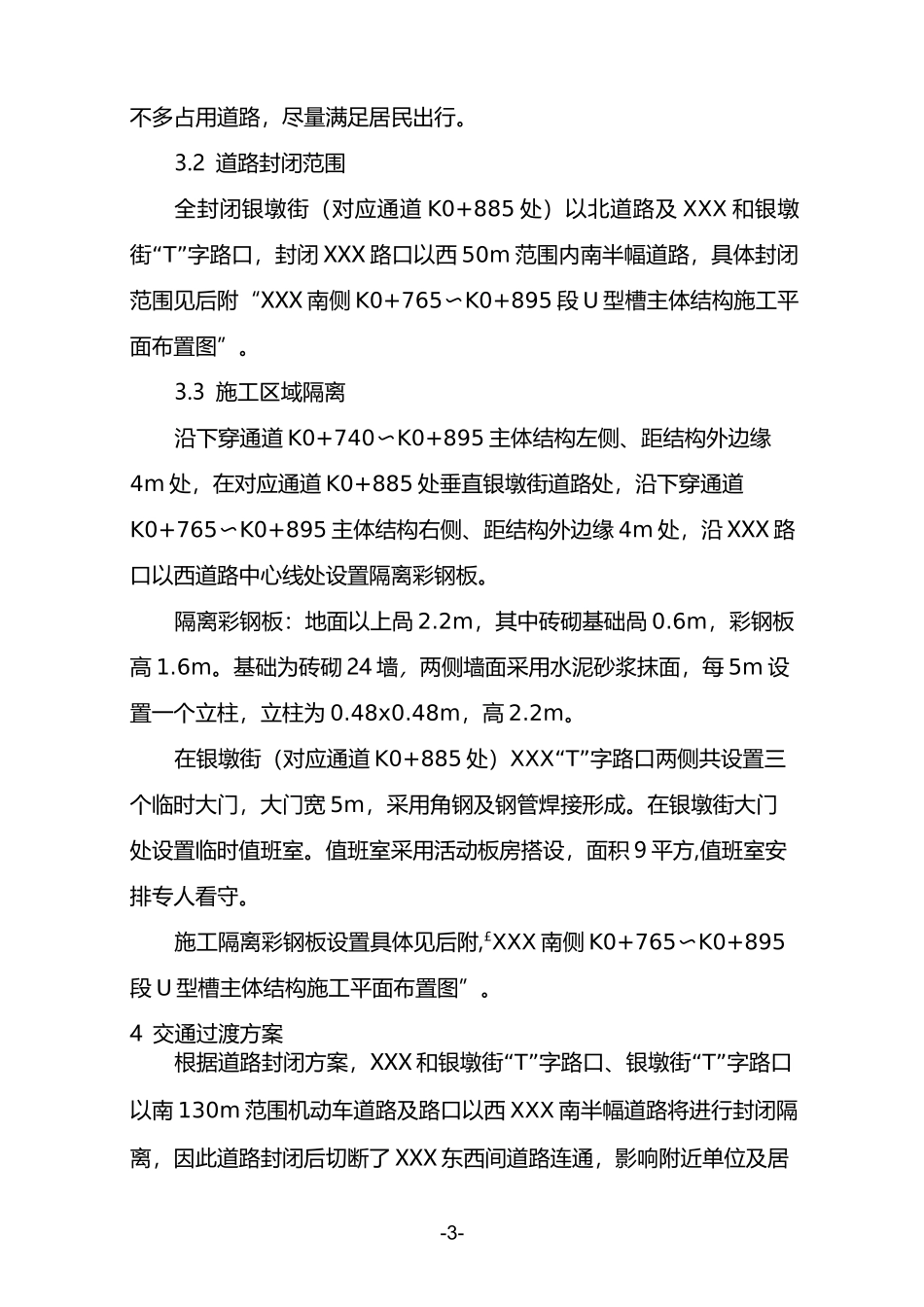

1 道路封闭原则分阶段分步骤进行封闭,满足施工需求即可,-3-不多占用道路,尽量满足居民出行
2 道路封闭范围全封闭银墩街(对应通道 K0+885 处)以北道路及 XXX 和银墩街“T”字路口,封闭 XXX 路口以西 50m 范围内南半幅道路,具体封闭范围见后附“XXX 南侧 K0+765〜K0+895 段 U 型
