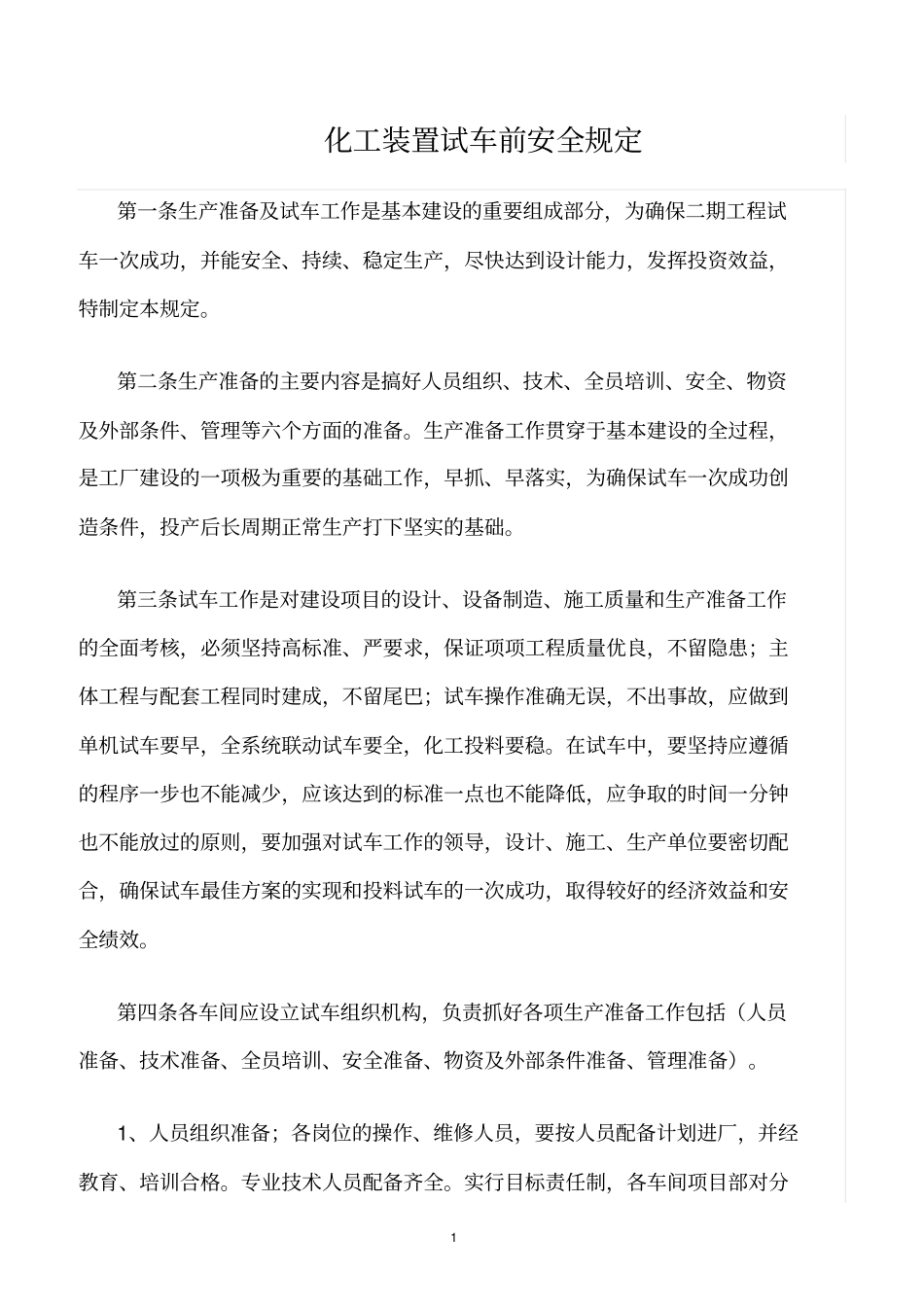

1化工装置试车前安全规定第一条生产准备及试车工作是基本建设的重要组成部分,为确保二期工程试车一次成功,并能安全、持续、稳定生产,尽快达到设计能力,发挥投资效益,特制定本规定
第二条生产准备的主要内容是搞好人员组织、技术、全员培训、安全、物资及外部条件、管理等六个方面的准备
生产准备工作贯穿于基本建设的全过程,是工厂建设的一项极为重要的基础工作,早抓、早落实,为确保试车一次成功创造条件,投产后长周期正常生产打下坚实的基础
第三条试车工作是对建设项目的设计、设备制造、施工质量和生产准备工作的全面考核,必须坚持高标准、严要求,保证项项工程质量优良,不留隐患;主体工程与配套工程同时建成,不留尾巴;试车操作准确无误,不出事故,应做到单机试车要早,全系统联动试车要全,化工投料要稳
在试车中,要坚持应遵循的程序一步也不能减少,应该达到的标准一点也不能降低,应争取的时间一分钟也不能放过的原则,要加强对试车工作的领导,设计、施工、生产单位要密切配合,确保试车最佳方案的实现和投料试车的一次成功,取得较好的经济效益和安全绩效
第四条各车间应设立试车组织机构,负责抓好各项生产准备工作包括(人员准备、技术准备、全员培训、安全准备、物资及外部条件准备、管理准备)
1、人员组织准备;各岗位的操作、维修人员,要按人员配备计划进厂,并经教育、培训合格
专业技术人员配备齐全

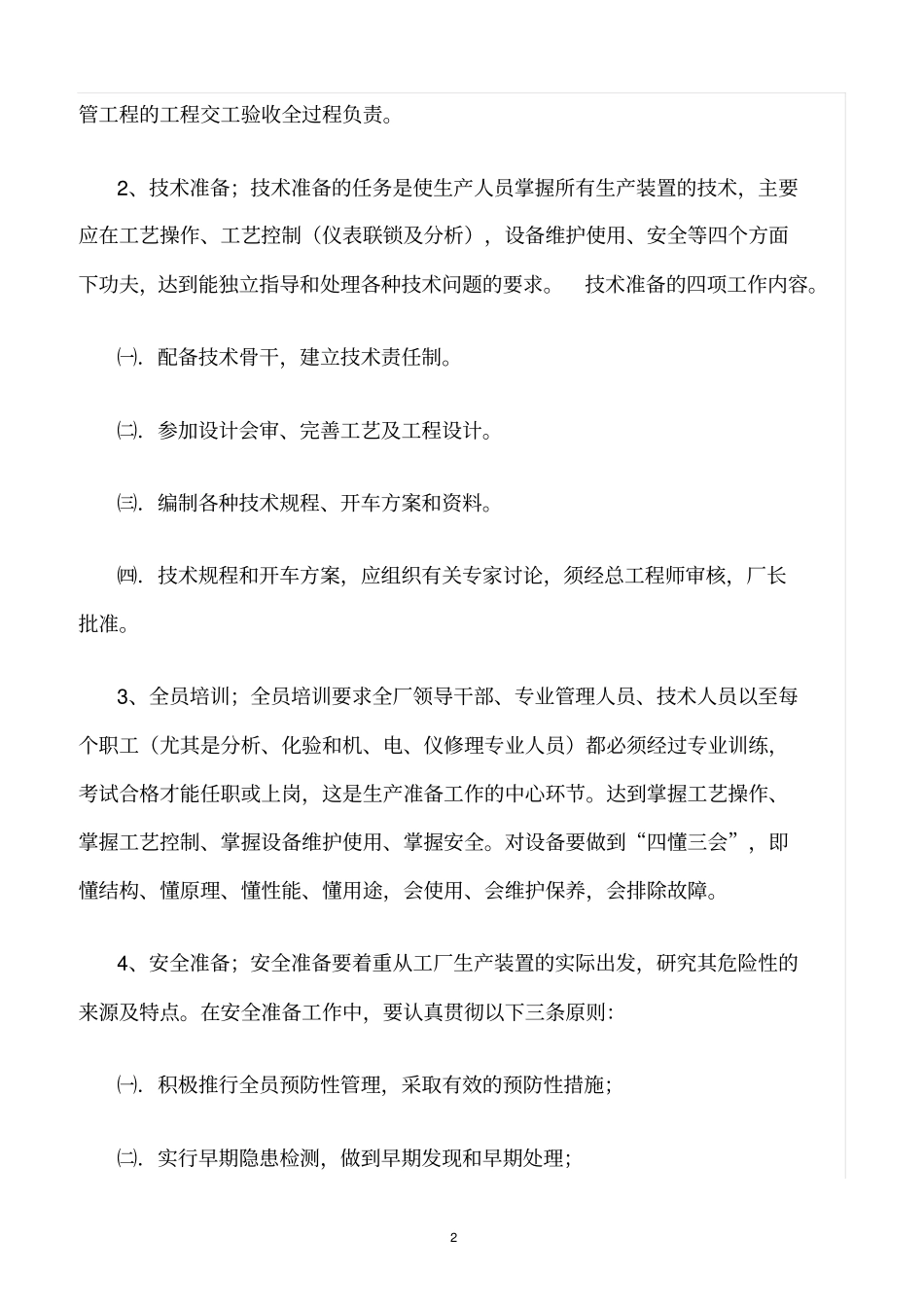

实行目标责任制,各车间项目部对分2管工程的工程交工验收全过程负责
2、技术准备;技术准备的任务是使生产人员掌握所有生产装置的技术,主要应在工艺操作、工艺控制(仪表联锁及分析),设备维护使用、安全等四个方面下功夫,达到能独立指导和处理各种技术问题的要求
技术准备的四项工作内容
㈠.配备技术骨干,建立技术责任制
㈡.参加设计会审、完善工艺及工程设计
㈢.编制各种技术规程、开车方案和资料

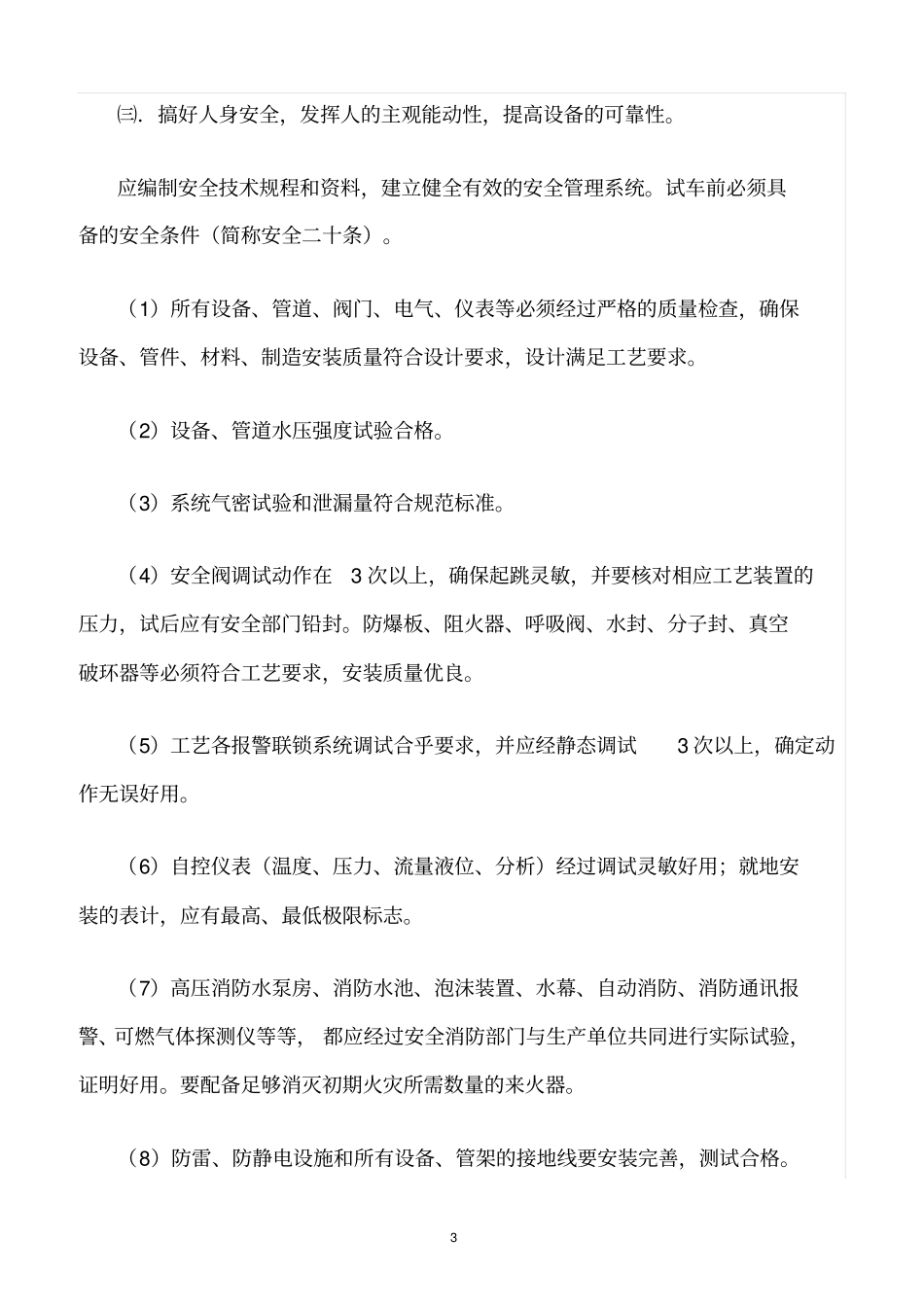

㈣.技术规程和开车方案,应组织有关专家讨论,须经总工程师
