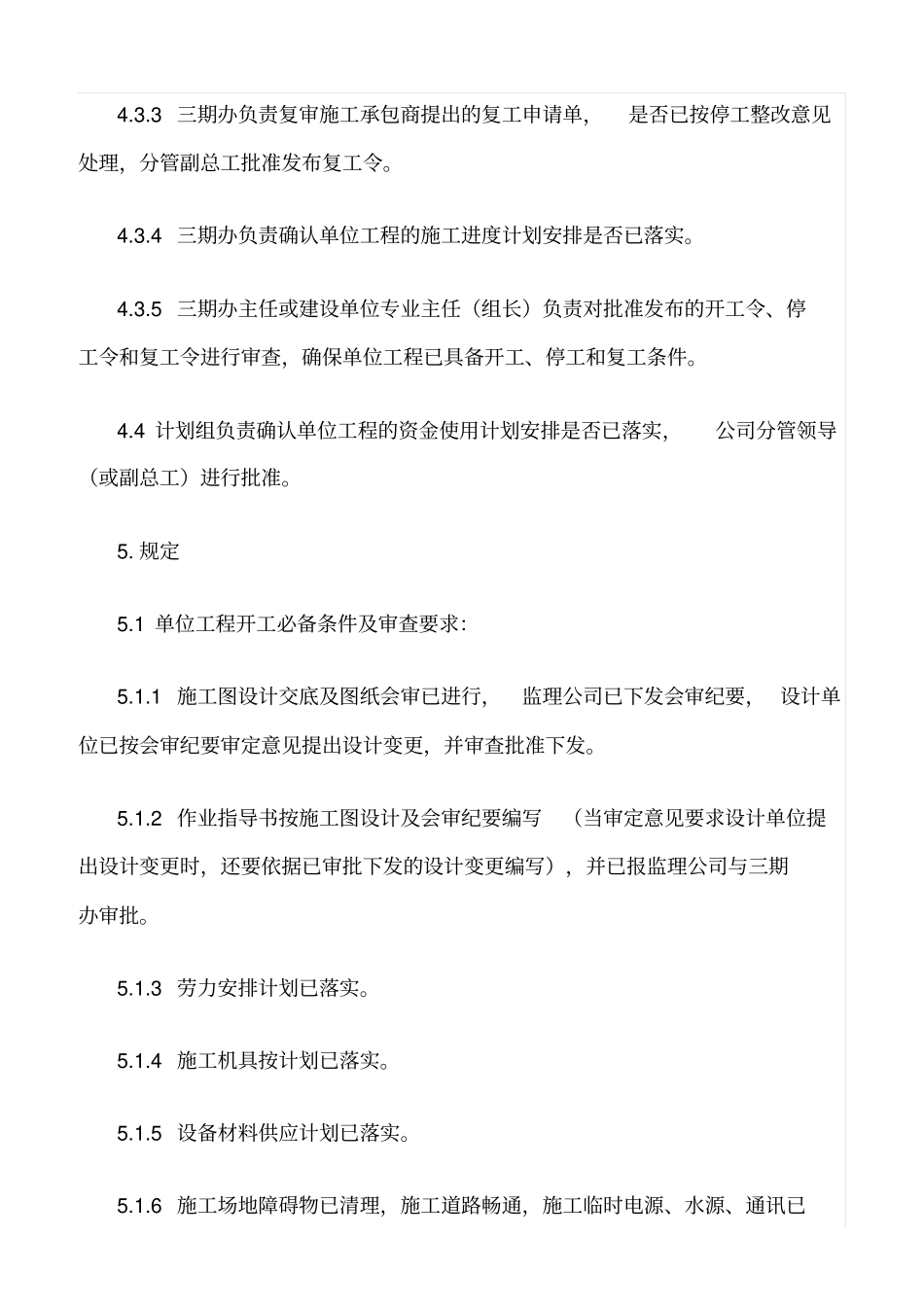

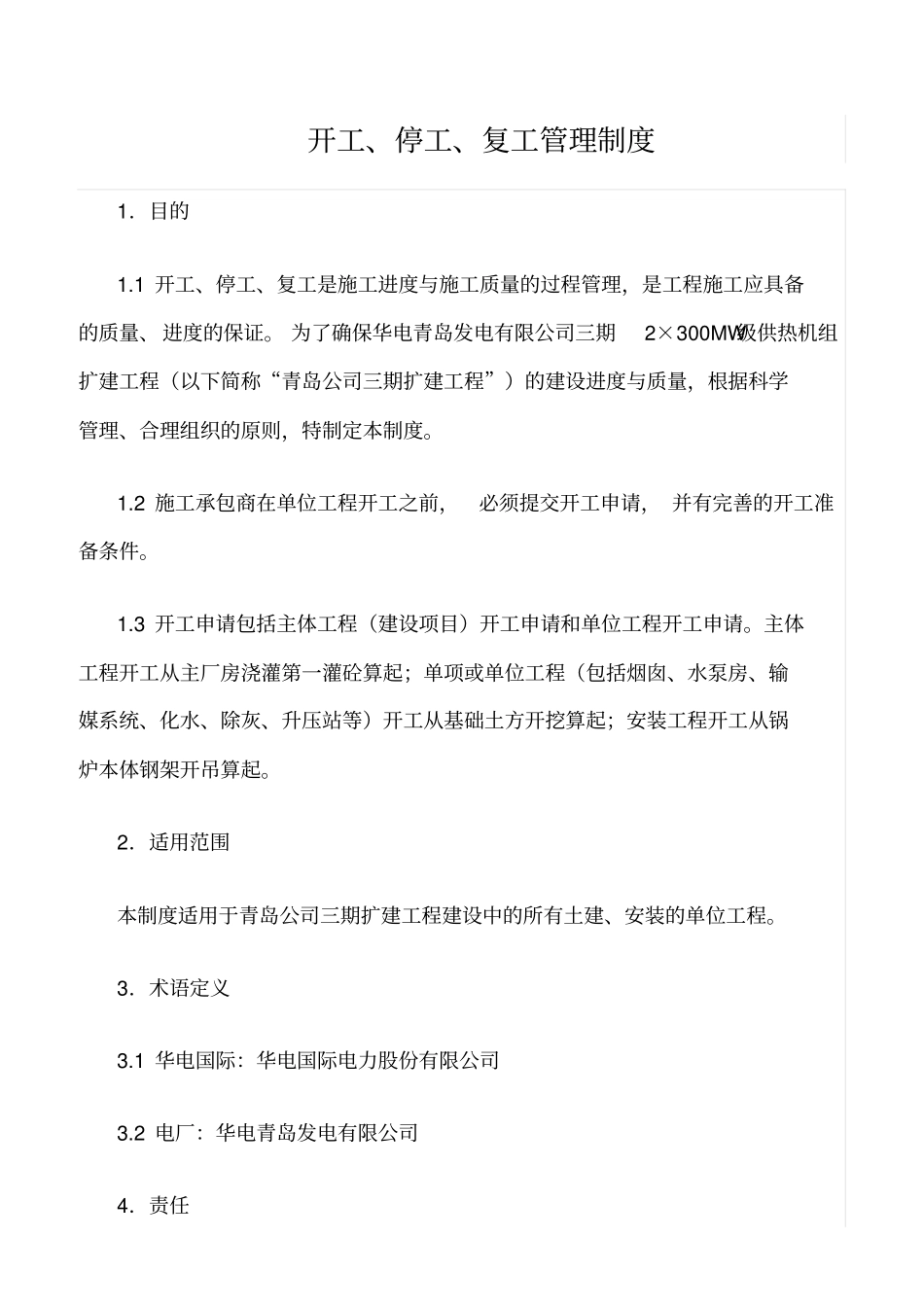

开工、停工、复工管理制度1.目的1
1 开工、停工、复工是施工进度与施工质量的过程管理,是工程施工应具备的质量、进度的保证
为了确保华电青岛发电有限公司三期2×300MW级供热机组扩建工程(以下简称“青岛公司三期扩建工程”)的建设进度与质量,根据科学管理、合理组织的原则,特制定本制度
2 施工承包商在单位工程开工之前,必须提交开工申请, 并有完善的开工准备条件
3 开工申请包括主体工程(建设项目)开工申请和单位工程开工申请
主体工程开工从主厂房浇灌第一灌砼算起;单项或单位工程(包括烟囱、水泵房、输媒系统、化水、除灰、升压站等)开工从基础土方开挖算起;安装工程开工从锅炉本体钢架开吊算起
2.适用范围本制度适用于青岛公司三期扩建工程建设中的所有土建、安装的单位工程
3.术语定义3
1 华电国际:华电国际电力股份有限公司3
2 电厂:华电青岛发电有限公司4.责任4

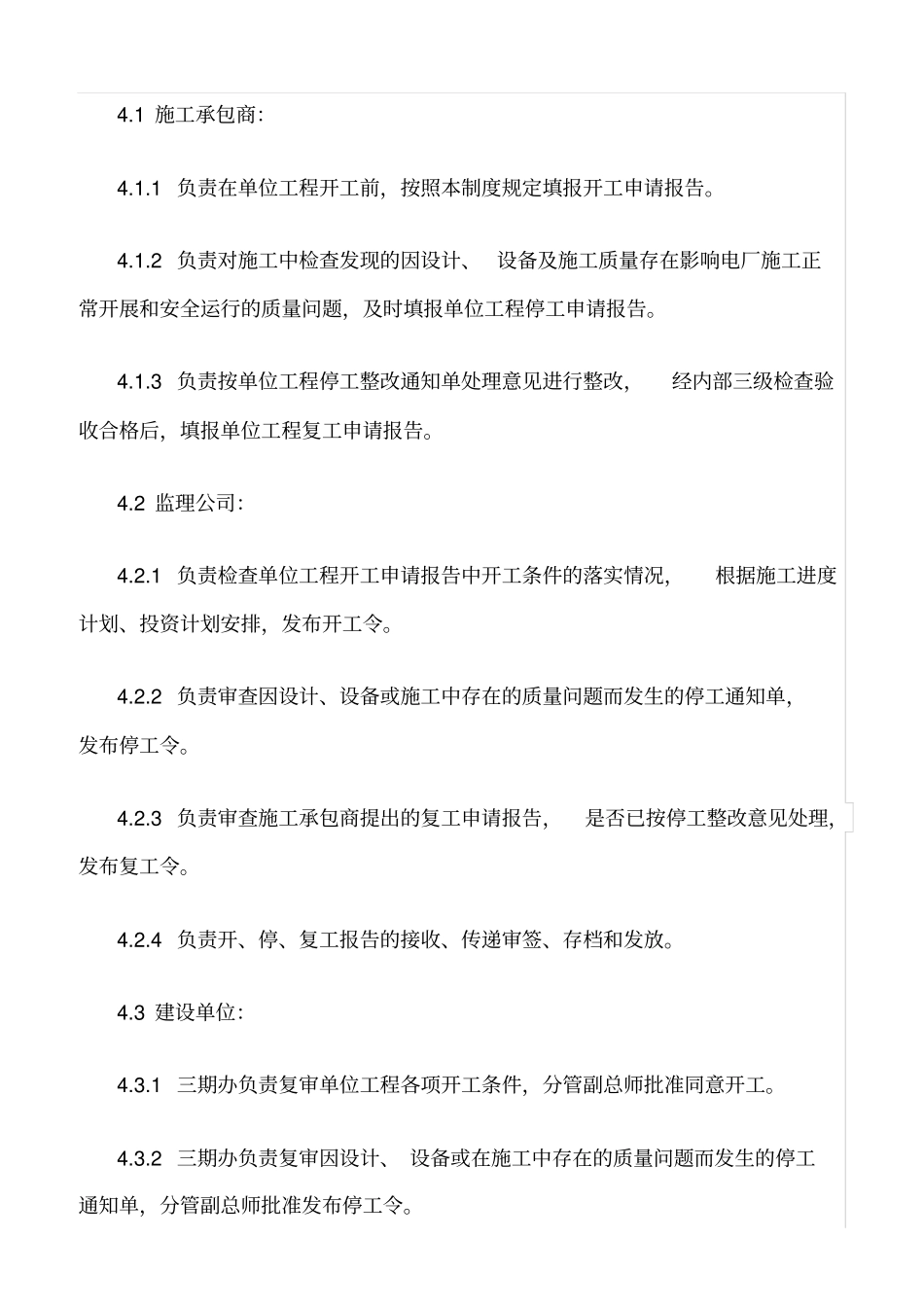

1 施工承包商:4
1 负责在单位工程开工前,按照本制度规定填报开工申请报告
2 负责对施工中检查发现的因设计、 设备及施工质量存在影响电厂施工正常开展和安全运行的质量问题,及时填报单位工程停工申请报告
3 负责按单位工程停工整改通知单处理意见进行整改,经内部三级检查验收合格后,填报单位工程复工申请报告
2 监理公司:4
1 负责检查单位工程开工申请报告中开工条件的落实情况,根据施工进度计划、投资计划安排,发布开工令
2 负责审查因设计、设备或施工中存在的质量问题而发生的停工通知单,发布停工令
3 负责审查施工承包商提出的复工申请报告,是否已按停工整改意见处理,发布复工令
4 负责开、停、复工报告的接收、传递审签、存档和发放
3 建设单位:4
1 三期办负责复审单位工程各项开工条件,分管副总师批准同意开工
2 三期办负责复审因设计、 设备或在
