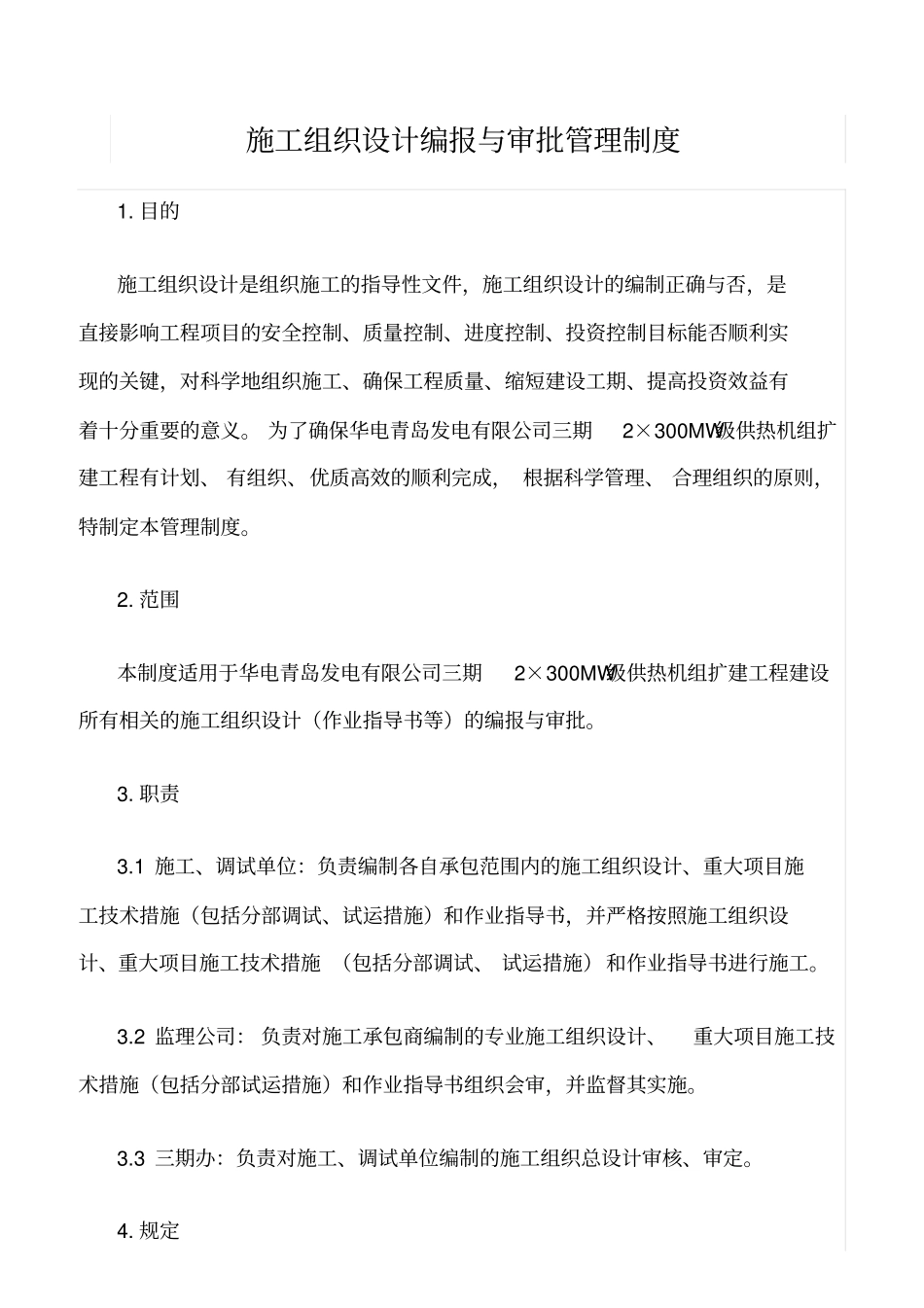

施工组织设计编报与审批管理制度1
目的施工组织设计是组织施工的指导性文件,施工组织设计的编制正确与否,是直接影响工程项目的安全控制、质量控制、进度控制、投资控制目标能否顺利实现的关键,对科学地组织施工、确保工程质量、缩短建设工期、提高投资效益有着十分重要的意义
为了确保华电青岛发电有限公司三期2×300MW级供热机组扩建工程有计划、 有组织、优质高效的顺利完成, 根据科学管理、 合理组织的原则,特制定本管理制度
范围本制度适用于华电青岛发电有限公司三期2×300MW级供热机组扩建工程建设所有相关的施工组织设计(作业指导书等)的编报与审批
1 施工、调试单位:负责编制各自承包范围内的施工组织设计、重大项目施工技术措施(包括分部调试、试运措施)和作业指导书,并严格按照施工组织设计、重大项目施工技术措施 (包括分部调试、 试运措施)和作业指导书进行施工
2 监理公司: 负责对施工承包商编制的专业施工组织设计、重大项目施工技术措施(包括分部试运措施)和作业指导书组织会审,并监督其实施
3 三期办:负责对施工、调试单位编制的施工组织总设计审核、审定

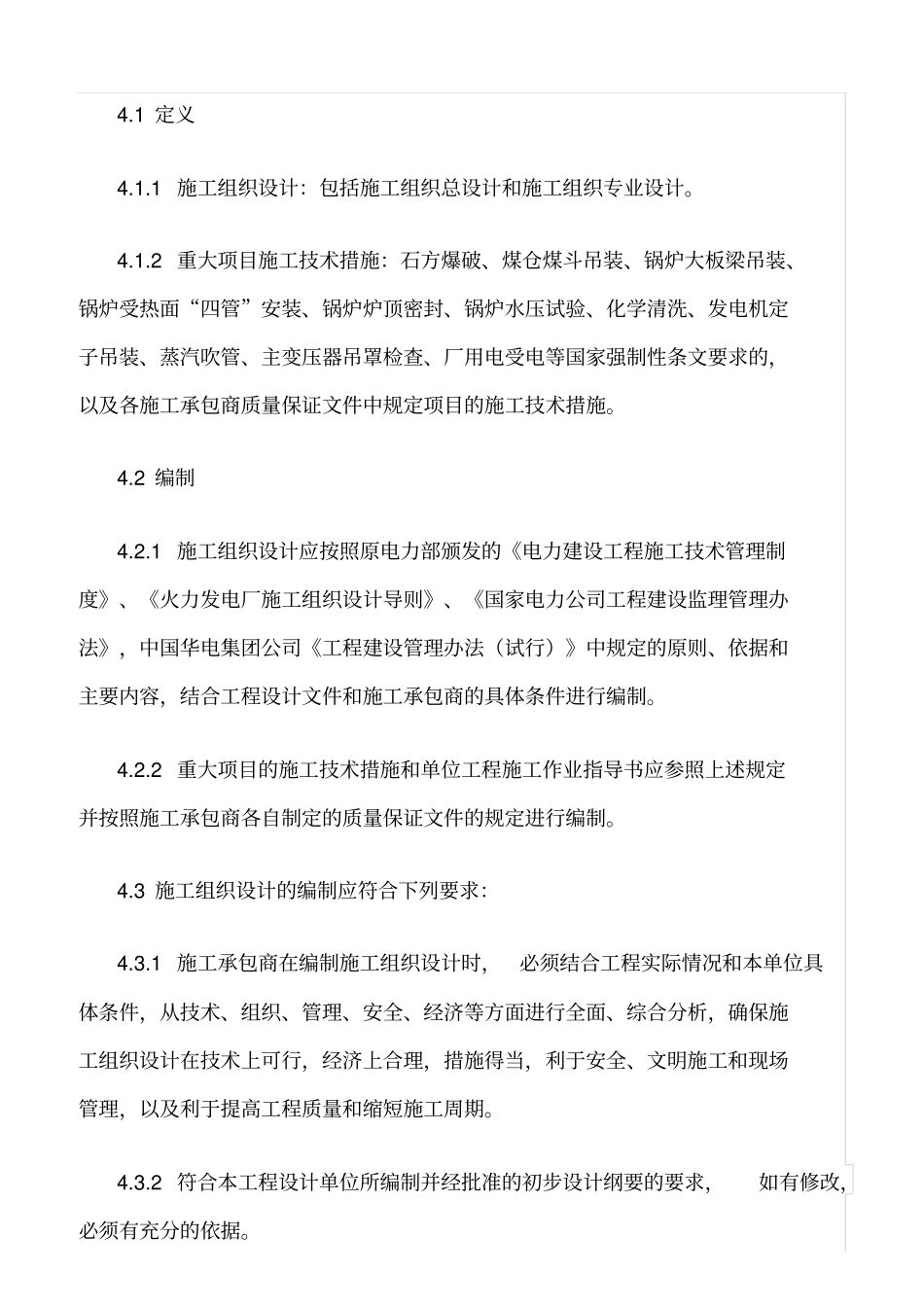

1 施工组织设计:包括施工组织总设计和施工组织专业设计
2 重大项目施工技术措施:石方爆破、煤仓煤斗吊装、锅炉大板梁吊装、锅炉受热面“四管”安装、锅炉炉顶密封、锅炉水压试验、化学清洗、发电机定子吊装、蒸汽吹管、主变压器吊罩检查、厂用电受电等国家强制性条文要求的,以及各施工承包商质量保证文件中规定项目的施工技术措施

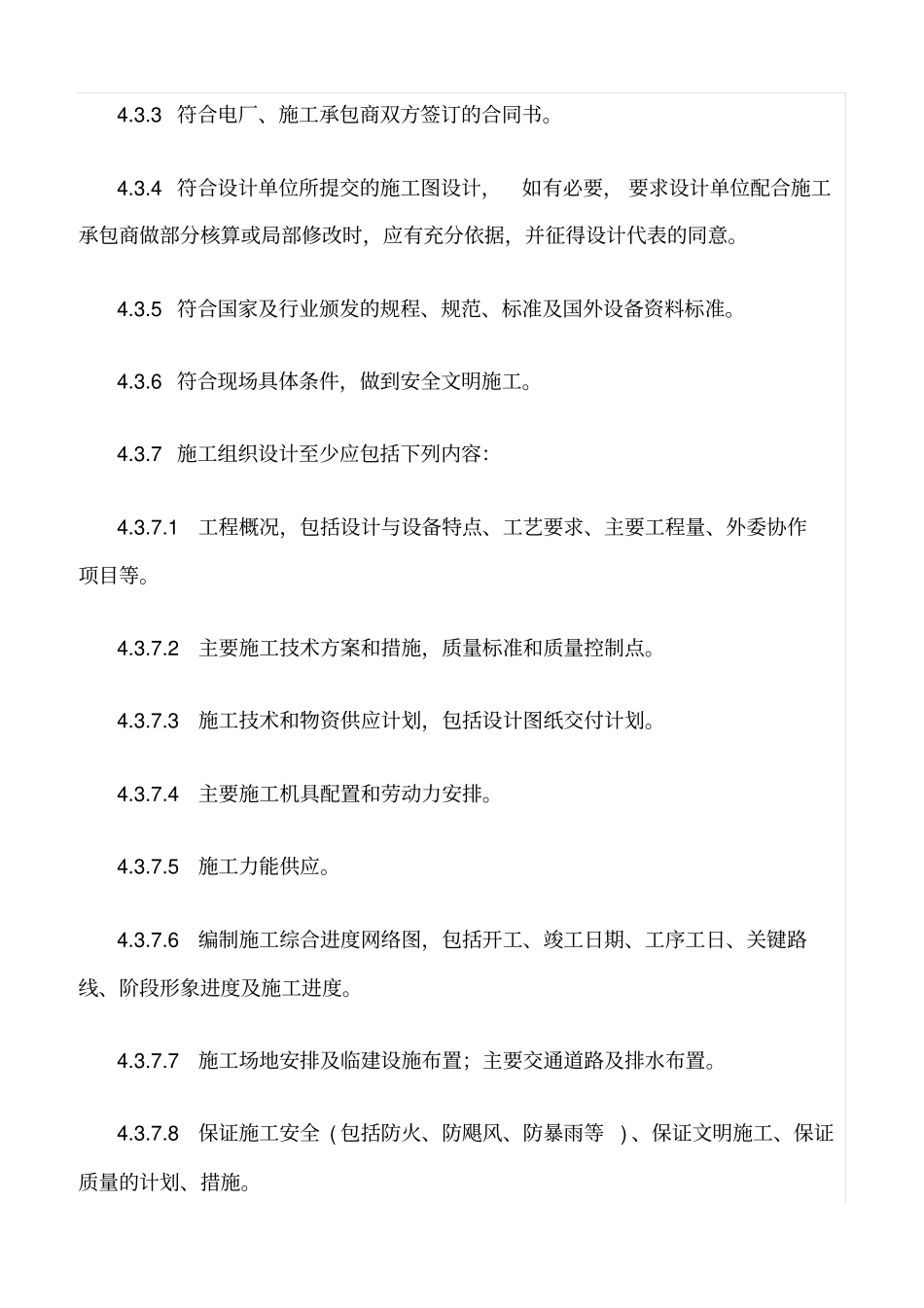

1 施工组织设计应按照原电力部颁发的《电力建设工程施工技术管理制度》、《火力发电厂施工组织设计导则》、《国家电力公司工程建设监理管理办法》,中国华电集团公司《工程建设管理办法(试行)》中规定的原则、依据和主要内容,结合工程设计文件和施工承包
