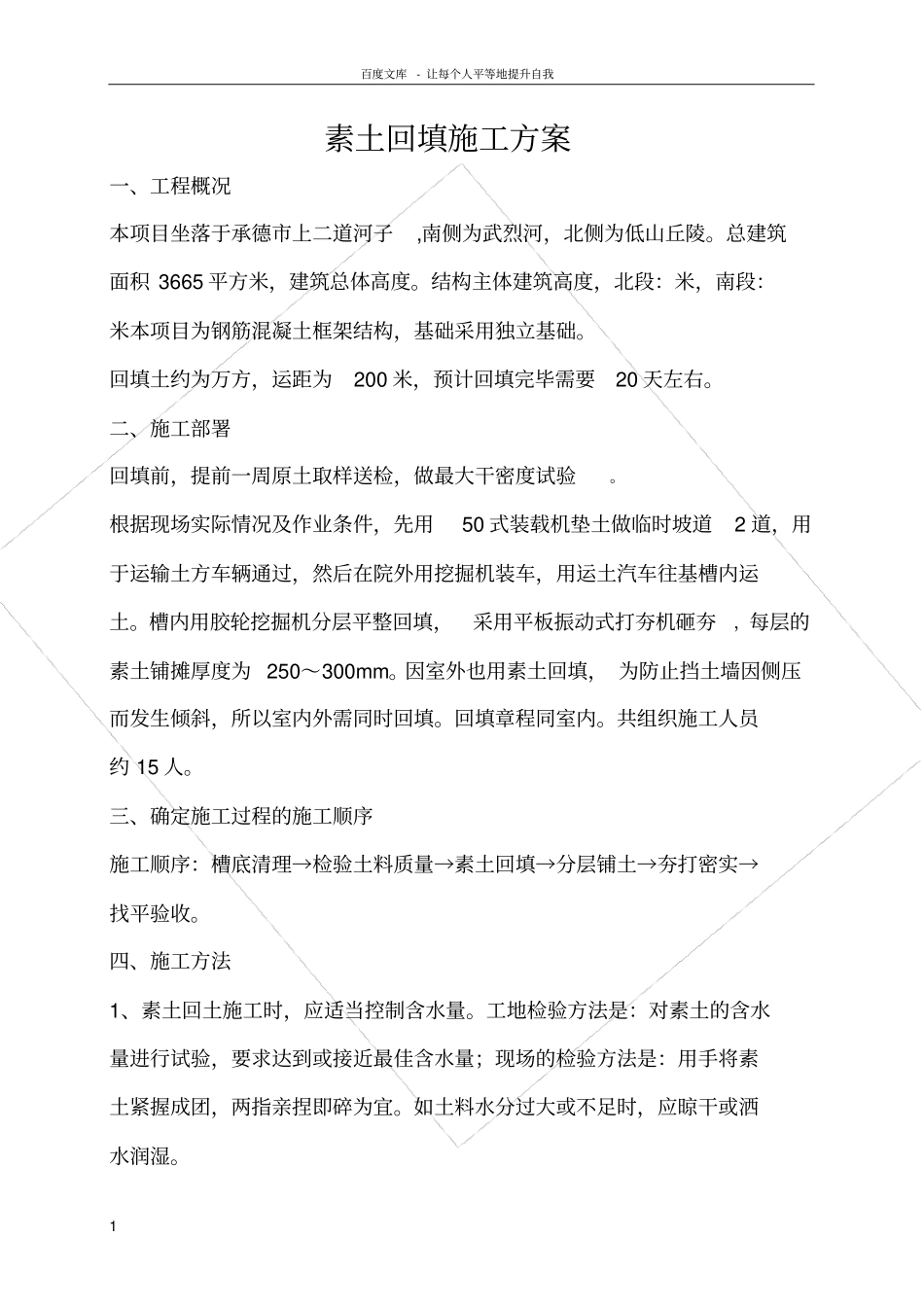

百度文库- 让每个人平等地提升自我1 素土回填施工方案一、工程概况本项目坐落于承德市上二道河子,南侧为武烈河,北侧为低山丘陵
总建筑面积 3665 平方米,建筑总体高度
结构主体建筑高度,北段:米,南段:米本项目为钢筋混凝土框架结构,基础采用独立基础
回填土约为万方,运距为200 米,预计回填完毕需要20 天左右
二、施工部署回填前,提前一周原土取样送检,做最大干密度试验
根据现场实际情况及作业条件,先用50 式装载机垫土做临时坡道2 道,用于运输土方车辆通过,然后在院外用挖掘机装车,用运土汽车往基槽内运土
槽内用胶轮挖掘机分层平整回填,采用平板振动式打夯机砸夯,每层的素土铺摊厚度为 250~300mm
因室外也用素土回填, 为防止挡土墙因侧压而发生倾斜,所以室内外需同时回填
回填章程同室内
共组织施工人员约 15 人
三、确定施工过程的施工顺序施工顺序:槽底清理→检验土料质量→素土回填→分层铺土→夯打密实→找平验收
四、施工方法1、素土回土施工时,应适当控制含水量
工地检验方法是:对素土的含水量进行试验,要求达到或接近最佳含水量;现场的检验方法是:用手将素土紧握成团,两指亲捏即碎为宜
如土料水分过大或不足时,应晾干或洒水润湿

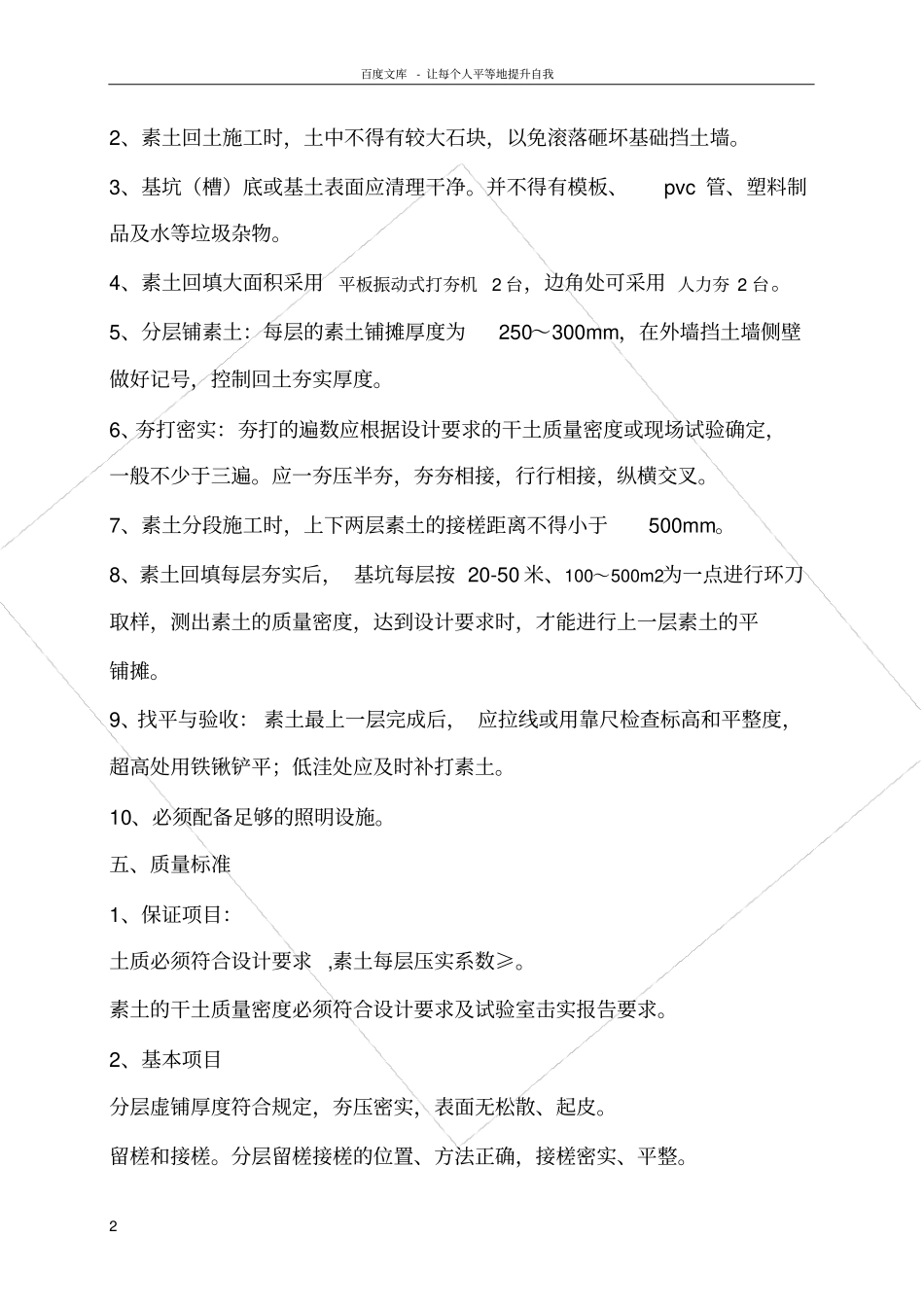

百度文库- 让每个人平等地提升自我2 2、素土回土施工时,土中不得有较大石块,以免滚落砸坏基础挡土墙
3、基坑(槽)底或基土表面应清理干净
并不得有模板、pvc 管、塑料制品及水等垃圾杂物
4、素土回填大面积采用平板振动式打夯机2 台,边角处可采用 人力夯 2 台
5、分层铺素土:每层的素土铺摊厚度为250~300mm,在外墙挡土墙侧壁做好记号,控制回土夯实厚度
6、夯打密实:夯打的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍
应一夯压半夯,夯夯相接,行行相接,纵横交叉
7、素土分段施工时,上下两层素土的接槎距离不得小于500mm
