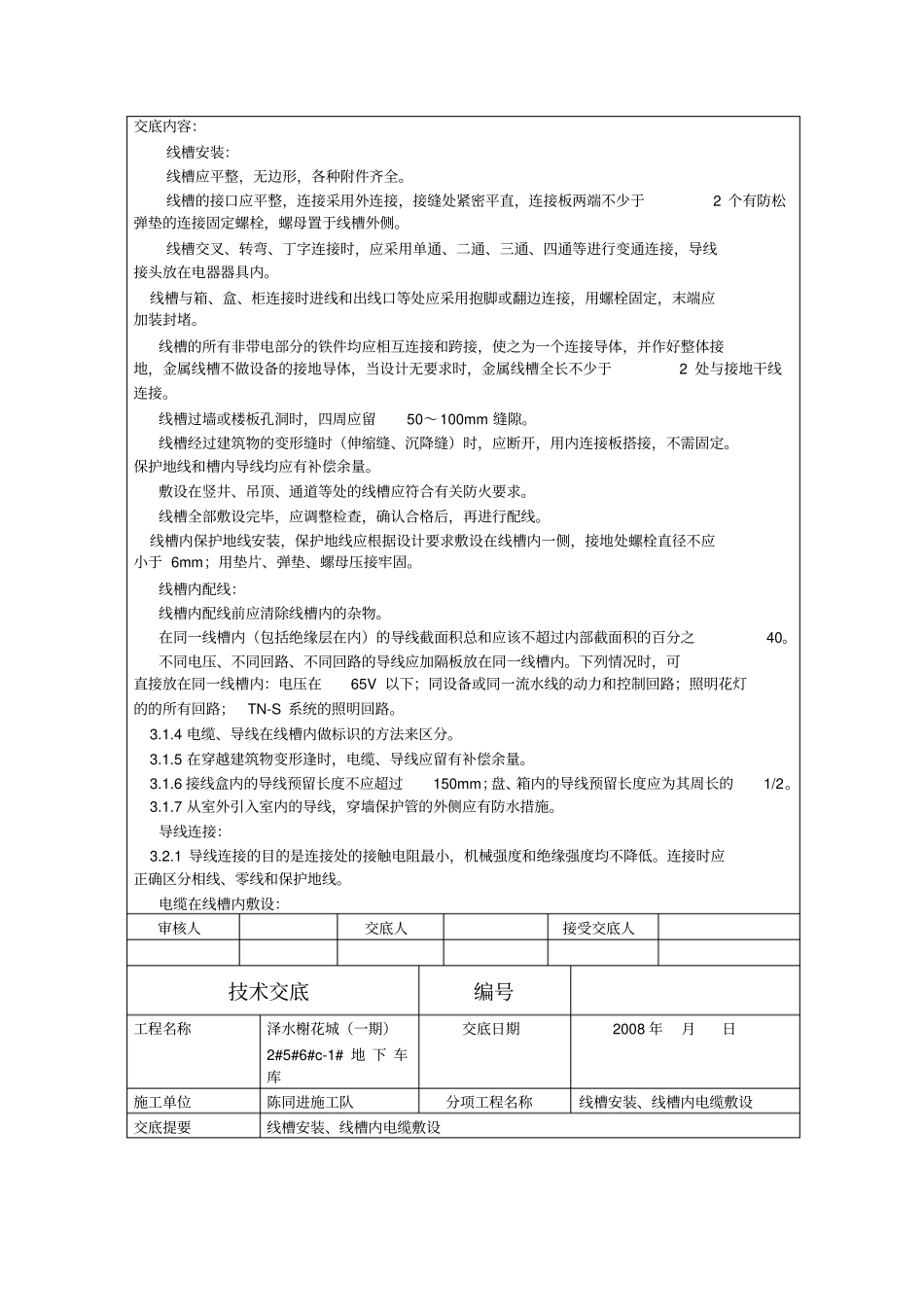

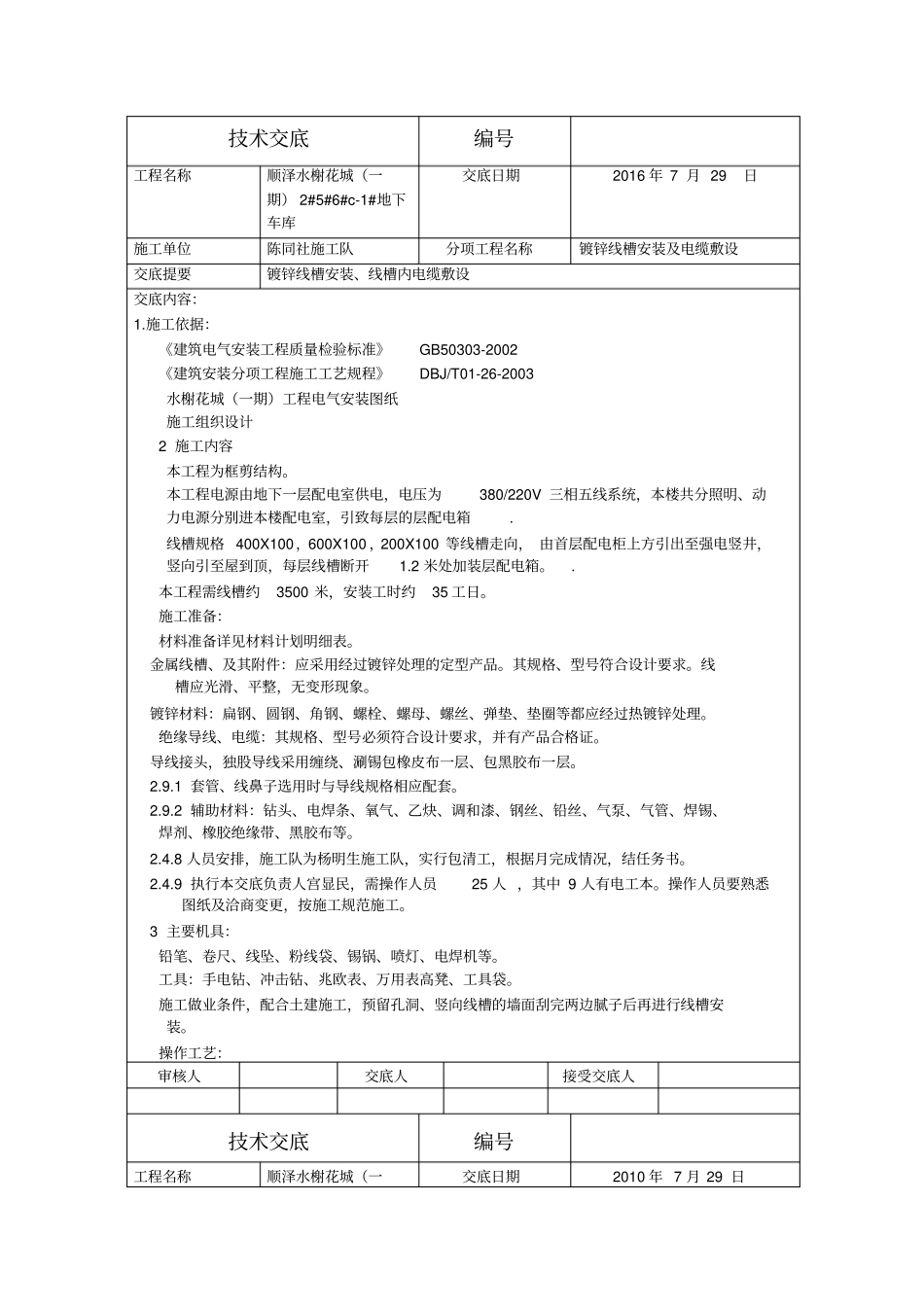

技术交底编号工程名称顺泽水榭花城(一期) 2#5#6#c-1#地下车库交底日期2016 年 7 月 29 日施工单位陈同社施工队分项工程名称镀锌线槽安装及电缆敷设交底提要镀锌线槽安装、线槽内电缆敷设交底内容:1
施工依据:《建筑电气安装工程质量检验标准》GB50303-2002 《建筑安装分项工程施工工艺规程》DBJ/T01-26-2003 水榭花城(一期)工程电气安装图纸施工组织设计2 施工内容本工程为框剪结构
本工程电源由地下一层配电室供电,电压为380/220V 三相五线系统,本楼共分照明、动力电源分别进本楼配电室,引致每层的层配电箱
线槽规格 400X100,600X100 ,200X100 等线槽走向, 由首层配电柜上方引出至强电竖井,竖向引至屋到顶,每层线槽断开1
2 米处加装层配电箱
本工程需线槽约3500 米,安装工时约35 工日
施工准备:材料准备详见材料计划明细表
金属线槽、及其附件:应采用经过镀锌处理的定型产品
其规格、型号符合设计要求
线槽应光滑、平整,无变形现象
镀锌材料:扁钢、圆钢、角钢、螺栓、螺母、螺丝、弹垫、垫圈等都应经过热镀锌处理
绝缘导线、电缆:其规格、型号必须符合设计要求,并有产品合格证
导线接头,独股导线采用缠绕、涮锡包橡皮布一层、包黑胶布一层
1 套管、线鼻子选用时与导线规格相应配套
2 辅助材料:钻头、电焊条、氧气、乙炔、调和漆、钢丝、铅丝、气泵、气管、焊锡、焊剂、橡胶绝缘带、黑胶布等
8 人员安排,施工队为杨明生施工队,实行包清工,根据月完成情况,结任务书
9 执行本交底负责人宫显民,需操作人员25 人 ,其中 9 人有电工本
操作人员要熟悉图纸及洽商变更,按施工规范施工
3 主要机具:铅笔、卷尺、线坠、粉线袋、锡锅、喷灯、电焊机等
工具:手电钻、冲击钻、兆欧表、万用表高凳、工具袋
