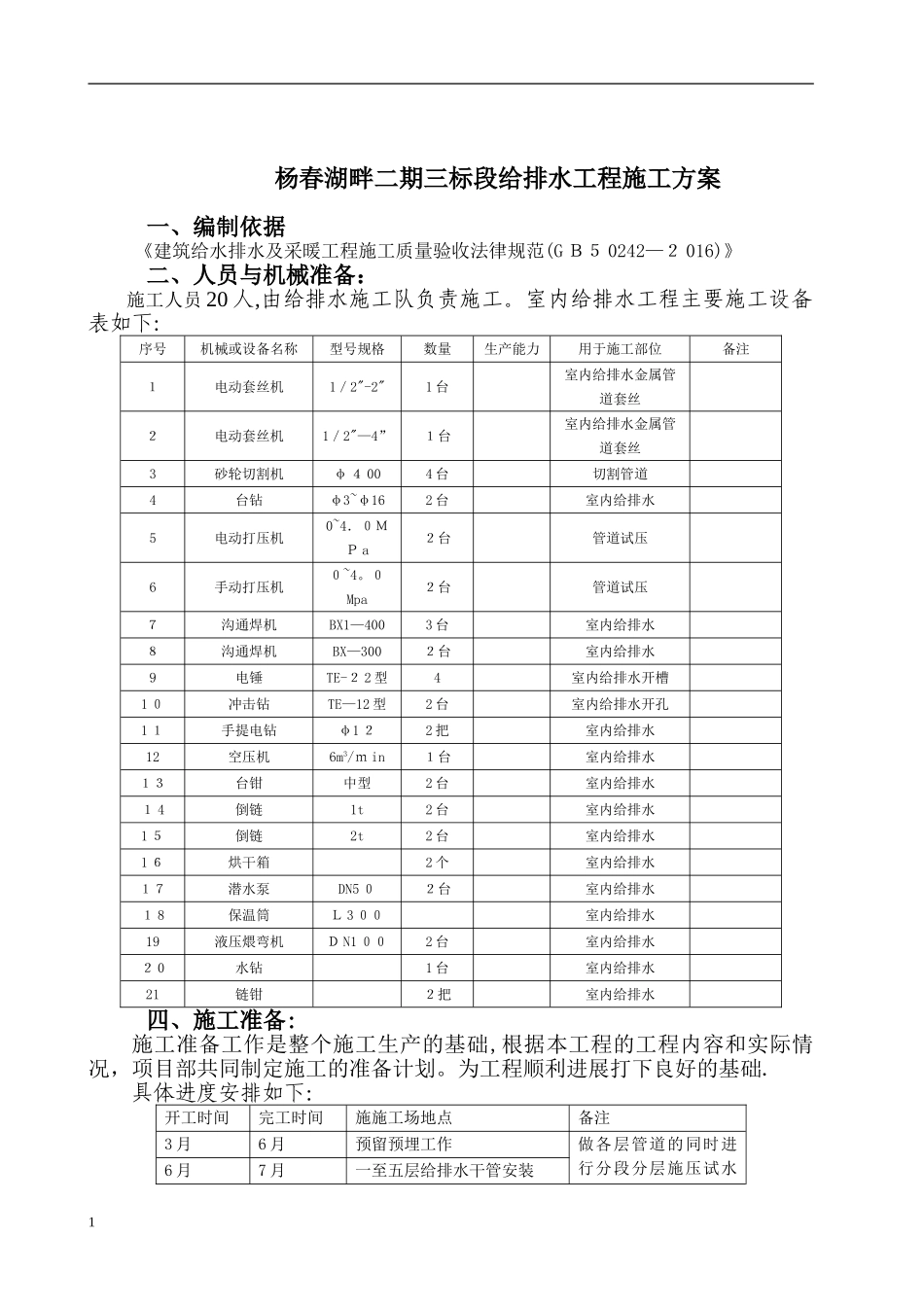

1 杨春湖畔二期三标段给排水工程施工方案一、编制依据《建筑给水排水及采暖工程施工质量验收法律规范(G B5 0242—2 016)》二、人员与机械准备:施工人员 20 人,由给排水施工队负责施工。室内给排水工程主要施工设备表如下:序号机械或设备名称型号规格数量生产能力用于施工部位备注1电动套丝机1/2"-2"1 台室内给排水金属管道套丝2电动套丝机1/2"—4”1台室内给排水金属管道套丝3砂轮切割机φ 4 004 台切割管道4台钻φ3~φ162 台室内给排水5电动打压机0~4.0MP a2台管道试压6手动打压机0~4。0Mpa2台管道试压7沟通焊机BX1—4003 台室内给排水8沟通焊机BX—3002台室内给排水9电锤TE-2 2 型4室内给排水开槽1 0冲击钻TE—12 型2 台室内给排水开孔1 1手提电钻φ1 22 把室内给排水12空压机6m3/m in1台室内给排水13台钳中型2 台室内给排水1 4倒链1t2 台室内给排水1 5倒链2t2 台室内给排水1 6烘干箱2 个室内给排水17潜水泵DN5 02台室内给排水1 8保温筒L 3 00室内给排水19液压煨弯机D N1 002 台室内给排水2 0水钻1 台室内给排水21链钳2把室内给排水四、施工准备:施工准备工作是整个施工生产的基础,根据本工程的工程内容和实际情况,项目部共同制定施工的准备计划。为工程顺利进展打下良好的基础.具体进度安排如下:开工时间完工时间施施工场地点备注3 月6 月预留预埋工作做各层管道的同时进行分段分层施压试水6 月7 月一至五层给排水干管安装2施工准备支架安装预留预埋支架制作防腐螺栓埋设送水试运转验收交工初步冲洗试压、分段试压干管、支管安装系统接驳系统冲洗、消毒系统调试下载后可任意编辑通球试验。7 月8月一至五层给排水支管安装8月9 月管道冲洗消毒检查五、室内给排水工程施工工艺和方法:1。工艺流程铝合金衬塑管和PP R 管道施工中具有安装便捷、连接可靠及经济合理等优点,它使工程质量和劳动生产率得到有效提高.(1)给水系统工艺流程图(2)排水系统工艺流程图2。给水系统施工方案和技术措施给水管材:生活给水管干管采纳铝合金内衬塑管,采纳承差热熔连接,连接方法如下图:承差热熔连接图承差热熔连接需采纳专用管件和专用热熔焊机焊接. 优点:安装方便,密封性能好 缺点:焊接不方便,需要专用的热熔管件和专用的焊接机械.管材生产厂商比较少,选择面比较小。 卫生间支管采纳 P P—R 管热熔连接,热熔时要将清洁管材连接面上的污物,标出...
