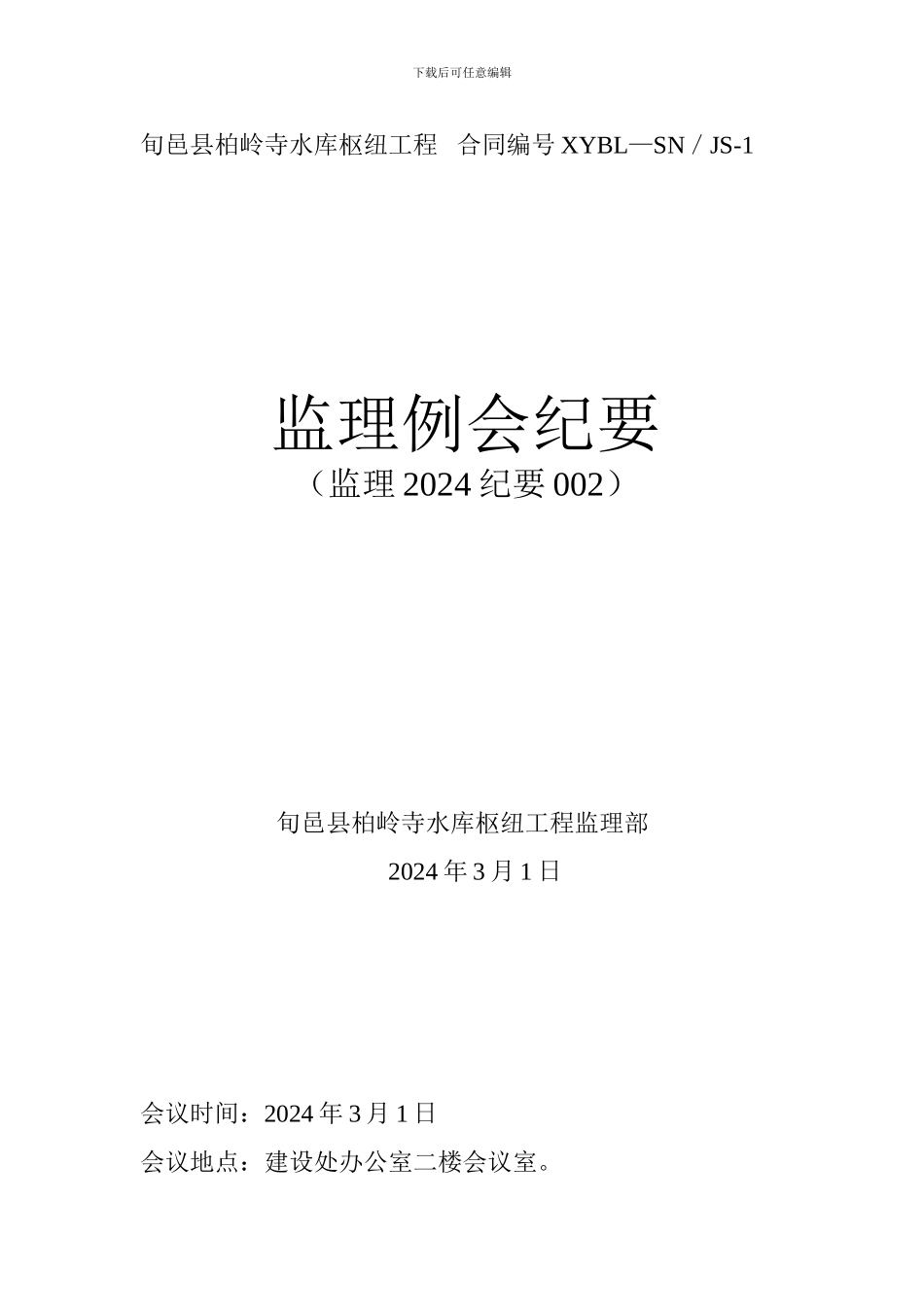

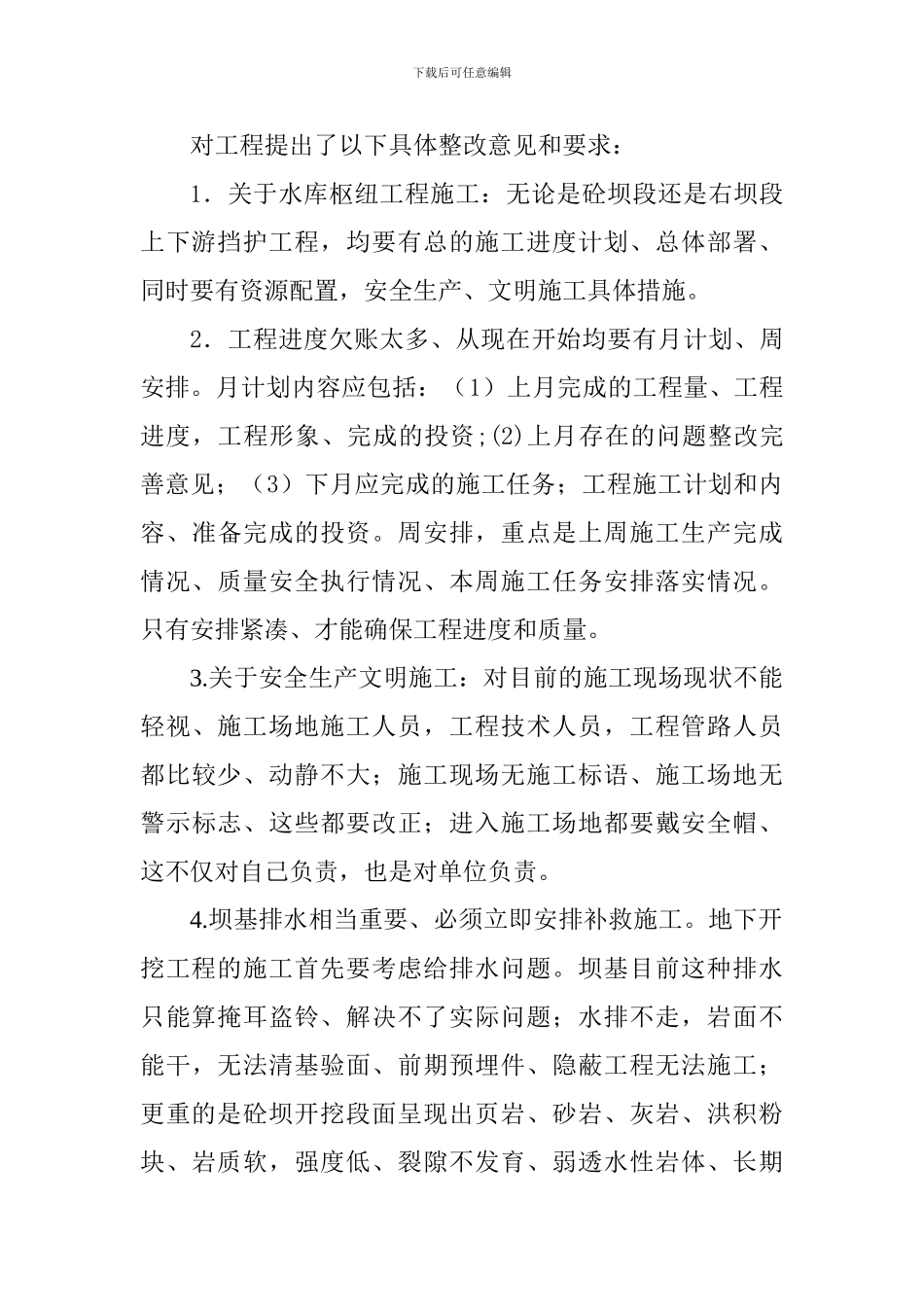

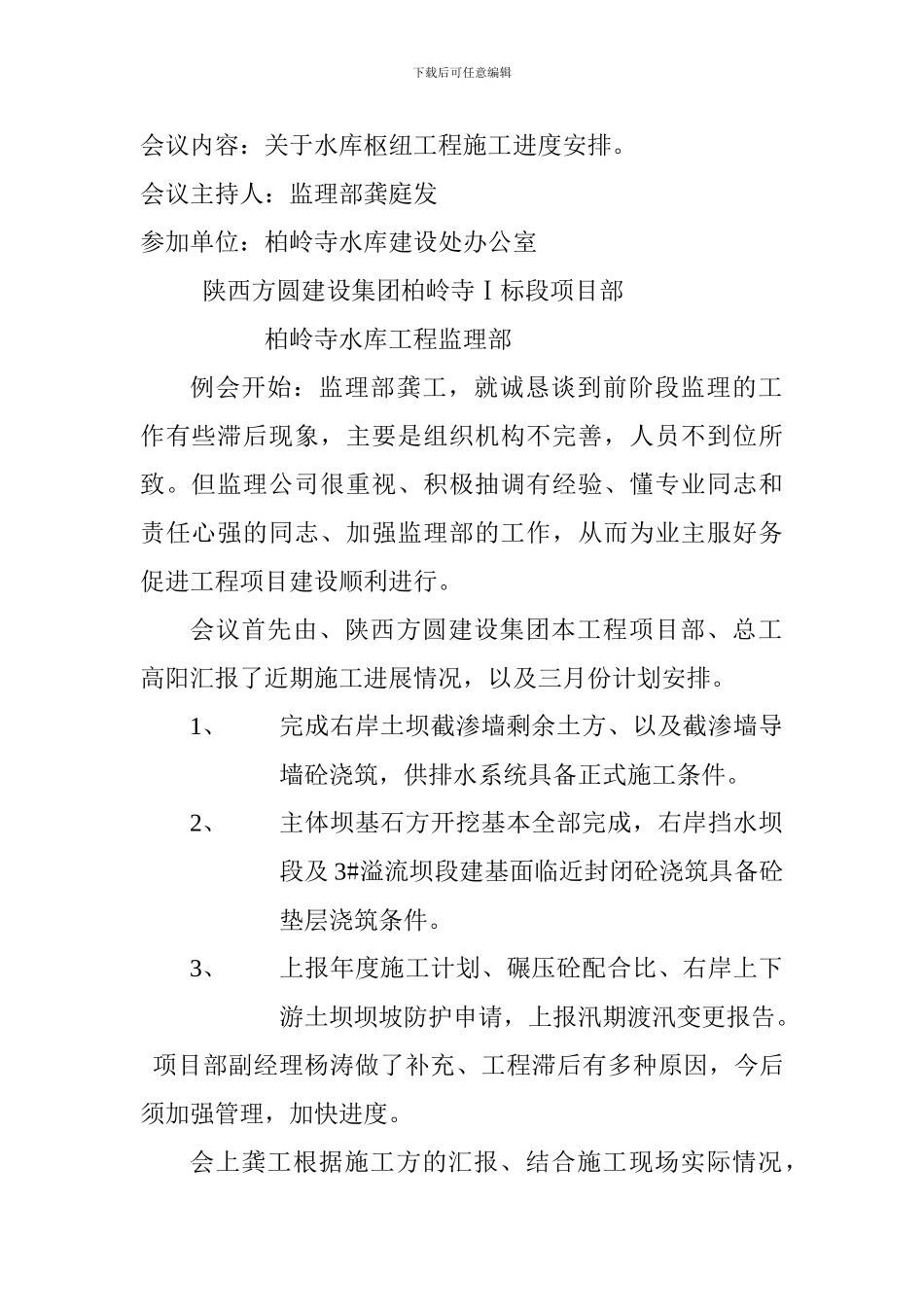

下载后可任意编辑旬邑县柏岭寺水库枢纽工程 合同编号 XYBL—SN/JS-1监理例会纪要(监理 2024 纪要 002)旬邑县柏岭寺水库枢纽工程监理部2024 年 3 月 1 日会议时间:2024 年 3 月 1 日会议地点:建设处办公室二楼会议室。下载后可任意编辑会议内容:关于水库枢纽工程施工进度安排。会议主持人:监理部龚庭发参加单位:柏岭寺水库建设处办公室 陕西方圆建设集团柏岭寺Ⅰ标段项目部柏岭寺水库工程监理部例会开始:监理部龚工,就诚恳谈到前阶段监理的工作有些滞后现象,主要是组织机构不完善,人员不到位所致。但监理公司很重视、积极抽调有经验、懂专业同志和责任心强的同志、加强监理部的工作,从而为业主服好务促进工程项目建设顺利进行。会议首先由、陕西方圆建设集团本工程项目部、总工高阳汇报了近期施工进展情况,以及三月份计划安排。1、完成右岸土坝截渗墙剩余土方、以及截渗墙导墙砼浇筑,供排水系统具备正式施工条件。2、主体坝基石方开挖基本全部完成,右岸挡水坝段及 3#溢流坝段建基面临近封闭砼浇筑具备砼垫层浇筑条件。3、上报年度施工计划、碾压砼配合比、右岸上下游土坝坝坡防护申请,上报汛期渡汛变更报告。项目部副经理杨涛做了补充、工程滞后有多种原因,今后须加强管理,加快进度。会上龚工根据施工方的汇报、结合施工现场实际情况,下载后可任意编辑对工程提出了以下具体整改意见和要求:1.关于水库枢纽工程施工:无论是砼坝段还是右坝段上下游挡护工程,均要有总的施工进度计划、总体部署、同时要有资源配置,安全生产、文明施工具体措施。2.工程进度欠账太多、从现在开始均要有月计划、周安排。月计划内容应包括:(1)上月完成的工程量、工程进度,工程形象、完成的投资;(2)上月存在的问题整改完善意见;(3)下月应完成的施工任务;工程施工计划和内容、准备完成的投资。周安排,重点是上周施工生产完成情况、质量安全执行情况、本周施工任务安排落实情况。只有安排紧凑、才能确保工程进度和质量。3.关于安全生产文明施工:对目前的施工现场现状不能轻视、施工场地施工人员,工程技术人员,工程管路人员都比较少、动静不大;施工现场无施工标语、施工场地无警示标志、这些都要改正;进入施工场地都要戴安全帽、这不仅对自己负责,也是对单位负责。4.坝基排水相当重要、必须立即安排补救施工。地下开挖工程的施工首先要考虑给排水问题。坝基目前这种排水只能算掩耳盗铃、解决不了实际问题;水排不走,...
