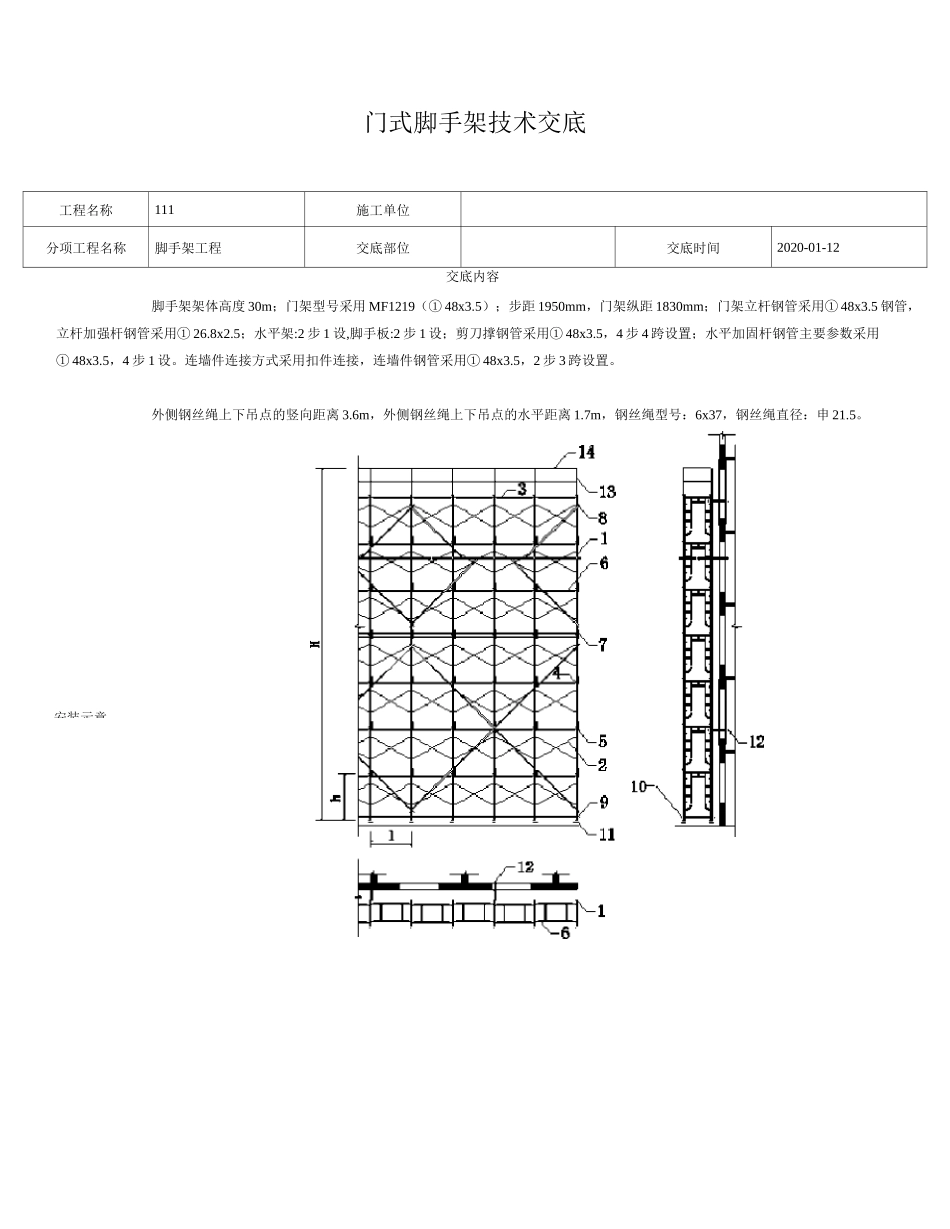

安装示意门式脚手架技术交底工程名称111施工单位分项工程名称脚手架工程交底部位交底时间2020-01-12交底内容脚手架架体高度 30m;门架型号采用 MF1219(① 48x3
5);步距 1950mm,门架纵距 1830mm;门架立杆钢管采用① 48x3
5 钢管,立杆加强杆钢管采用① 26
5;水平架:2 步 1 设,脚手板:2 步 1 设;剪刀撑钢管采用① 48x3
5,4 步 4 跨设置;水平加固杆钢管主要参数采用① 48x3
5,4 步 1 设
连墙件连接方式采用扣件连接,连墙件钢管采用① 48x3
5,2 步 3 跨设置
外侧钢丝绳上下吊点的竖向距离 3
6m,外侧钢丝绳上下吊点的水平距离 1
7m,钢丝绳型号:6x37,钢丝绳直径:申 21
-:w33442L32_―43”通道洞口加固示意1-才】平1 一堆接第氐 2—门期;3—堆箱件;4=-:料禅抨转角处脚手架连接2_^挣秆;3—耘郎果;4 一帅軽杆施工工艺流程质量要求匚『吊点与上吊点的水平距 18第 2 个吊点与上用点的水平距 H场地平整、夯实-基础承载力实验、材料配备-铺放垫木(板)-拉线放底座-自一端起立门架并随即装交叉支撑(板)-装水平架(或脚手板)装梯子-(需要时,装设作用加强用的大横杆)-装设连墙件-照上述步骤,逐层向上安装-装加强整体刚度的剪刀撑-装设顶部栏杆-扎安全网项次项目技术要求允许偏差(mm)检验方法1隐蔽工程地基承载力符合规范规定-观察、施工记录检查预埋件符合设计要求-2地基与基础表面坚实平整-观察排水不积水垫板稳固底座不晃动无沉降-钢直尺检查调节螺杆高度符合本规范的规定
