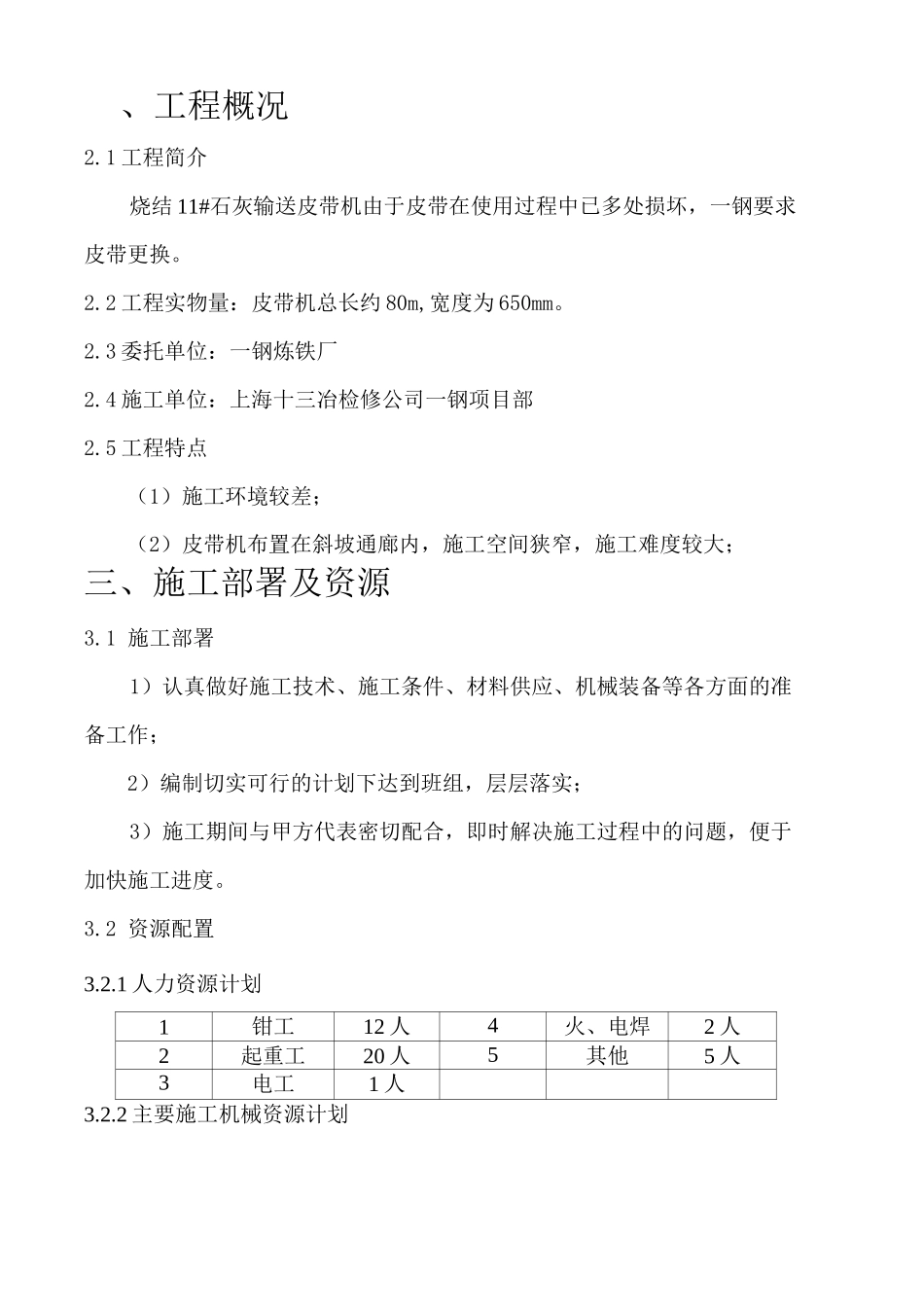

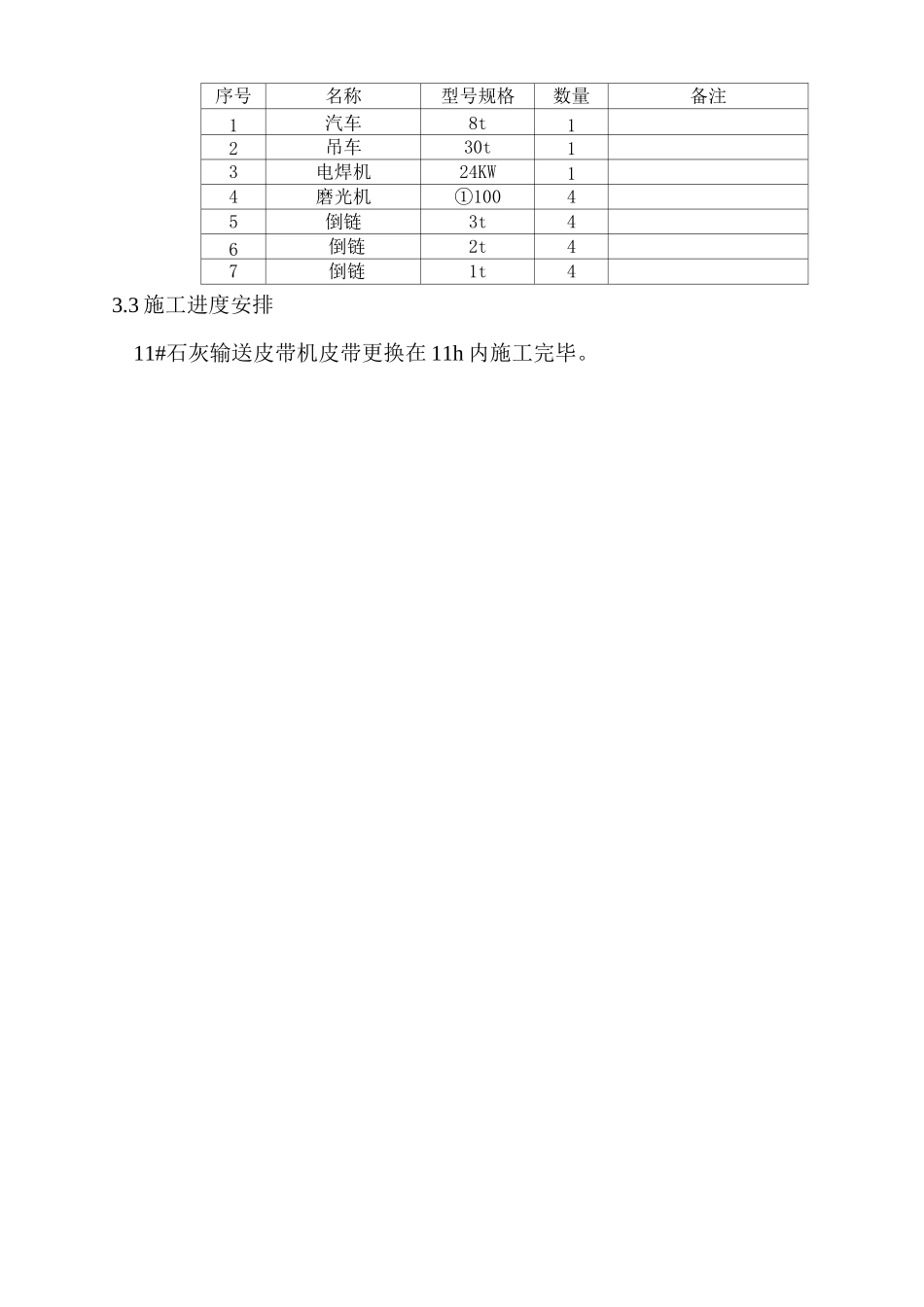

、编制依据(1) 现场实地勘察(2) 《机械设备安装工程施工及验收通用规范》(GB50231-98)。(3) 《连续输送设备安装工程施工及验收规范》(GB50270-98)(4)承担类似工程的施工经验、工程概况2.1 工程简介烧结 11#石灰输送皮带机由于皮带在使用过程中已多处损坏,一钢要求皮带更换。2.2 工程实物量:皮带机总长约 80m,宽度为 650mm。2.3 委托单位:一钢炼铁厂2.4 施工单位:上海十三冶检修公司一钢项目部2.5 工程特点(1)施工环境较差;(2)皮带机布置在斜坡通廊内,施工空间狭窄,施工难度较大;三、施工部署及资源3.1 施工部署1)认真做好施工技术、施工条件、材料供应、机械装备等各方面的准备工作;2)编制切实可行的计划下达到班组,层层落实;3)施工期间与甲方代表密切配合,即时解决施工过程中的问题,便于加快施工进度。3.2 资源配置3.2.1 人力资源计划1钳工12 人4火、电焊2 人2起重工20 人5其他5 人3电工1 人3.2.2 主要施工机械资源计划序号名称型号规格数量备注1汽车8t12吊车30t13电焊机24KW14磨光机①10045倒链3t46倒链2t47倒链1t43.3 施工进度安排11#石灰输送皮带机皮带更换在 11h 内施工完毕。四、主要施工方法11#石灰输送皮带机更换皮带施工工艺流程:说明:1、施工准备包括:人员、材料、机具的准备特别说明:由于皮带机已运行已两年多,在进行皮带机皮带的更换时,需拆除部分机械设备,可能会出现部分螺栓无法拆除,只能用火焰切割,因此甲方需备一些连接螺栓。2、在工程开工之前,必须进行三方确认,并按一钢的有关规定进行挂牌;3、皮带机防尘罩的拆除:由于皮带机的倾斜角度较大,皮带机的防尘罩拆除后,利用人工倒运到一个指定的地方(根据现场决定),不能堆放在皮带通廊的过道上;4、现场残料的清理:在进行皮带的拆除之前,必须进行皮带机上的残料的清理;5、部分电气设备的拆除,拆除的电气设备包括皮带跑偏装置、皮带打滑装置等,在进行电气设备的拆除过程中,如果必须进行电源线的拆除,拆除前必须进行电源线的标识;6、部分机械设备的拆除:由于 11#石灰输送皮带为斗式皮带机,因此皮带的更换与普通皮带的不一样,更换斗式皮带时是将皮带套入头部、尾部和改向滚轮中,皮带是整体安装,不存在皮带接头,因此在进行皮带的更换之前,需将以下机械部件拆除,包括:头部传动滚筒(包括罩子),改向滚轮,尾部滚筒、皮带机上托辊、头部清扫器、尾部清扫器等,为了缩短皮带机皮带更换后的调试时间,在机械...
