屋面防水维修工程施工方案屋面防水等级确定为二级,防水层耐用年限不小于 5 年
按要求,防水材料采用防水性能好,抗老化能力强的 SBS 改性沥青卷材,及 SBC-120 防水卷材并应严格按国家“屋面工程技术规范”等技术标准执行施工,确保施工质量
施工顺序经现场勘察,确定如下顺序方案:1
现确定该楼顶渗水为原有脊瓦接缝渗水所致,如要解决该房顶渗水,首先拆除原有脊瓦及部分原有水泥砂浆层,局部可能出现漏洞需水泥砂浆重新修补
拆除脊瓦补,补水泥砂浆,待水泥砂浆干后做 SBC-120 防水卷材一道,横向搭接 10cm,纵向搭接 15cm,已防止雨水渗漏
水沟,阳台用 SBS 防水卷材处理
坡脊卷材向下搭接 5cm 将所有防水层连接成一个整体已避免发生渗漏
恢复原有脊瓦,水泥砂浆垫层,使其粘接牢固
对原有颜色进行补刷
清理,打扫现场,保护成品不受损坏

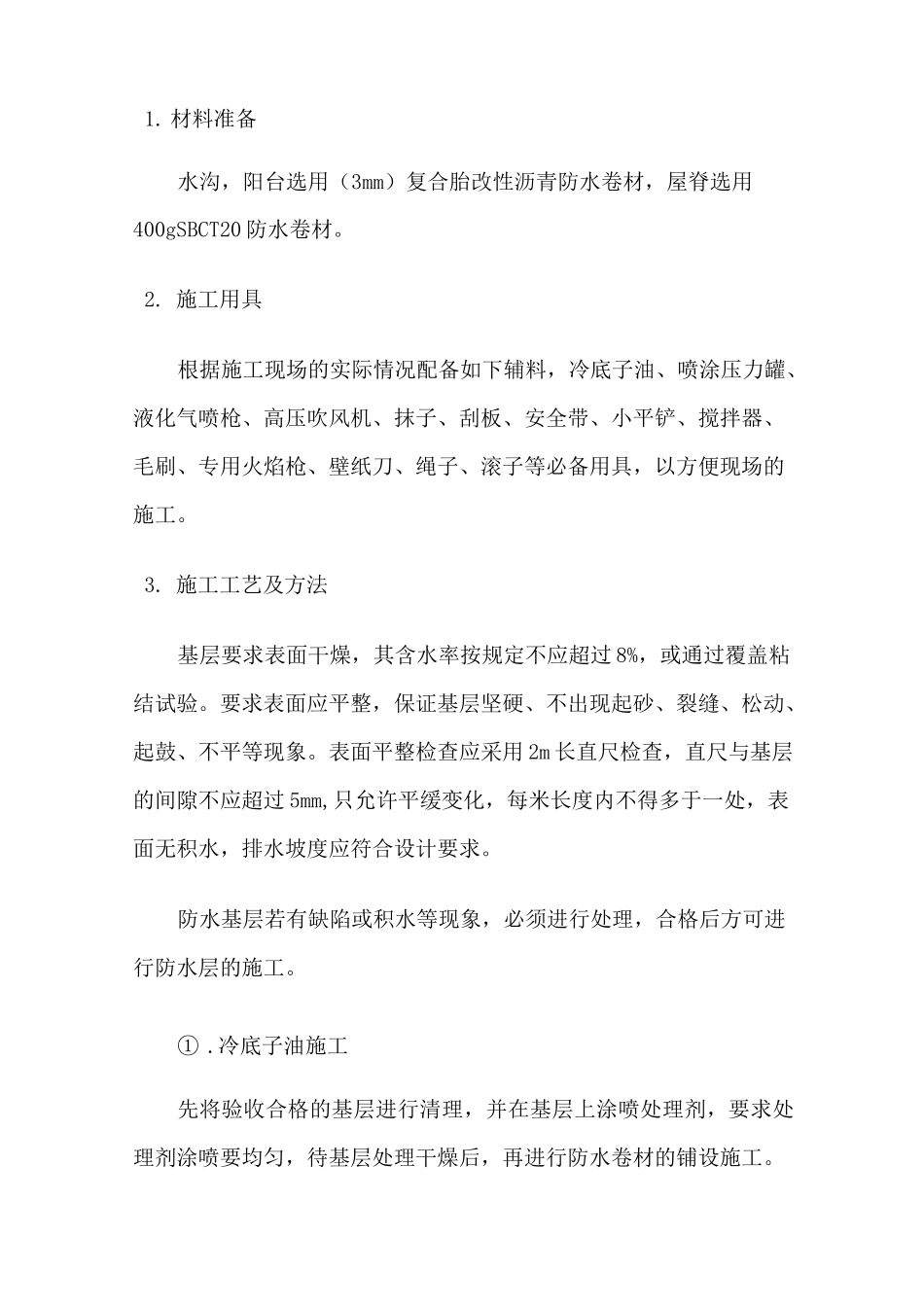

二.进场准备1
材料准备水沟,阳台选用(3mm)复合胎改性沥青防水卷材,屋脊选用400gSBCT20 防水卷材
施工用具根据施工现场的实际情况配备如下辅料,冷底子油、喷涂压力罐、液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、毛刷、专用火焰枪、壁纸刀、绳子、滚子等必备用具,以方便现场的施工
施工工艺及方法基层要求表面干燥,其含水率按规定不应超过 8%,或通过覆盖粘结试验
要求表面应平整,保证基层坚硬、不出现起砂、裂缝、松动、起鼓、不平等现象
表面平整检查应采用 2m 长直尺检查,直尺与基层的间隙不应超过 5mm,只允许平缓变化,每米长度内不得多于一处,表面无积水,排水坡度应符合设计要求
防水基层若有缺陷或积水等现象,必须进行处理,合格后方可进行防水层的施工
冷底子油施工先将验收合格的基层进行清理,并在基层上涂喷处理剂,要求处理剂涂喷要均匀,待基层处理干燥后,再进行防水卷材的
