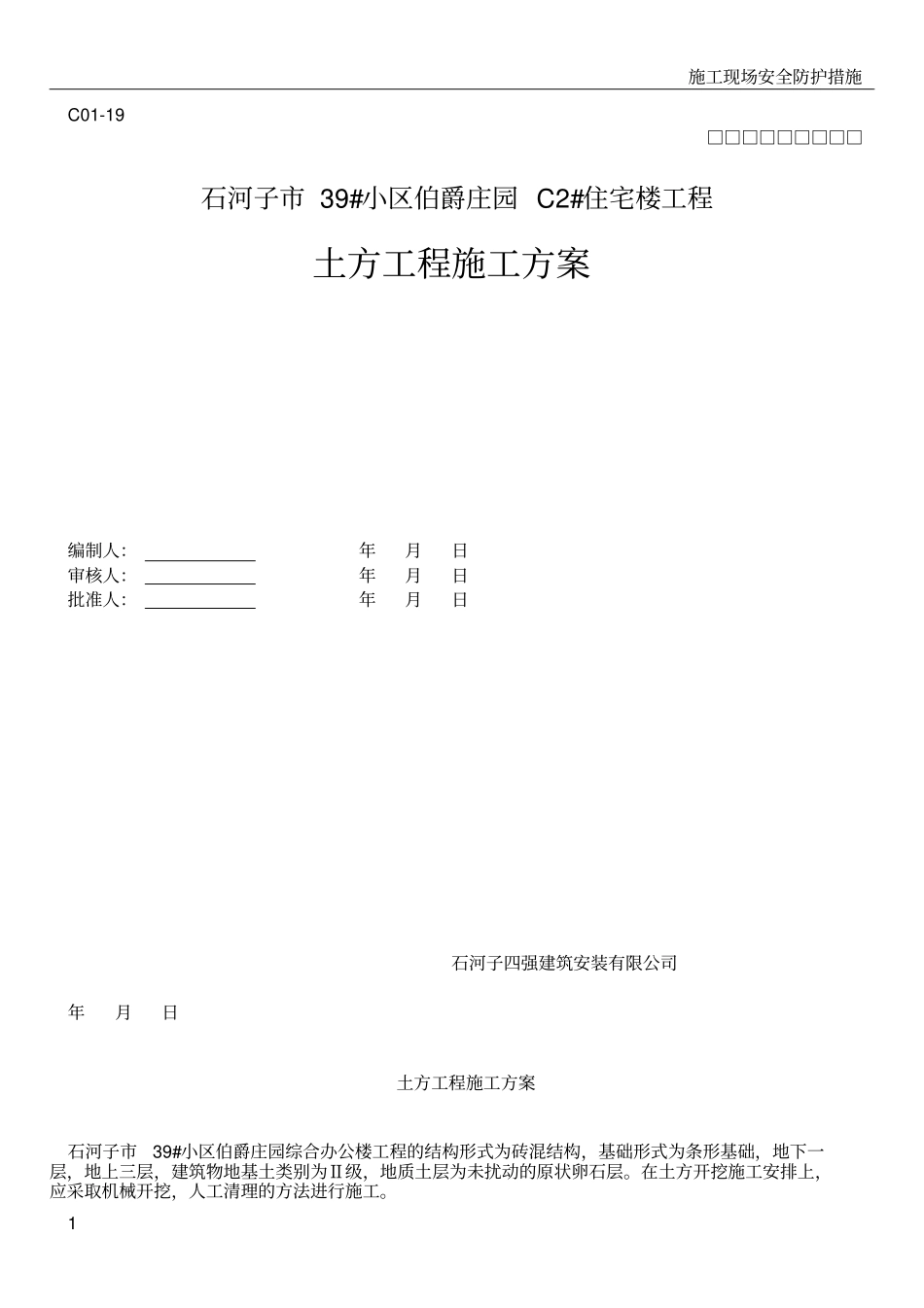

施工现场安全防护措施1C01-19□□□□□□□□□石河子市 39#小区伯爵庄园 C2#住宅楼工程土方工程施工方案编制人:年月日审核人:年月日批准人:年月日石河子四强建筑安装有限公司年月日土方工程施工方案石河子市39#小区伯爵庄园综合办公楼工程的结构形式为砖混结构,基础形式为条形基础,地下一层,地上三层,建筑物地基土类别为Ⅱ级,地质土层为未扰动的原状卵石层

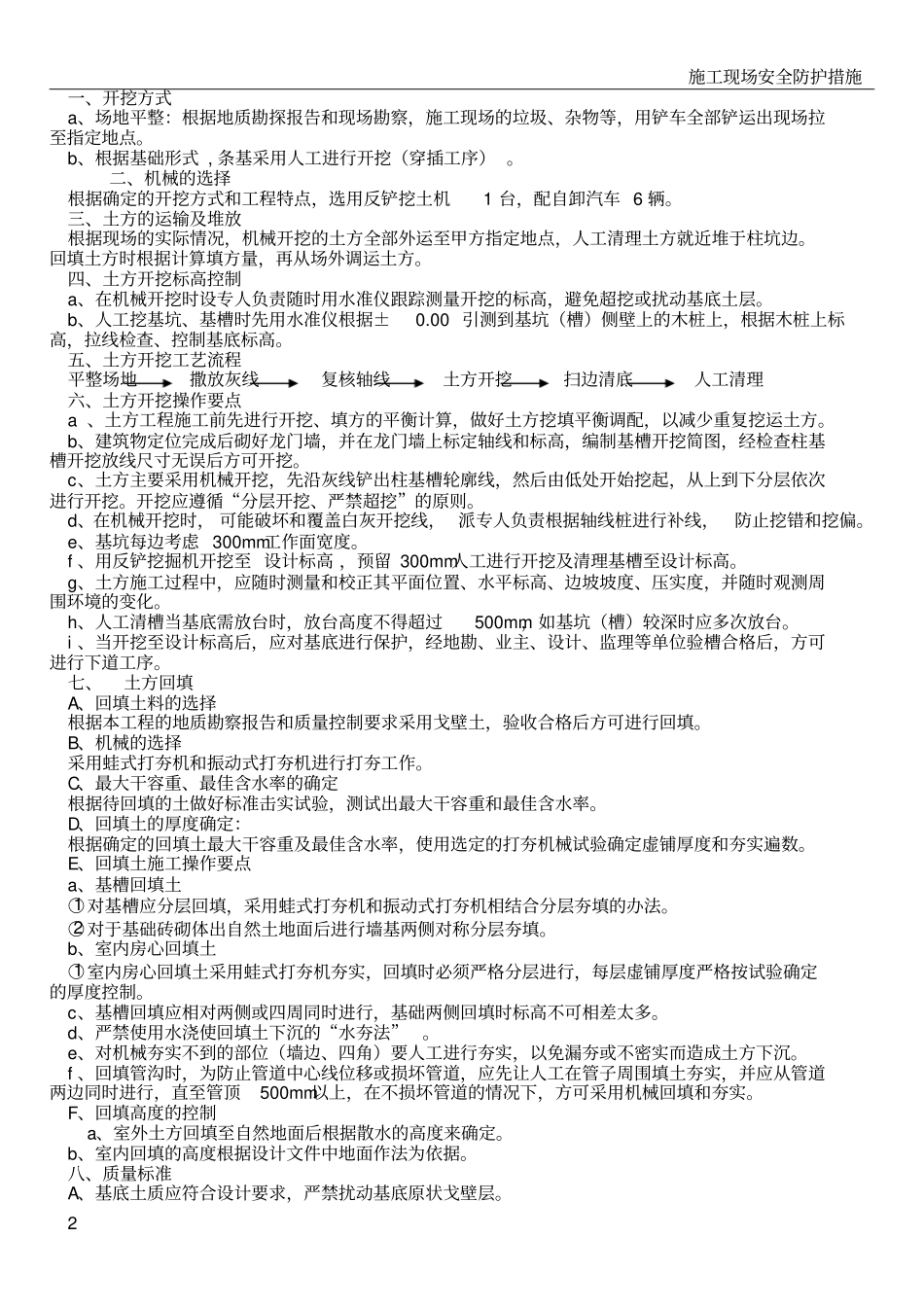

在土方开挖施工安排上,应采取机械开挖,人工清理的方法进行施工
施工现场安全防护措施2一、开挖方式a、场地平整:根据地质勘探报告和现场勘察,施工现场的垃圾、杂物等,用铲车全部铲运出现场拉至指定地点
b、根据基础形式 , 条基采用人工进行开挖(穿插工序)
二、机械的选择根据确定的开挖方式和工程特点,选用反铲挖土机1 台,配自卸汽车 6 辆
三、土方的运输及堆放根据现场的实际情况,机械开挖的土方全部外运至甲方指定地点,人工清理土方就近堆于柱坑边
回填土方时根据计算填方量,再从场外调运土方
四、土方开挖标高控制a、在机械开挖时设专人负责随时用水准仪跟踪测量开挖的标高,避免超挖或扰动基底土层
b、人工挖基坑、基槽时先用水准仪根据±0
00 引测到基坑(槽)侧壁上的木桩上,根据木桩上标高,拉线检查、控制基底标高
五、土方开挖工艺流程平整场地撒放灰线复核轴线土方开挖扫边清底人工清理六、土方开挖操作要点a 、土方工程施工前先进行开挖、填方的平衡计算,做好土方挖填平衡调配,以减少重复挖运土方
b、建筑物定位完成后砌好龙门墙,并在龙门墙上标定轴线和标高,编制基槽开挖简图,经检查柱基槽开挖放线尺寸无误后方可开挖
c、土方主要采用机械开挖,先沿灰线铲出柱基槽轮廓线,然后由低处开始挖起,从上到下分层依次进行开挖
开挖应遵循“分层开挖、严禁超挖”的原则
d、在机械开挖时, 可能破坏和覆盖白灰开挖线, 派专人负责根据轴线桩进行补线,防止挖错和挖偏
