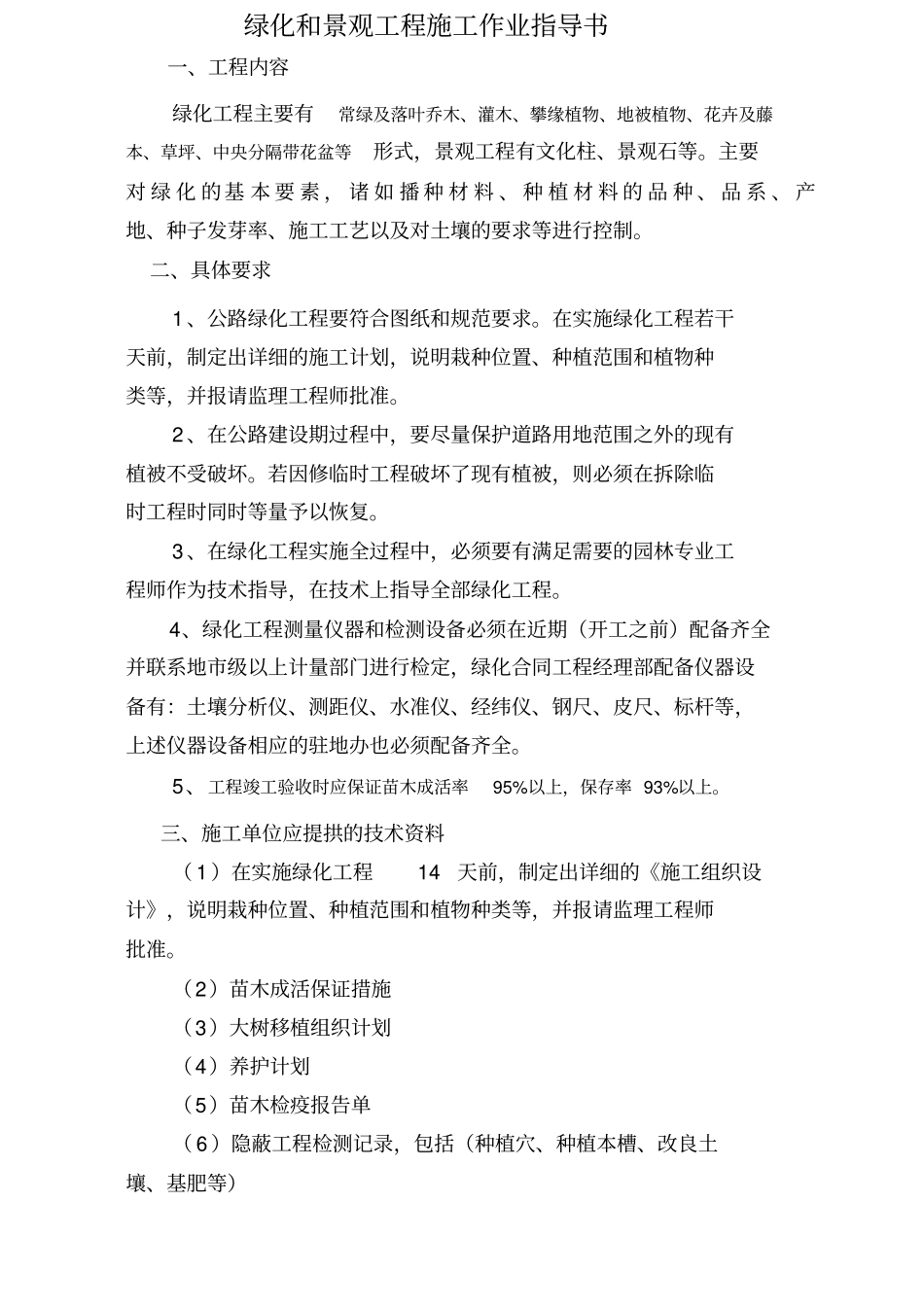

绿化和景观工程施工作业指导书一、工程内容绿化工程主要有常绿及落叶乔木、灌木、攀缘植物、地被植物、花卉及藤本、草坪、中央分隔带花盆等形式,景观工程有文化柱、景观石等
主要对 绿 化 的基 本 要 素 , 诸 如 播 种 材 料 、 种 植 材 料 的 品 种 、 品 系 、 产地、种子发芽率、施工工艺以及对土壤的要求等进行控制
二、具体要求1 、公路绿化工程要符合图纸和规范要求
在实施绿化工程若干天前,制定出详细的施工计划,说明栽种位置、种植范围和植物种类等,并报请监理工程师批准
2 、在公路建设期过程中,要尽量保护道路用地范围之外的现有植被不受破坏
若因修临时工程破坏了现有植被,则必须在拆除临时工程时同时等量予以恢复
3 、在绿化工程实施全过程中,必须要有满足需要的园林专业工程师作为技术指导,在技术上指导全部绿化工程
4、绿化工程测量仪器和检测设备必须在近期(开工之前)配备齐全并联系地市级以上计量部门进行检定,绿化合同工程经理部配备仪器设备有:土壤分析仪、测距仪、水准仪、经纬仪、钢尺、皮尺、标杆等,上述仪器设备相应的驻地办也必须配备齐全
5、工程竣工验收时应保证苗木成活率95%以上,保存率 93%以上
三、施工单位应提拱的技术资料( 1 )在实施绿化工程14天前,制定出详细的《施工组织设计》,说明栽种位置、种植范围和植物种类等,并报请监理工程师批准

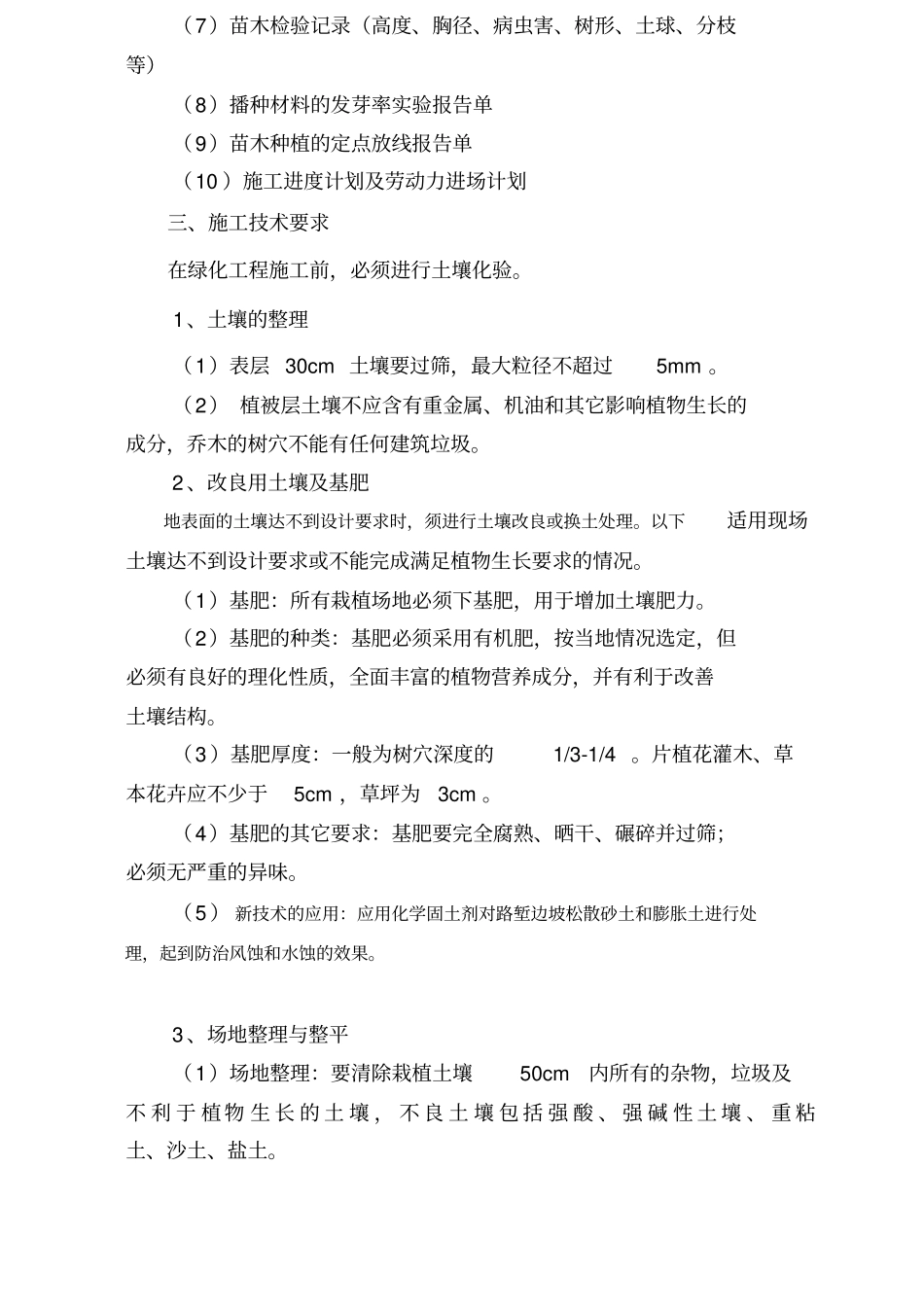

(2)苗木成活保证措施(3)大树移植组织计划(4)养护计划(5)苗木检疫报告单( 6 )隐蔽工程检测记录,包括(种植穴、种植本槽、改良土壤、基肥等)(7)苗木检验记录(高度、胸径、病虫害、树形、土球、分枝等)(8)播种材料的发芽率实验报告单(9)苗木种植的定点放线报告单(10 )施工进度计划及劳动力进场计划三、施工技术要求在绿化工程施工前,必须进行土壤化验

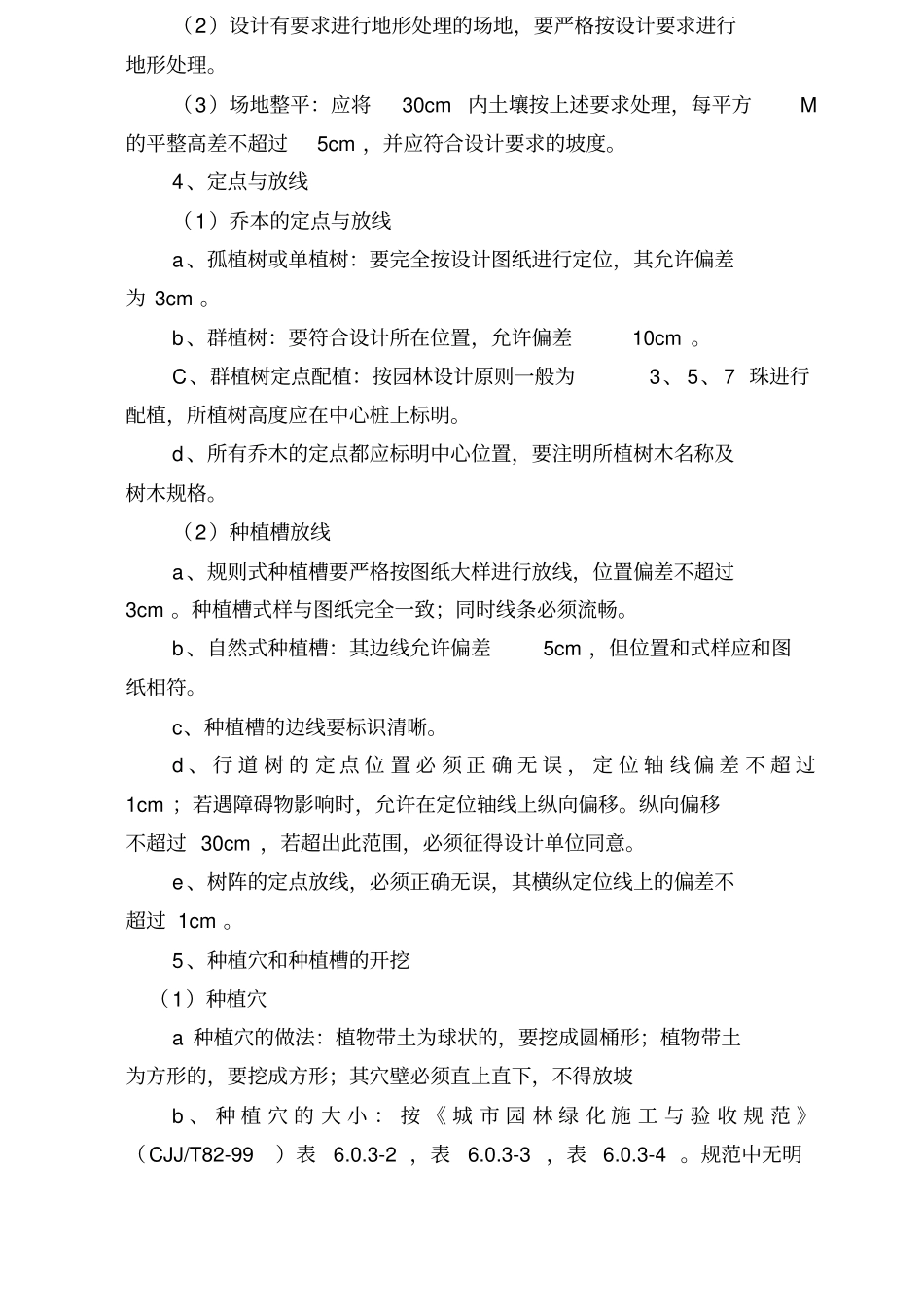

1、土壤的整理(1)表层 30cm 土壤要过筛,最大粒径不超过5mm
