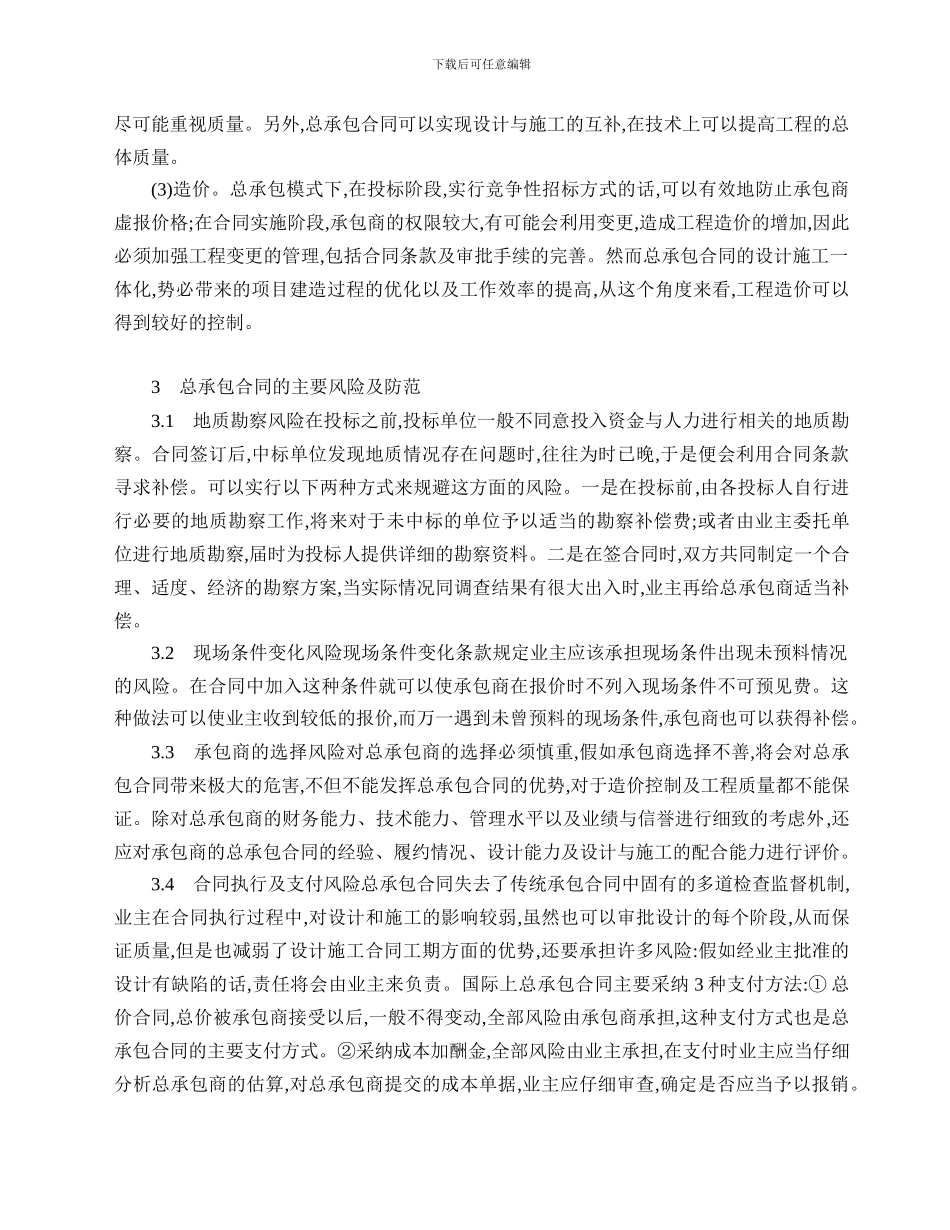

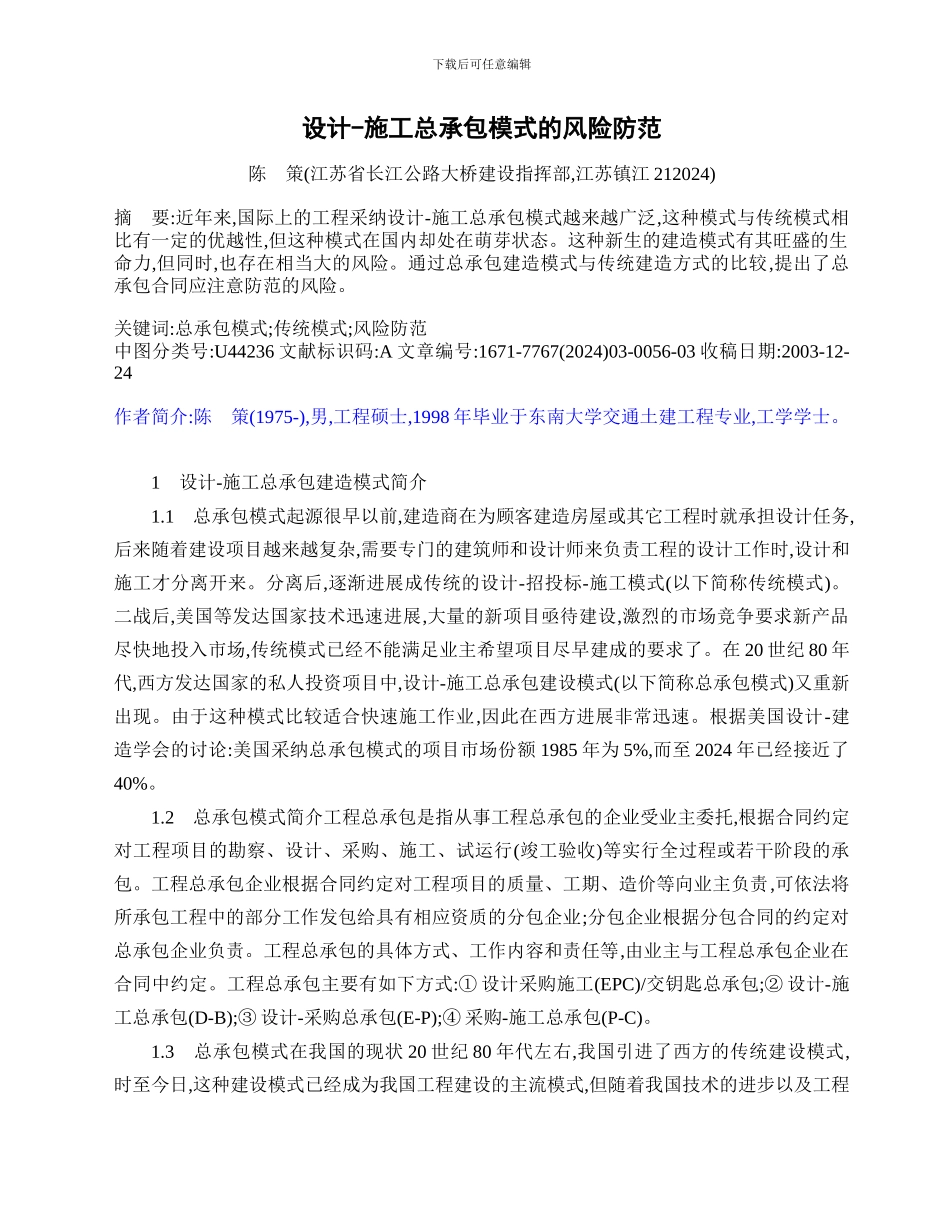

下载后可任意编辑设计-施工总承包模式的风险防范陈 策(江苏省长江公路大桥建设指挥部,江苏镇江 212024)摘 要:近年来,国际上的工程采纳设计-施工总承包模式越来越广泛,这种模式与传统模式相比有一定的优越性,但这种模式在国内却处在萌芽状态。这种新生的建造模式有其旺盛的生命力,但同时,也存在相当大的风险。通过总承包建造模式与传统建造方式的比较,提出了总承包合同应注意防范的风险。关键词:总承包模式;传统模式;风险防范中图分类号:U44236 文献标识码:A 文章编号:1671-7767(2024)03-0056-03 收稿日期:2003-12-24作者简介:陈 策(1975-),男,工程硕士,1998 年毕业于东南大学交通土建工程专业,工学学士。1 设计-施工总承包建造模式简介1.1 总承包模式起源很早以前,建造商在为顾客建造房屋或其它工程时就承担设计任务,后来随着建设项目越来越复杂,需要专门的建筑师和设计师来负责工程的设计工作时,设计和施工才分离开来。分离后,逐渐进展成传统的设计-招投标-施工模式(以下简称传统模式)。二战后,美国等发达国家技术迅速进展,大量的新项目亟待建设,激烈的市场竞争要求新产品尽快地投入市场,传统模式已经不能满足业主希望项目尽早建成的要求了。在 20 世纪 80 年代,西方发达国家的私人投资项目中,设计-施工总承包建设模式(以下简称总承包模式)又重新出现。由于这种模式比较适合快速施工作业,因此在西方进展非常迅速。根据美国设计-建造学会的讨论:美国采纳总承包模式的项目市场份额 1985 年为 5%,而至 2024 年已经接近了40%。1.2 总承包模式简介工程总承包是指从事工程总承包的企业受业主委托,根据合同约定对工程项目的勘察、设计、采购、施工、试运行(竣工验收)等实行全过程或若干阶段的承包。工程总承包企业根据合同约定对工程项目的质量、工期、造价等向业主负责,可依法将所承包工程中的部分工作发包给具有相应资质的分包企业;分包企业根据分包合同的约定对总承包企业负责。工程总承包的具体方式、工作内容和责任等,由业主与工程总承包企业在合同中约定。工程总承包主要有如下方式:① 设计采购施工(EPC)/交钥匙总承包;② 设计-施工总承包(D-B);③ 设计-采购总承包(E-P);④ 采购-施工总承包(P-C)。1.3 总承包模式在我国的现状 20 世纪 80 年代左右,我国引进了西方的传统建设模式,时至今日,这种建设模式已经成为我国工程建设的主流模式,但随着我国技术的进步以及工程下载后可任意编辑项目环境的变化,近几年,我国部分项...
