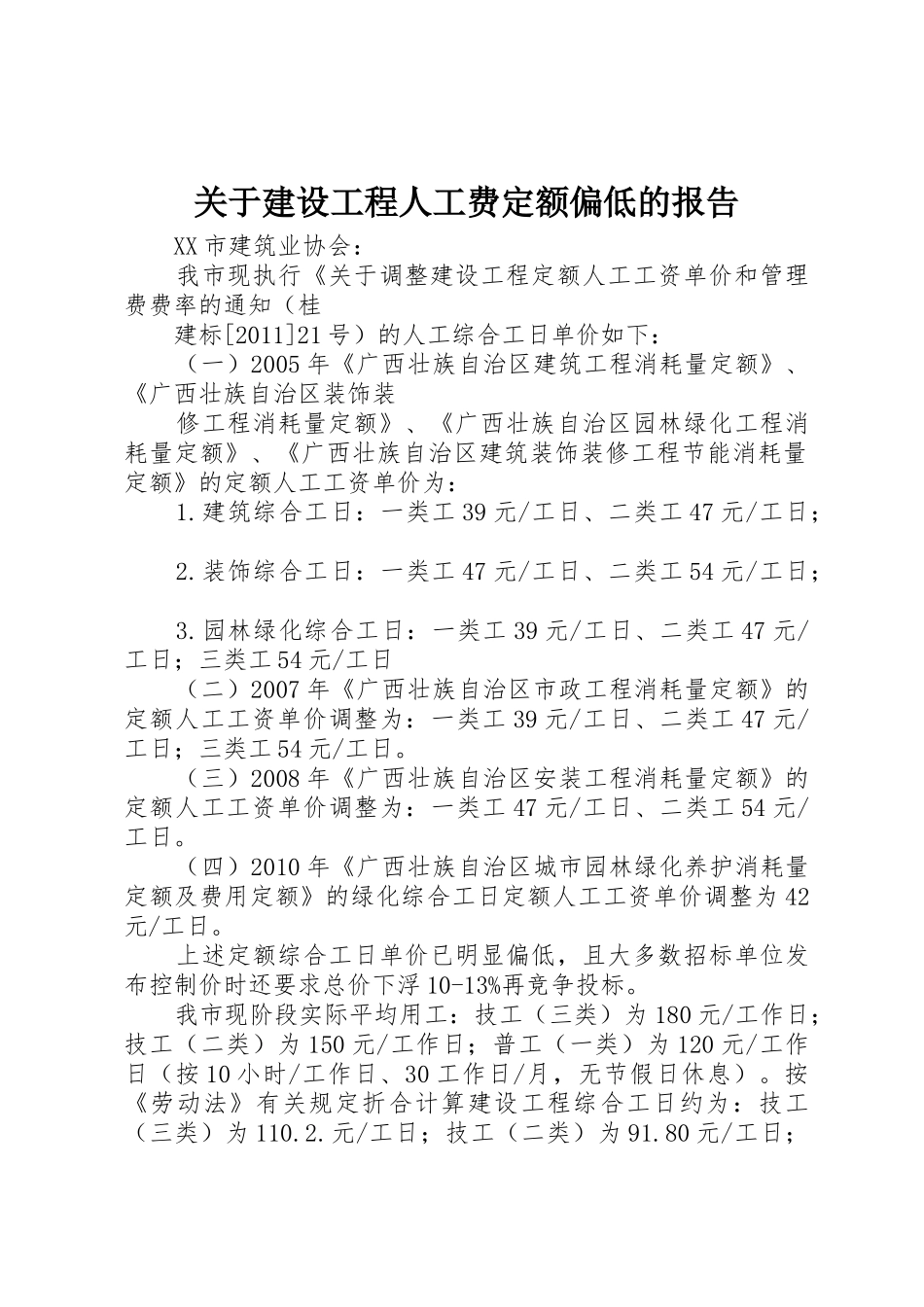

关于建设工程人工费定额偏低的报告 XX 市建筑业协会: 我市现执行《关于调整建设工程定额人工工资单价和管理费费率的通知(桂 建标[2011]21 号)的人工综合工日单价如下: (一)2005 年《广西壮族自治区建筑工程消耗量定额》、《广西壮族自治区装饰装 修工程消耗量定额》、《广西壮族自治区园林绿化工程消耗量定额》、《广西壮族自治区建筑装饰装修工程节能消耗量定额》的定额人工工资单价为: 1
建筑综合工日:一类工 39 元/工日、二类工 47 元/工日; 2
装饰综合工日:一类工 47 元/工日、二类工 54 元/工日; 3
园林绿化综合工日:一类工 39 元/工日、二类工 47 元/工日;三类工 54 元/工日 (二)2007 年《广西壮族自治区市政工程消耗量定额》的定额人工工资单价调整为:一类工 39 元/工日、二类工 47 元/工日;三类工 54 元/工日
(三)2008 年《广西壮族自治区安装工程消耗量定额》的定额人工工资单价调整为:一类工 47 元/工日、二类工 54 元/工日
(四)2010 年《广西壮族自治区城市园林绿化养护消耗量定额及费用定额》的绿化综合工日定额人工工资单价调整为 42元/工日
上述定额综合工日单价已明显偏低,且大多数招标单位发布控制价时还要求总价下浮 10-13%再竞争投标
我市现阶段实际平均用工:技工(三类)为 180 元/工作日;技工(二类)为 150 元/工作日;普工(一类)为 120 元/工作日(按 10 小时/工作日、30 工作日/月,无节假日休息)
按《劳动法》有关规定折合计算建设工程综合工日约为:技工(三类)为 110
元/工日;技工(二类)为 91
80 元/工日;普工(一类)为 73
46 元/工日
施工企业在人工费支付上存在严重亏损,人工费亏损比例为:技工(三类)为 51%;技工(二类)为 48
8%;普工(
