1二○一○年四月一、本细则依据:(1)、2009年12月7签定的《康定前溪水电站工程建设总承包协议书》(以下简称协议);(2)、SDJ1212——43《水工建筑物地下开挖工程技术规范》;(3)、SL172——96《小型水电站施工技术规范》;(4)、SDJ57——85《水利水电工程喷锚支护施工技术规范》(5)、SL62——94《水工建筑物水泥灌浆施工技术规范》(6)、DL/T5173——2003《水利水电工程施工测量规范》(7)、DL/T5113
1——2005《水利水电基本建筑工程单元工程质量等级评定标准——第一部分:土建工程》(8)DL/T5123——2000《水电站基本建筑工程验收规范》(9)、其他相关工程施工技术规程、规范
(10)、本细则适应于本工程隧洞工程的开挖、支护、灌浆等工程项目
水工隧洞永久混凝土衬砌工程及灌浆工程,还应依据和结合《混凝土工程施工监理实施细则》及《水泥灌浆工程监理实施细则》和有关规定执行
二、施工前准备监理1、前溪水电站项目部应在现场施工测量前14天,将有关测量技术方案报监理批准,其内容包括:1)贯通测量技术设计书(应包括:技术设计方案、施测要求、计算方法和操作规程)
2)观测仪器、设备的配置及技术参数
3)测量专业人员设置及其资历
2、隧洞平面与高程控制网完成后,前溪水电站项目部应向监理机构报送以下成果和资料:1)测量仪器率定校正资料
2)施工控制网与勘测设计段控制网连接图
3)洞口与地面控制点连测的平差资料及进洞关系平面图
4)控制网测量平差计算成果
5)技术总结报告
3、隧洞工程开工14开前,前溪水电站项目部应依据设计图纸、合同技术规范和有产在施工规程规范,结合地形、地质资料和施工条件编制施工措施计划报告送监理机构批准
施工措施计划应包括下述内容:1)工程概况
2)施工开挖布置图
3)施工进度计划

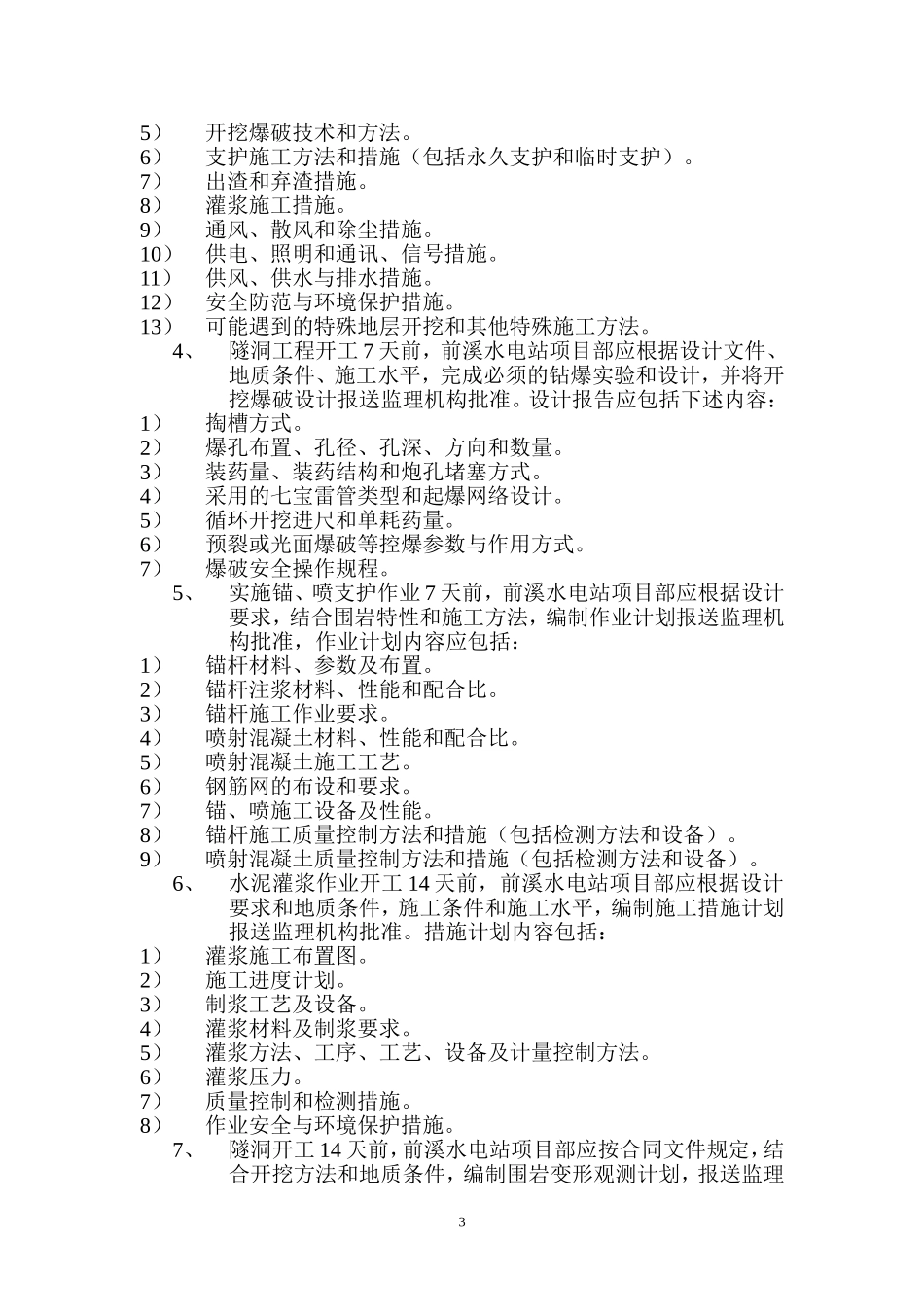

4)劳动力、材料和设备(包括辅助工程设
