乂乂乂乂乂乂乂乂"T"H口********工程冷却塔移位方案2010 年 6 月 4 日*****冷却塔移位方案一编制依据工程图纸(包括建筑、结构、防腐接地及配套管线等);施工现场勘察,收集到的资料;我公司的人员、技术、机械设备装备情况及管理制度;国际有关工程施工的安全技术规范,安全保证规程和安全技术规定;国家和行业现行的施工标准及验收规范;《建筑工程施工质量验收统一标准》GB50300-2001;《建筑施工安全管理标准》JGJ59-99;《ISO14001:2004 环境管理体系》GB/T24001-2004;《ISO9001:2000 质量管理体系》GB/T19001-2000;《建筑施工安全检查标准》JGJ59-99;《建筑机械使用安全技术规程》JGJ33-2001;《施工现场临时用电安全技术规范》JGJ46-2005;《建筑工程施工现场供用电安全规范》GB50194-93;******公司企业标准 JGJ03-07-(业)01-2002;二工程概况根据项目组安排,********工程 5#泵房设备冷却塔需移位
5#泵房的设备冷却塔是马利冷却塔有限公司生产的型号为 SRC-800/T1 方形逆流式玻璃钢塔(钢框架),循环水量为 800m3/h,冷却塔设计外形尺寸L7480mmxW7480mmxH5950mm,设备自重 7900Kg,运行重 15500Kg
因为铜系统阔能改造新建泵房及冷却塔的安装,这个冷却塔需要用吊车整体移位至 5#泵房南侧

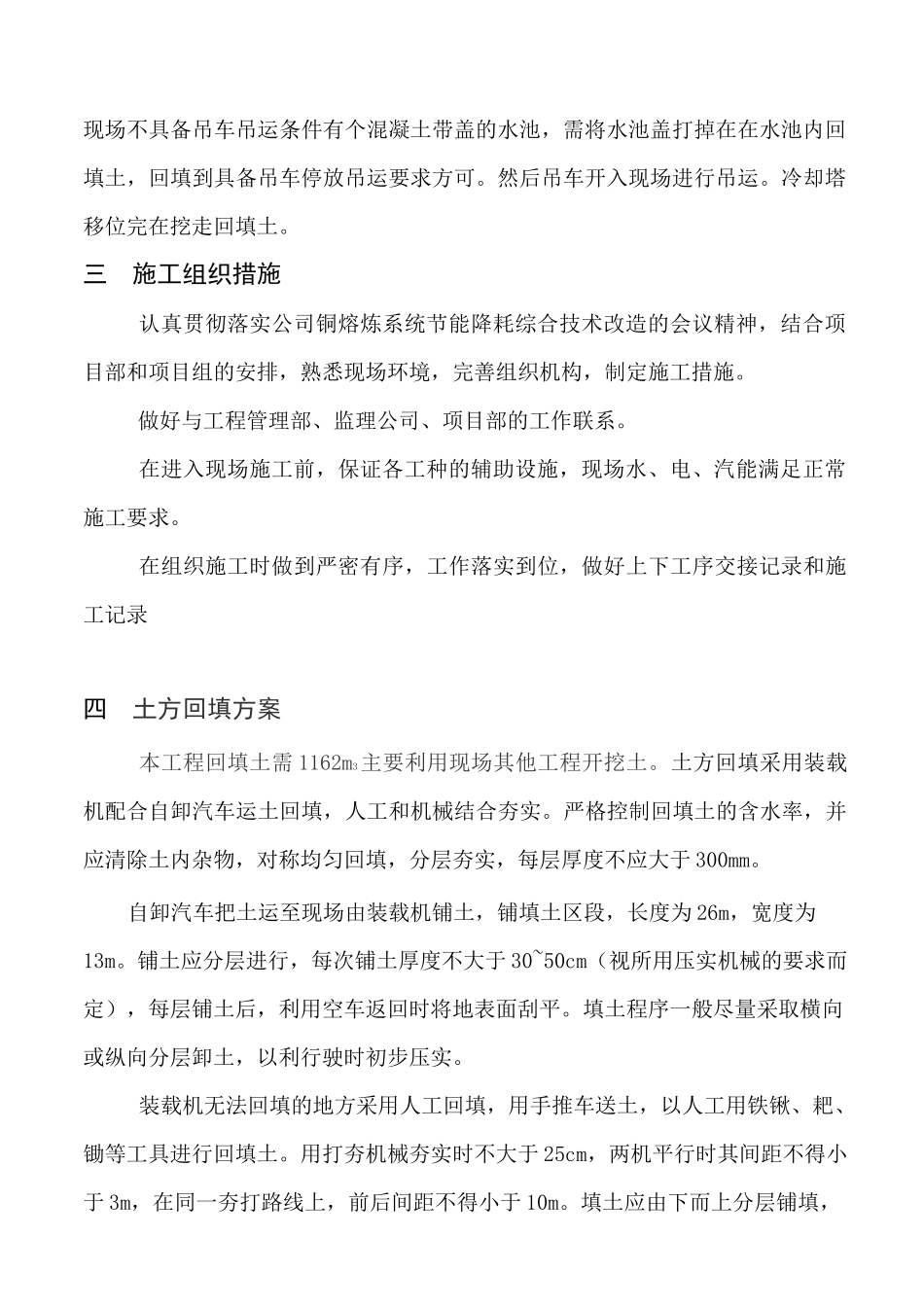

现场不具备吊车吊运条件有个混凝土带盖的水池,需将水池盖打掉在在水池内回填土,回填到具备吊车停放吊运要求方可
然后吊车开入现场进行吊运
冷却塔移位完在挖走回填土
三施工组织措施认真贯彻落实公司铜熔炼系统节能降耗综合技术改造的会议精神,结合项目部和项目组的安排,熟悉现场环境,完善组织机构,制定施工措施
做好与工程管理部、监理公司、项目
