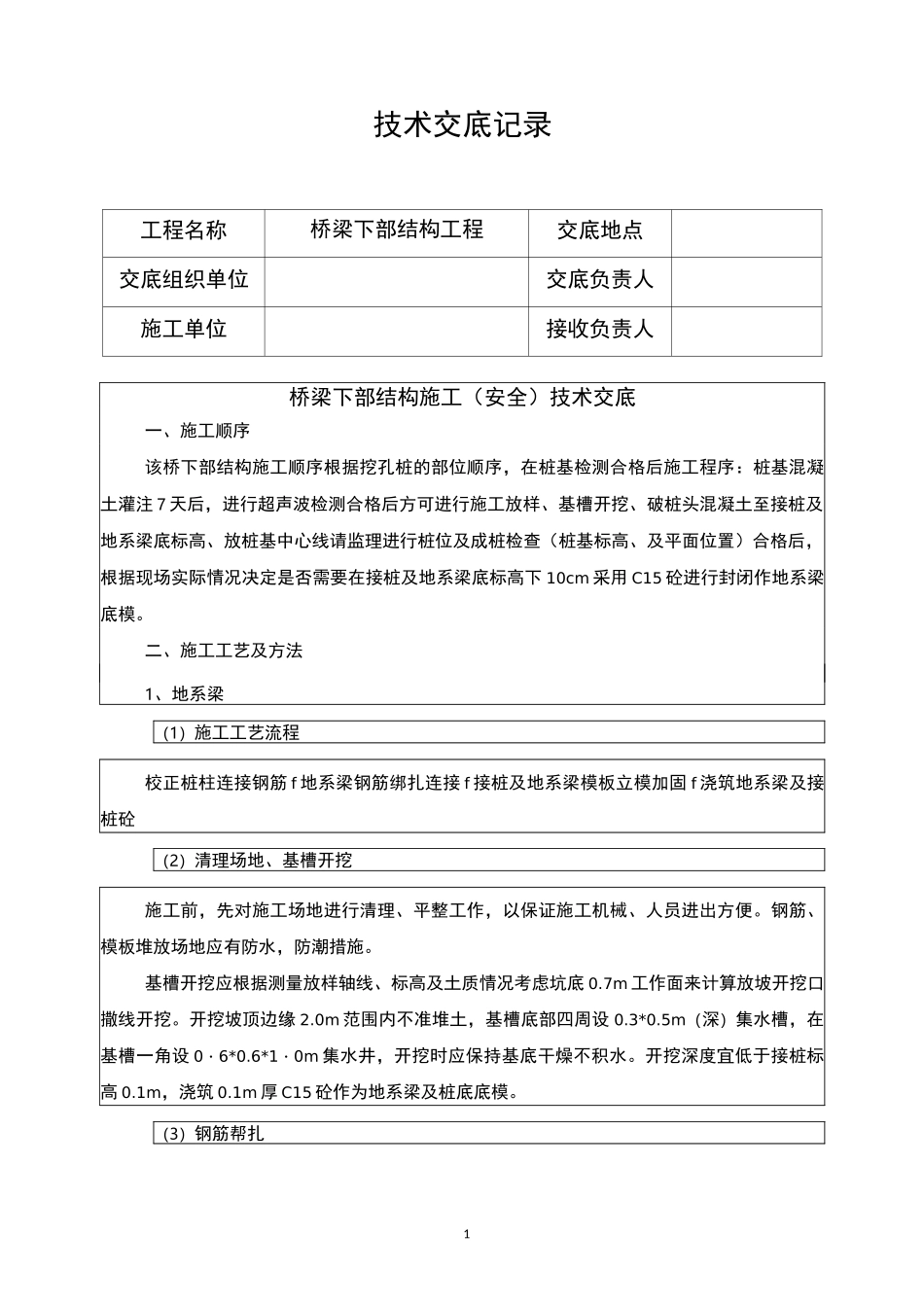

1技术交底记录工程名称桥梁下部结构工程交底地点交底组织单位交底负责人施工单位接收负责人桥梁下部结构施工(安全)技术交底一、施工顺序该桥下部结构施工顺序根据挖孔桩的部位顺序,在桩基检测合格后施工程序:桩基混凝土灌注 7 天后,进行超声波检测合格后方可进行施工放样、基槽开挖、破桩头混凝土至接桩及地系梁底标高、放桩基中心线请监理进行桩位及成桩检查(桩基标高、及平面位置)合格后,根据现场实际情况决定是否需要在接桩及地系梁底标高下 10cm 采用 C15 砼进行封闭作地系梁底模
二、施工工艺及方法1、地系梁(1)施工工艺流程校正桩柱连接钢筋 f 地系梁钢筋绑扎连接 f 接桩及地系梁模板立模加固 f 浇筑地系梁及接桩砼(2)清理场地、基槽开挖施工前,先对施工场地进行清理、平整工作,以保证施工机械、人员进出方便
钢筋、模板堆放场地应有防水,防潮措施
基槽开挖应根据测量放样轴线、标高及土质情况考虑坑底 0
7m 工作面来计算放坡开挖口撒线开挖
开挖坡顶边缘 2
0m 范围内不准堆土,基槽底部四周设 0
5m(深)集水槽,在基槽一角设 0・6*0
6*1・0m 集水井,开挖时应保持基底干燥不积水
开挖深度宜低于接桩标高 0
1m,浇筑 0
1m 厚 C15 砼作为地系梁及桩底底模

(3)钢筋帮扎2钢材进场先取样进行材质、力学性能试验,合格后方可使用,若采用搭接焊或闪光对焊的必须经过试焊合格后方可进行钢筋加工,焊工必须有合法的焊工证才允许上岗
地系梁钢筋接头采用搭接焊,接桩 2
0m 范围内不准设接头
接桩钢筋在凿除桩头后,清理掉钢筋表面的浮浆,然后进行调直与加强箍筋连接,并中心居中
(4)模板安装宜先在槽底砼面上依据桩基轴线弹出地系梁边线后再立模板
此段砼模板采用定型钢模板
模板采用高强螺栓连接、双面胶贴缝、① 18 拉杆加固
为防止模板底部漏浆立模前先在模板底部接触面用 M10 砂
