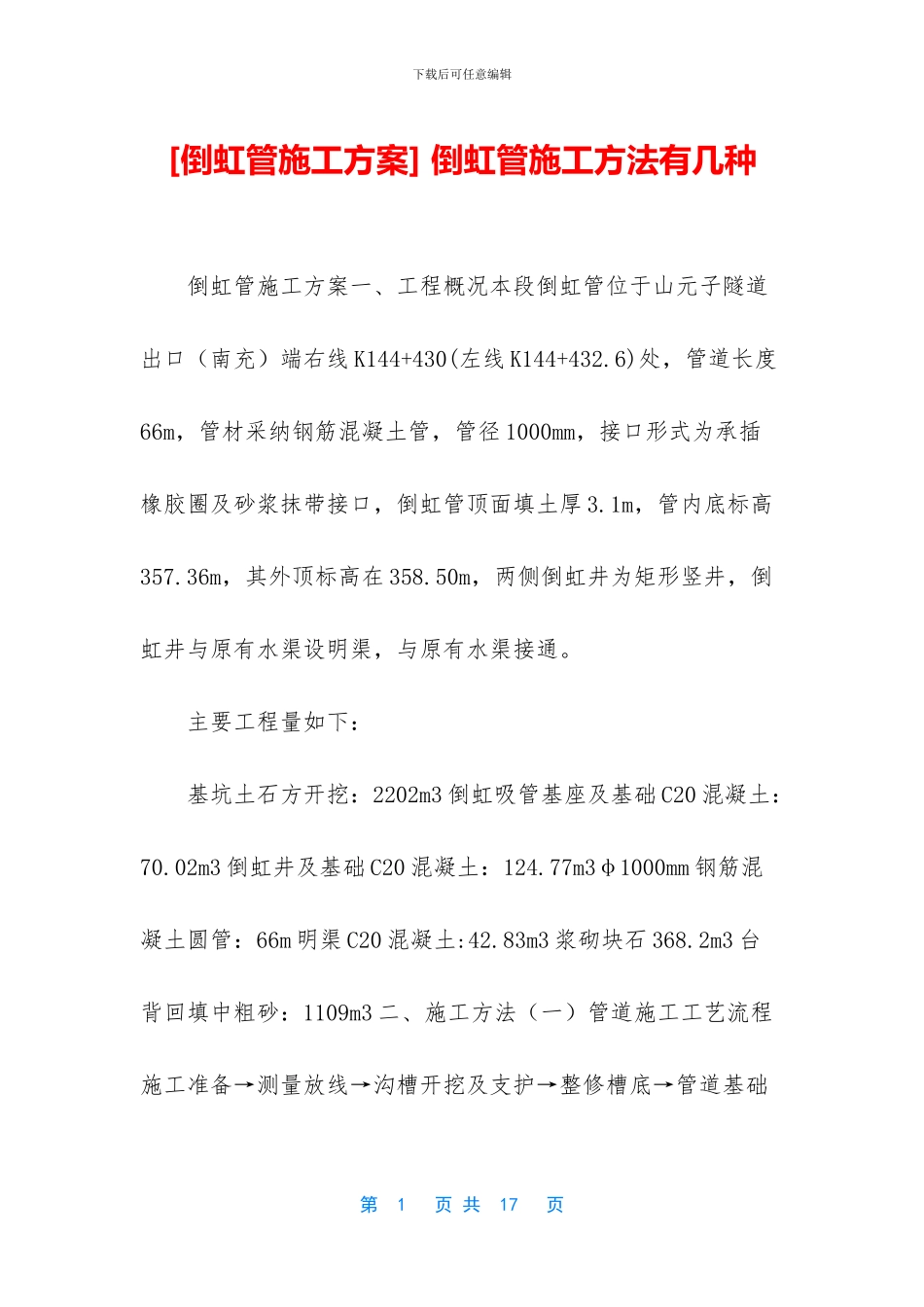

下载后可任意编辑[倒虹管施工方案] 倒虹管施工方法有几种 倒虹管施工方案一、工程概况本段倒虹管位于山元子隧道出口(南充)端右线 K144+430(左线 K144+432
6)处,管道长度66m,管材采纳钢筋混凝土管,管径 1000mm,接口形式为承插橡胶圈及砂浆抹带接口,倒虹管顶面填土厚 3
1m,管内底标高357
36m,其外顶标高在 358
50m,两侧倒虹井为矩形竖井,倒虹井与原有水渠设明渠,与原有水渠接通
主要工程量如下: 基坑土石方开挖:2202m3 倒虹吸管基座及基础 C20 混凝土:70
02m3 倒虹井及基础 C20 混凝土:124
77m3φ1000mm 钢筋混凝土圆管:66m 明渠 C20 混凝土:42
83m3 浆砌块石 368

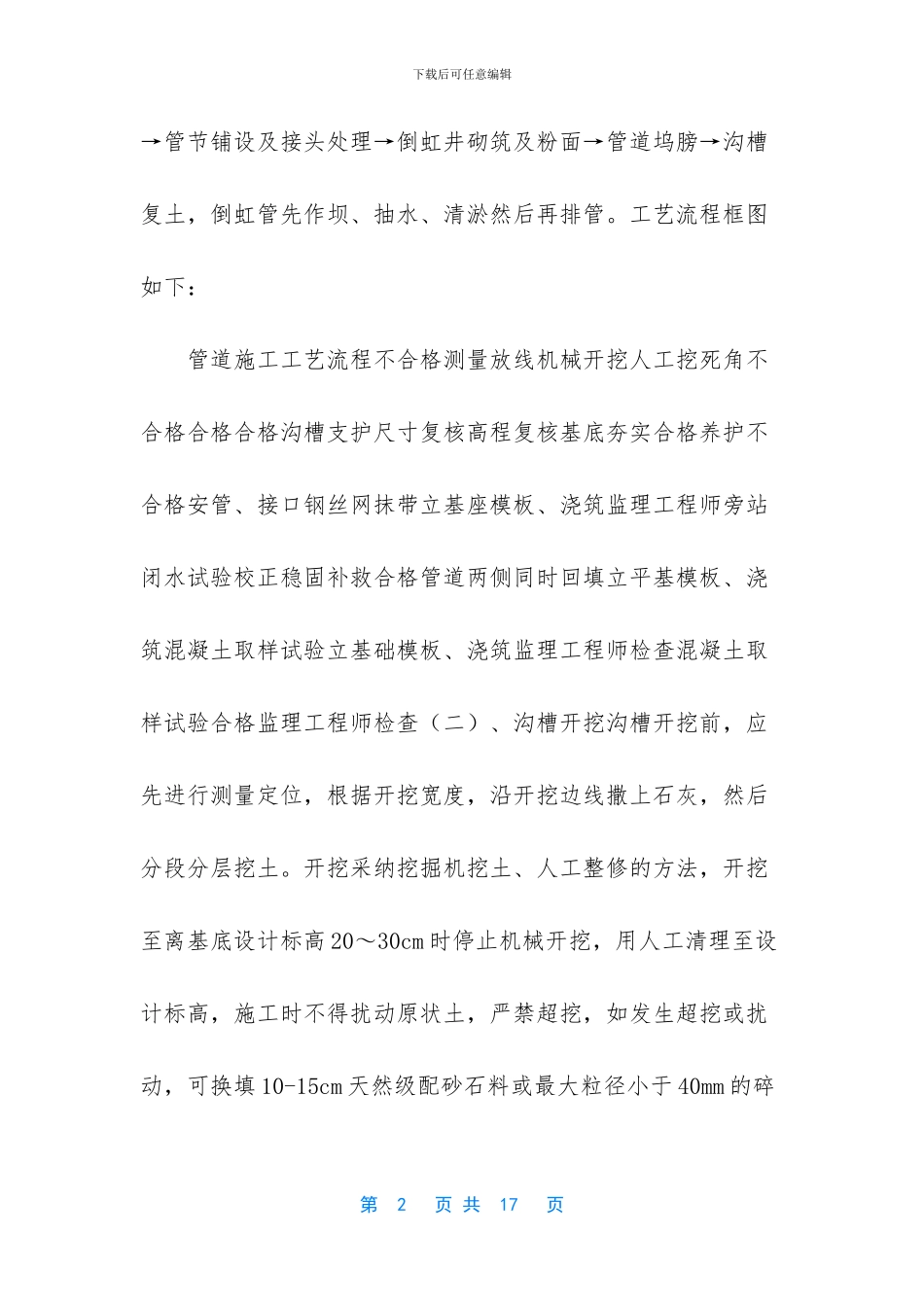

2m3 台背回填中粗砂:1109m3 二、施工方法(一)管道施工工艺流程施工准备→测量放线→沟槽开挖及支护→整修槽底→管道基础第 1 页 共 17 页下载后可任意编辑→管节铺设及接头处理→倒虹井砌筑及粉面→管道坞膀→沟槽复土,倒虹管先作坝、抽水、清淤然后再排管

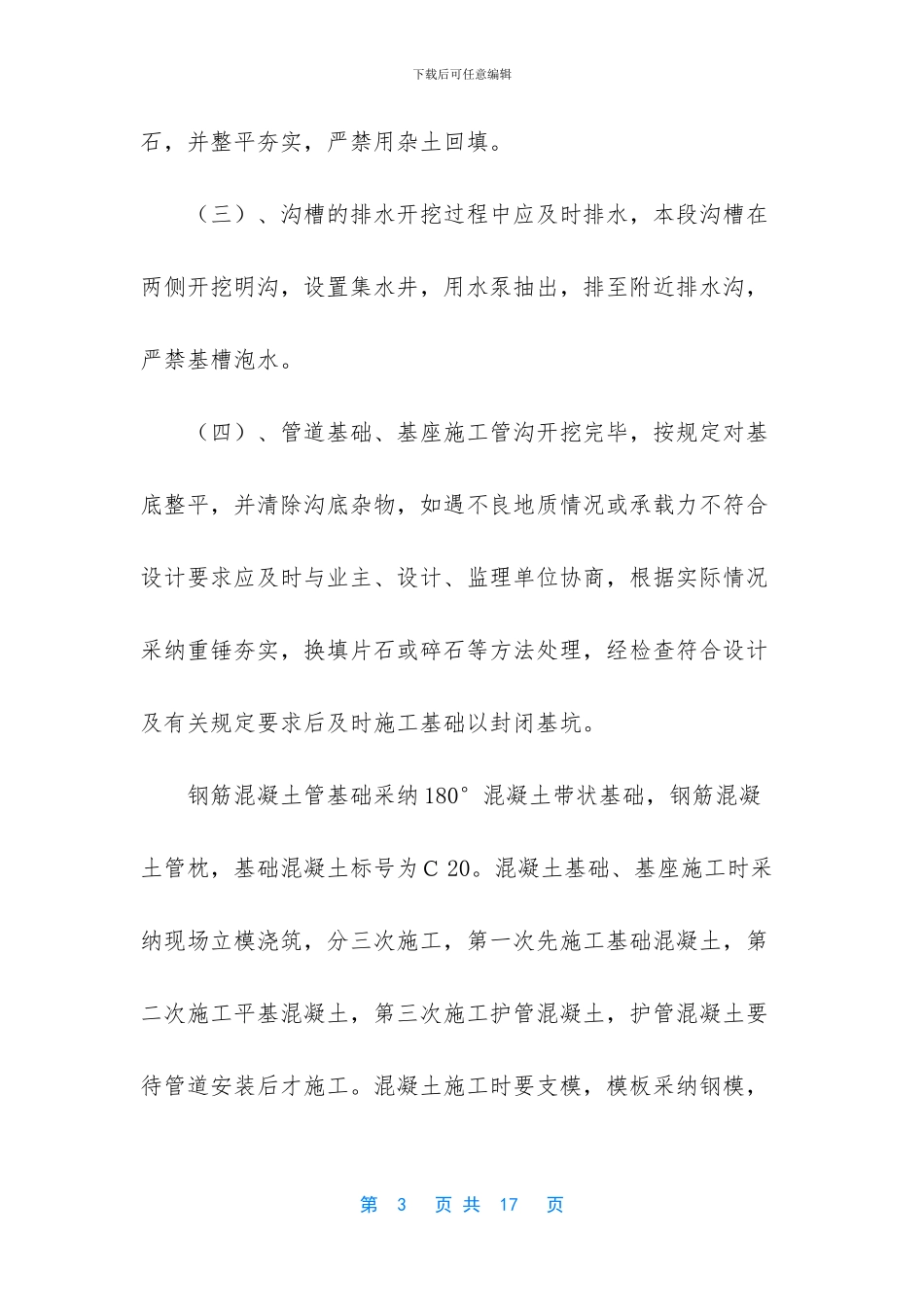

工艺流程框图如下: 管道施工工艺流程不合格测量放线机械开挖人工挖死角不合格合格合格沟槽支护尺寸复核高程复核基底夯实合格养护不合格安管、接口钢丝网抹带立基座模板、浇筑监理工程师旁站闭水试验校正稳固补救合格管道两侧同时回填立平基模板、浇筑混凝土取样试验立基础模板、浇筑监理工程师检查混凝土取样试验合格监理工程师检查(二)、沟槽开挖沟槽开挖前,应先进行测量定位,根据开挖宽度,沿开挖边线撒上石灰,然后分段分层挖土
