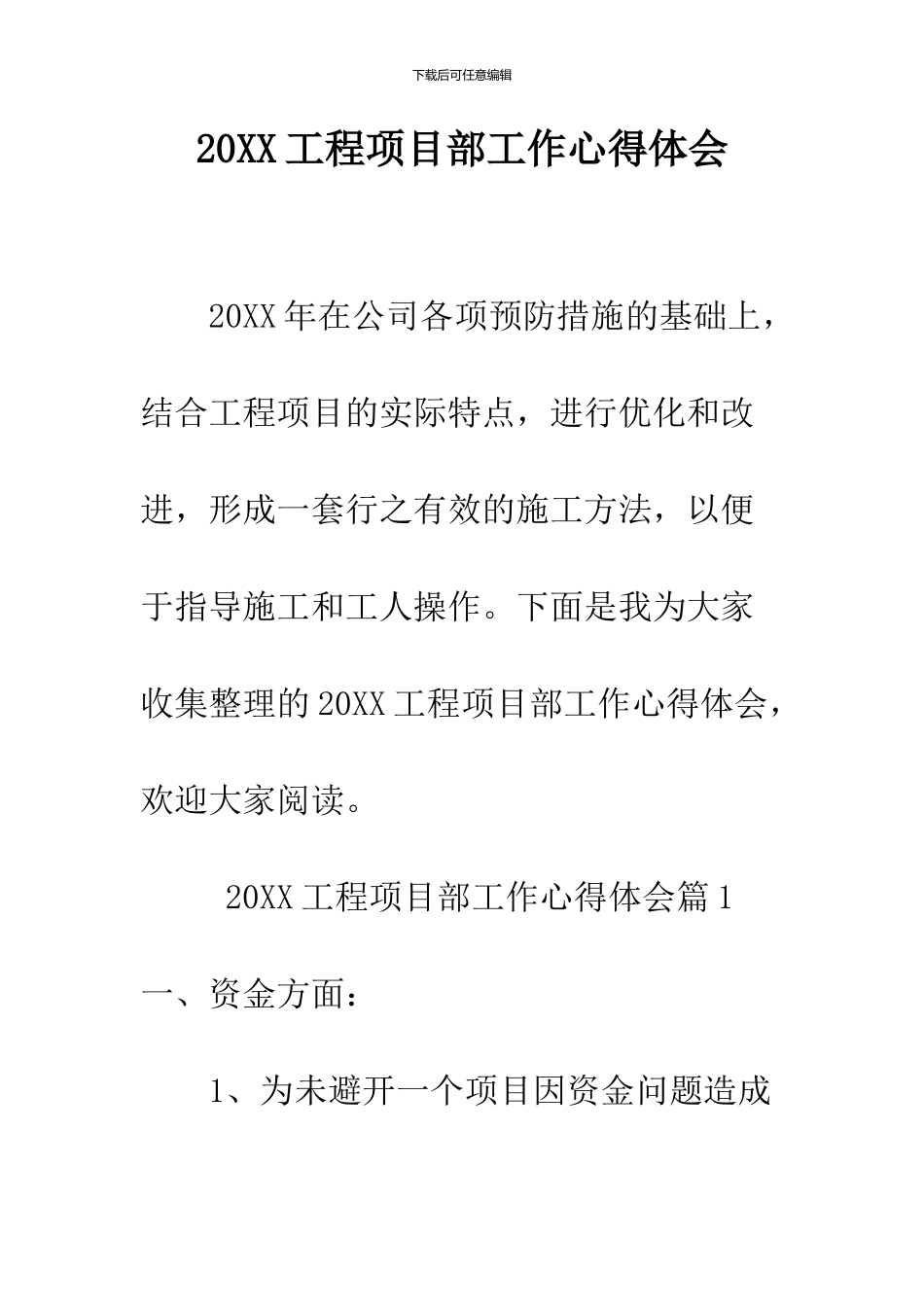

下载后可任意编辑20XX 工程项目部工作心得体会 20XX 年在公司各项预防措施的基础上,结合工程项目的实际特点,进行优化和改进,形成一套行之有效的施工方法,以便于指导施工和工人操作。下面是我为大家收集整理的 20XX 工程项目部工作心得体会,欢迎大家阅读。 20XX 工程项目部工作心得体会篇 1 一、资金方面: 1、为未避开一个项目因资金问题造成下载后可任意编辑停工、误工的损失,那么开工前资金准备量最少应该在 40%左右,施工单位项目经理年度总结。因为市政工程的工期很短,开工后首要做的就是办理工程进度款的拨付手续。然后根据手续的进展情况,结合自身资金流量,及时进行下一步的资金的安排。未雨绸缪,既能保证工程进展,又能减少因资金问题造成的停工、待工的损失。 2、对人、材、机工程款的拨付,根据工程进度情况以拨付 60%为宜。第一、可以下载后可任意编辑减少自身的资金压力。第二、占压施工方一部分资金,更利于工作协调、施工安排。 二、合同方面: 1、施工合同不是简单的两页纸。应熟读建设部门印发的标准制式的合同。根据自身情况,对一些特别涉及到双方权利和义务、价款、安全、质量验收方面的问题,要认真斟酌。如什么情况下终止合同、什么样的情况下调整价款、协商不成如何办,以及一些涉及到施工方面的费用谁承担等下载后可任意编辑问题,都要做详细的规定。合同协商完毕后,交与律师批阅后,再进行签订。 2、合同内的价款不要急于签订。在签订合同前,多多询价,最少要在三家以上,以避开不必要的损失。三、施工方面: 1、项目人员的组成与管理:①对于项目人员,要以精、强、能发挥主观能动性、恪职尽责的人员为主。能力不强、业务不精、不适应工作的人员,要及时进行调整或清退。②严格奖惩制度,事情要有安排、有落实、有反馈,建立 2 小时问题反馈制下载后可任意编辑度,加强工作的事中控制,以便出现问题能够及时调整、解决。③每周一召开一次列会,主要对一周的工作进行总结,安排本周的工作。每日要召开施工碰头会,时间安排在晚饭后,由项目经理主持。会上主要反映当天的施工进展情况、材料准备情况、以及出现的问题,然后由项目经理对第二天的事务进行安排。特别情况可安排施工方、材料方、机械方负责人参加。④每日例会结束后,项目上所有工作人员进行施工日志的填写,做好每天的施工记下载后可任意编辑录。⑤完善财务制度,分级负责,严禁出现先买后报等情况。⑥项目人员外出,严格执行准...
