电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

关于申请迁改市政电缆井的报告

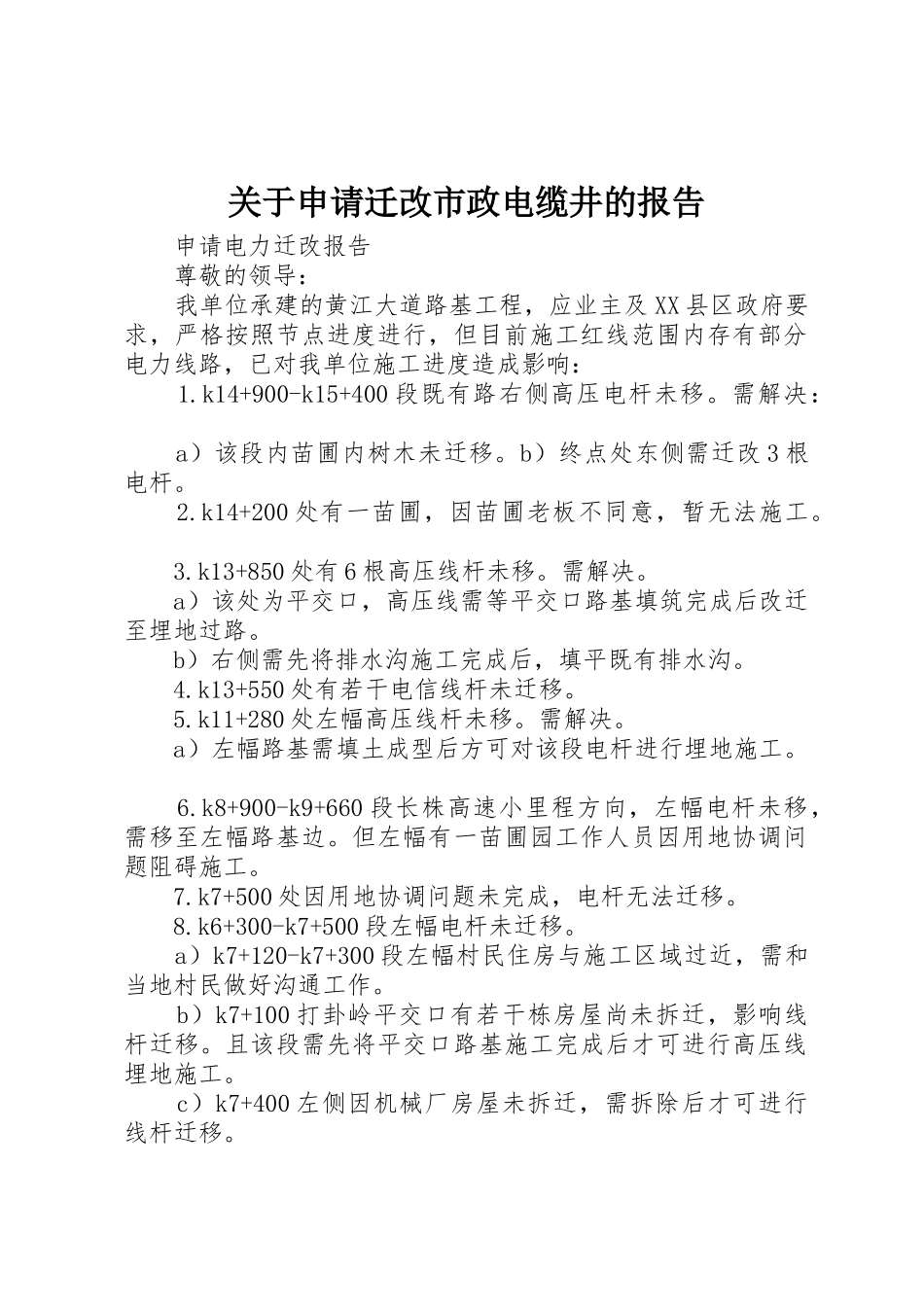

关于申请迁改市政电缆井的报告_第1页
1/2
关于申请迁改市政电缆井的报告_第2页
2/2
关于申请迁改市政电缆井的报告 申请电力迁改报告 尊敬的领导: 我单位承建的黄江大道路基工程,应业主及 XX 县区政府要求,严格按照节点进度进行,但目前施工红线范围内存有部分电力线路,已对我单位施工进度造成影响: 1.k14+900-k15+400 段既有路右侧高压电杆未移。需解决: a)该段内苗圃内树木未迁移。b)终点处东侧需迁改 3 根电杆。 2.k14+200 处有一苗圃,因苗圃老板不同意,暂无法施工。 3.k13+850 处有 6 根高压线杆未移。需解决。 a)该处为平交口,高压线需等平交口路基填筑完成后改迁至埋地过路。 b)右侧需先将排水沟施工完成后,填平既有排水沟。 4.k13+550 处有若干电信线杆未迁移。 5.k11+280 处左幅高压线杆未移。需解决。 a)左幅路基需填土成型后方可对该段电杆进行埋地施工。 6.k8+900-k9+660 段长株高速小里程方向,左幅电杆未移,需移至左幅路基边。但左幅有一苗圃园工作人员因用地协调问题阻碍施工。 7.k7+500 处因用地协调问题未完成,电杆无法迁移。 8.k6+300-k7+500 段左幅电杆未迁移。 a)k7+120-k7+300 段左幅村民住房与施工区域过近,需和当地村民做好沟通工作。 b)k7+100 打卦岭平交口有若干栋房屋尚未拆迁,影响线杆迁移。且该段需先将平交口路基施工完成后才可进行高压线埋地施工。 c)k7+400 左侧因机械厂房屋未拆迁,需拆除后才可进行线杆迁移。 为响应业主节点工期要求,按时完成黄江大道路基道路施工,希望该几处电杆予以尽早予以迁改。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

关于申请迁改市政电缆井的报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
