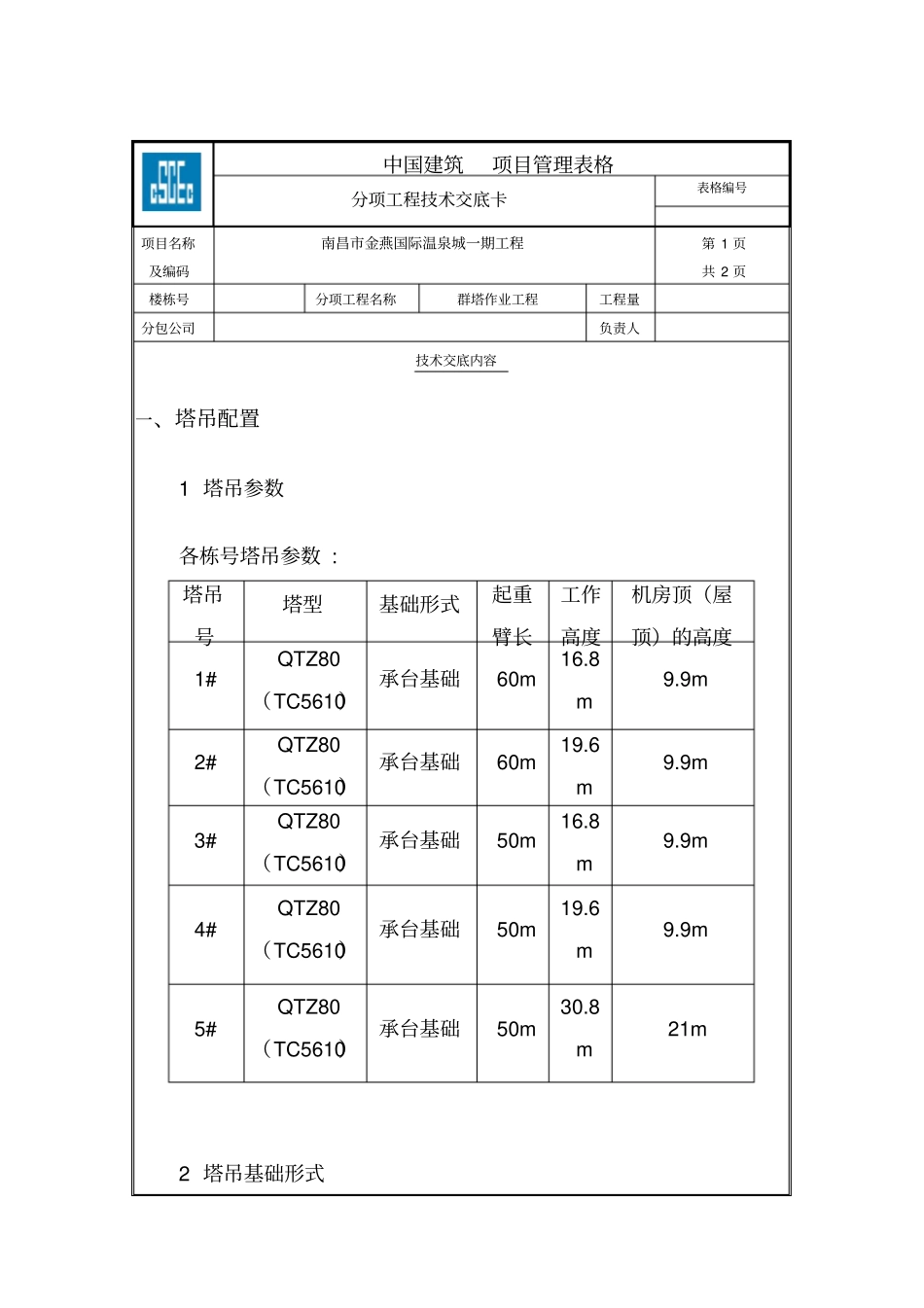

中国建筑项目管理表格分项工程技术交底卡表格编号项目名称及编码南昌市金燕国际温泉城一期工程第 1 页共 2 页楼栋号分项工程名称群塔作业工程工程量分包公司负责人技术交底内容一、塔吊配置1 塔吊参数各栋号塔吊参数 : 塔吊号塔型基础形式起重臂长工作高度机房顶(屋顶)的高度1# QTZ80 (TC5610)承台基础60m 16
9m 2# QTZ80 (TC5610)承台基础60m 19
9m 3# QTZ80 (TC5610)承台基础50m 16
9m 4# QTZ80 (TC5610)承台基础50m 19
9m 5# QTZ80 (TC5610)承台基础50m 30

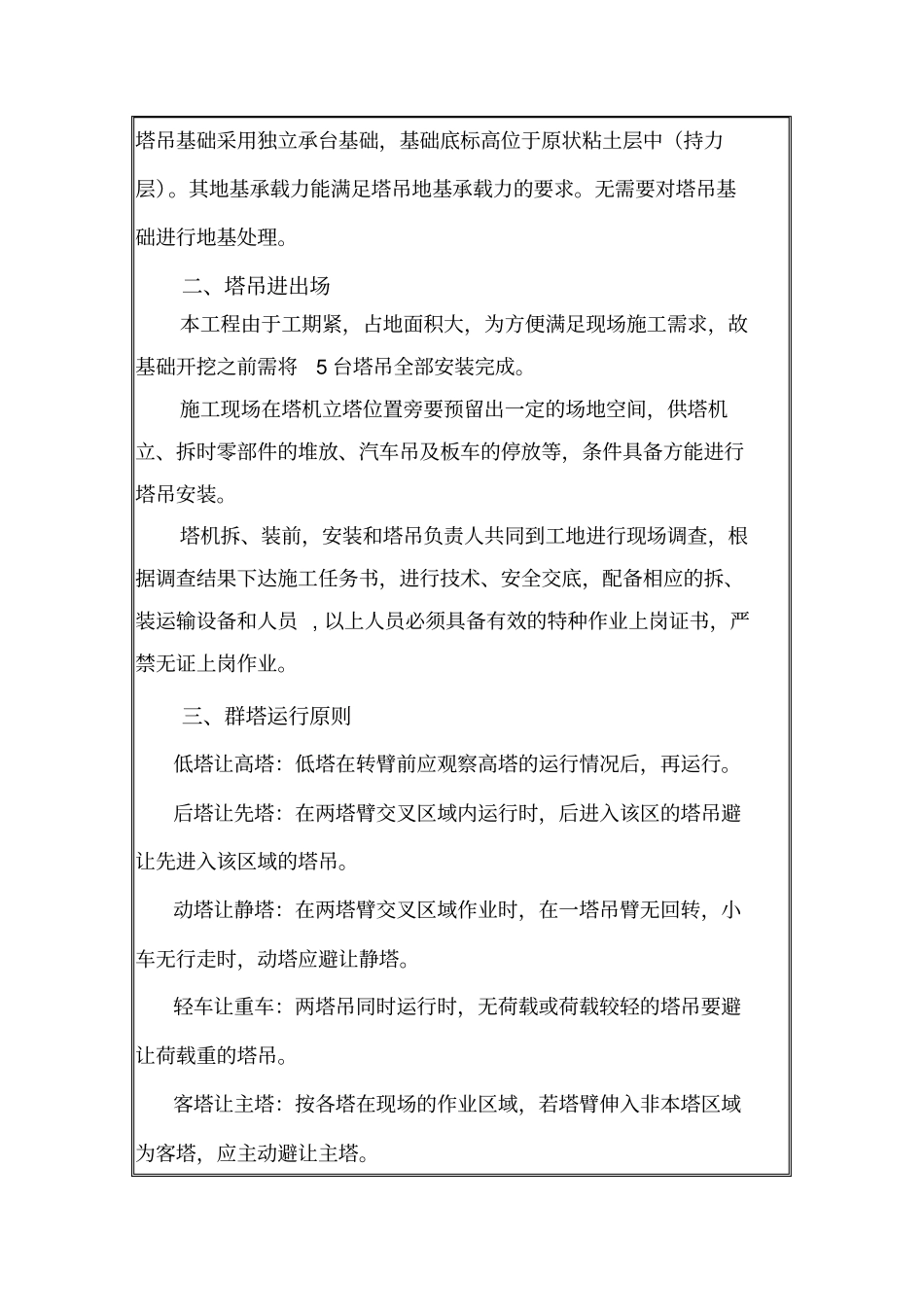

8m 21m 2 塔吊基础形式塔吊基础采用独立承台基础,基础底标高位于原状粘土层中(持力层)
其地基承载力能满足塔吊地基承载力的要求
无需要对塔吊基础进行地基处理
二、塔吊进出场本工程由于工期紧,占地面积大,为方便满足现场施工需求,故基础开挖之前需将5 台塔吊全部安装完成
施工现场在塔机立塔位置旁要预留出一定的场地空间,供塔机立、拆时零部件的堆放、汽车吊及板车的停放等,条件具备方能进行塔吊安装
塔机拆、装前,安装和塔吊负责人共同到工地进行现场调查,根据调查结果下达施工任务书,进行技术、安全交底,配备相应的拆、装运输设备和人员 , 以上人员必须具备有效的特种作业上岗证书,严禁无证上岗作业
三、群塔运行原则低塔让高塔:低塔在转臂前应观察高塔的运行情况后,再运行
后塔让先塔:在两塔臂交叉区域内运行时,后进入该区的塔吊避让先进入该区域的塔吊
动塔让静塔:在两塔臂交叉区域作业时,在一塔吊臂无回转,小车无行走时,动塔应避让静塔
轻车让重车:两塔吊同时运行时,无荷载或荷载较轻的塔吊要避让荷载重的塔吊
客塔让主塔:按各塔在现场的作业区域,若塔臂伸入非本塔区域为客塔,应主动避让主塔
