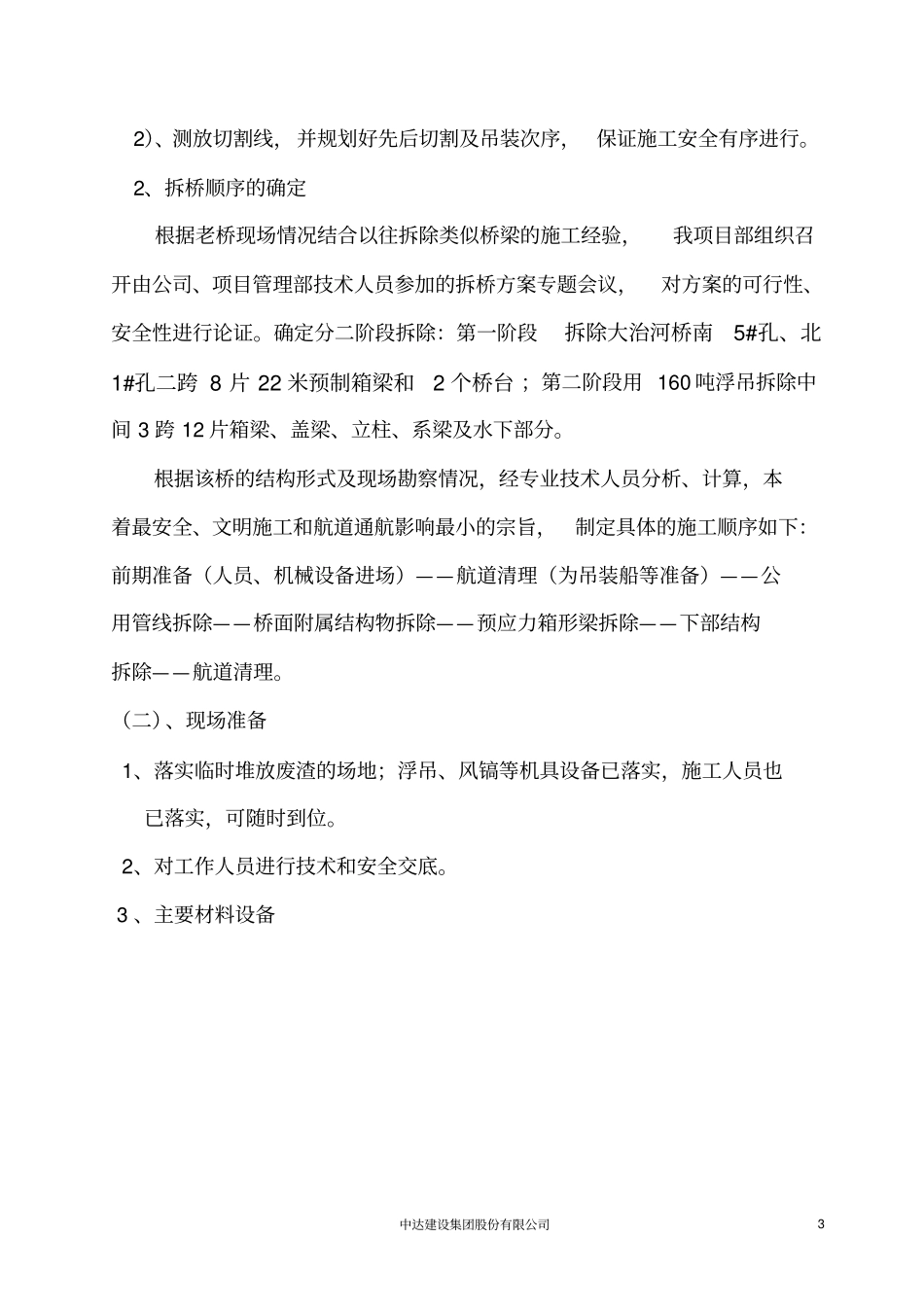

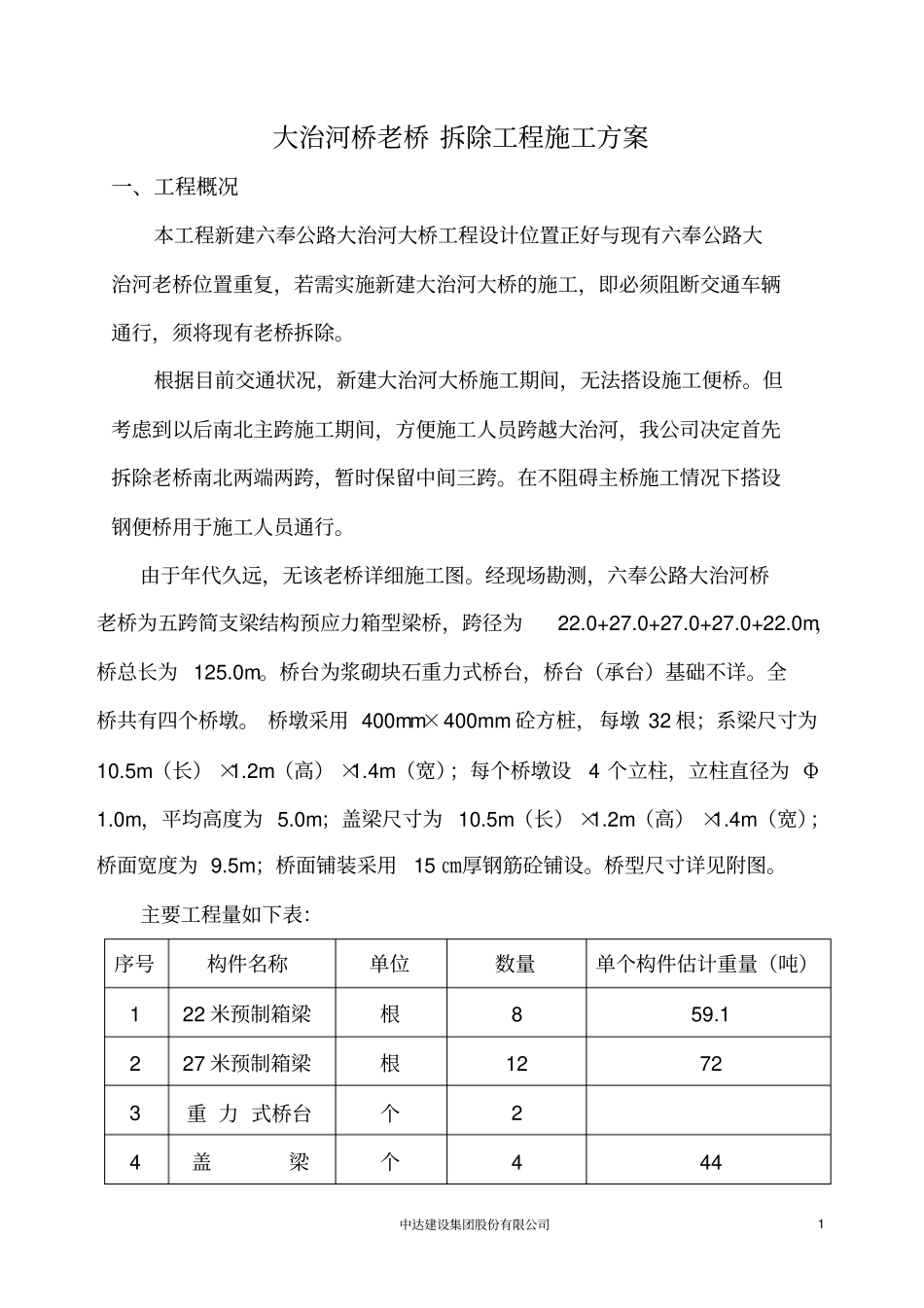

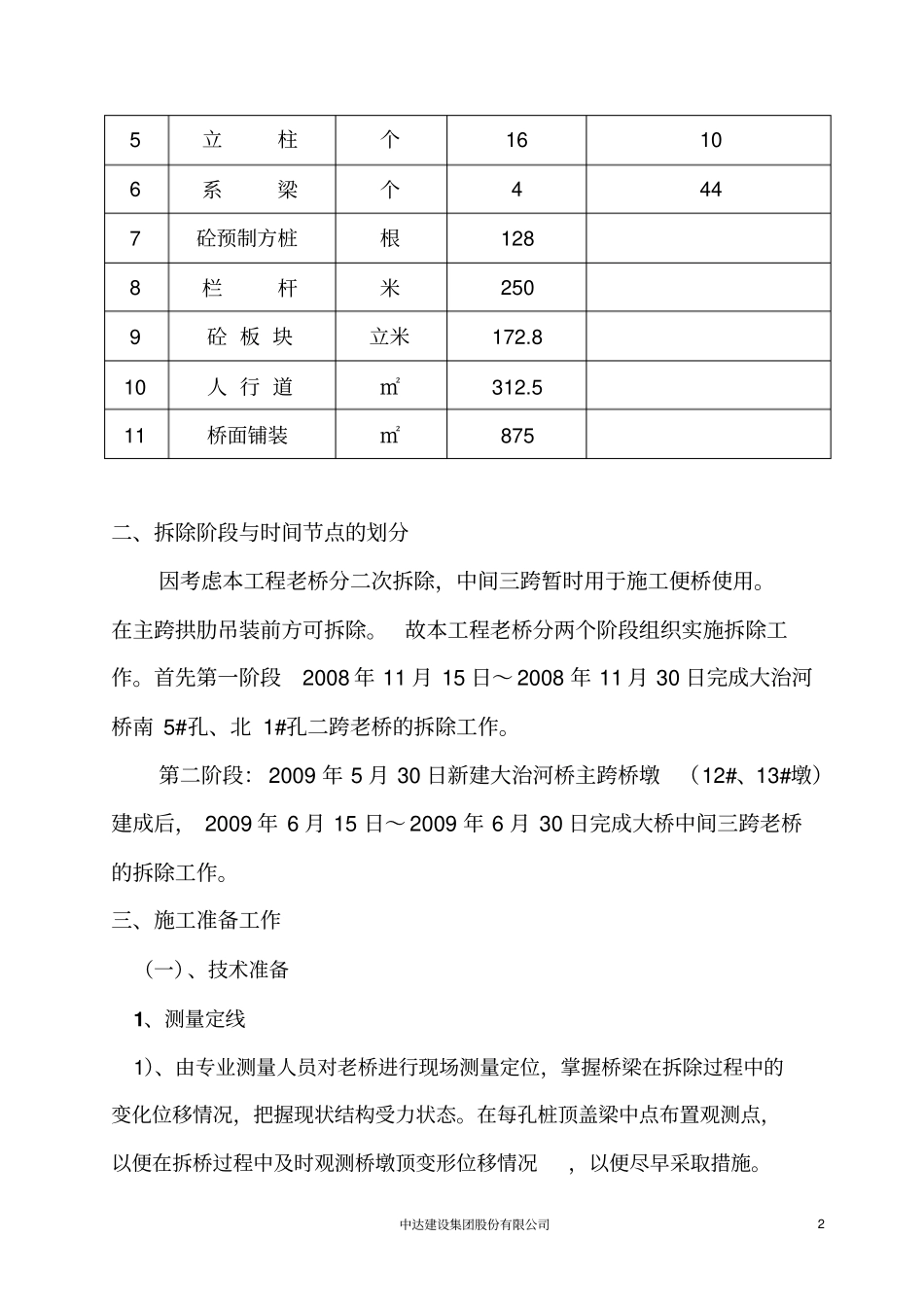

中达建设集团股份有限公司1 大治河桥老桥 拆除工程施工方案一、工程概况本工程新建六奉公路大治河大桥工程设计位置正好与现有六奉公路大治河老桥位置重复,若需实施新建大治河大桥的施工,即必须阻断交通车辆通行,须将现有老桥拆除。根据目前交通状况,新建大治河大桥施工期间,无法搭设施工便桥。但考虑到以后南北主跨施工期间,方便施工人员跨越大治河,我公司决定首先拆除老桥南北两端两跨,暂时保留中间三跨。在不阻碍主桥施工情况下搭设钢便桥用于施工人员通行。由于年代久远,无该老桥详细施工图。经现场勘测,六奉公路大治河桥老桥为五跨简支梁结构预应力箱型梁桥,跨径为22.0+27.0+27.0+27.0+22.0m,桥总长为 125.0m。桥台为浆砌块石重力式桥台,桥台(承台)基础不详。全桥共有四个桥墩。 桥墩采用 400mm×400mm 砼方桩,每墩 32 根;系梁尺寸为10.5m(长) ×1.2m(高) ×1.4m(宽);每个桥墩设4 个立柱,立柱直径为 Φ1.0m,平均高度为 5.0m;盖梁尺寸为 10.5m(长) ×1.2m(高) ×1.4m(宽);桥面宽度为 9.5m;桥面铺装采用15 ㎝厚钢筋砼铺设。桥型尺寸详见附图。主要工程量如下表:序号构件名称单位数量单个构件估计重量(吨)1 22 米预制箱梁根8 59.1 2 27 米预制箱梁根12 72 3 重 力 式桥台个2 4 盖梁个4 44 中达建设集团股份有限公司2 5 立柱个16 10 6 系梁个4 44 7 砼预制方桩根128 8 栏杆米250 9 砼 板 块立米172.8 10 人 行 道㎡312.5 11 桥面铺装㎡875 二、拆除阶段与时间节点的划分因考虑本工程老桥分二次拆除,中间三跨暂时用于施工便桥使用。在主跨拱肋吊装前方可拆除。故本工程老桥分两个阶段组织实施拆除工作。首先第一阶段2008 年 11 月 15 日~ 2008 年 11 月 30 日完成大治河桥南 5#孔、北 1#孔二跨老桥的拆除工作。第二阶段: 2009 年 5 月 30 日新建大治河桥主跨桥墩(12#、13#墩)建成后, 2009 年 6 月 15 日~ 2009 年 6 月 30 日完成大桥中间三跨老桥的拆除工作。三、施工准备工作(一)、技术准备1、测量定线1)、由专业测量人员对老桥进行现场测量定位,掌握桥梁在拆除过程中的变化位移情况,把握现状结构受力状态。在每孔桩顶盖梁中点布置观测点,以便在拆桥过程中及时观测桥墩顶变形位移情况,以便尽早采取措施。中达建设集团股份有限公司3 2)、测放切割线,并规划好先后切割及吊装次序, 保证施工安全有序...
