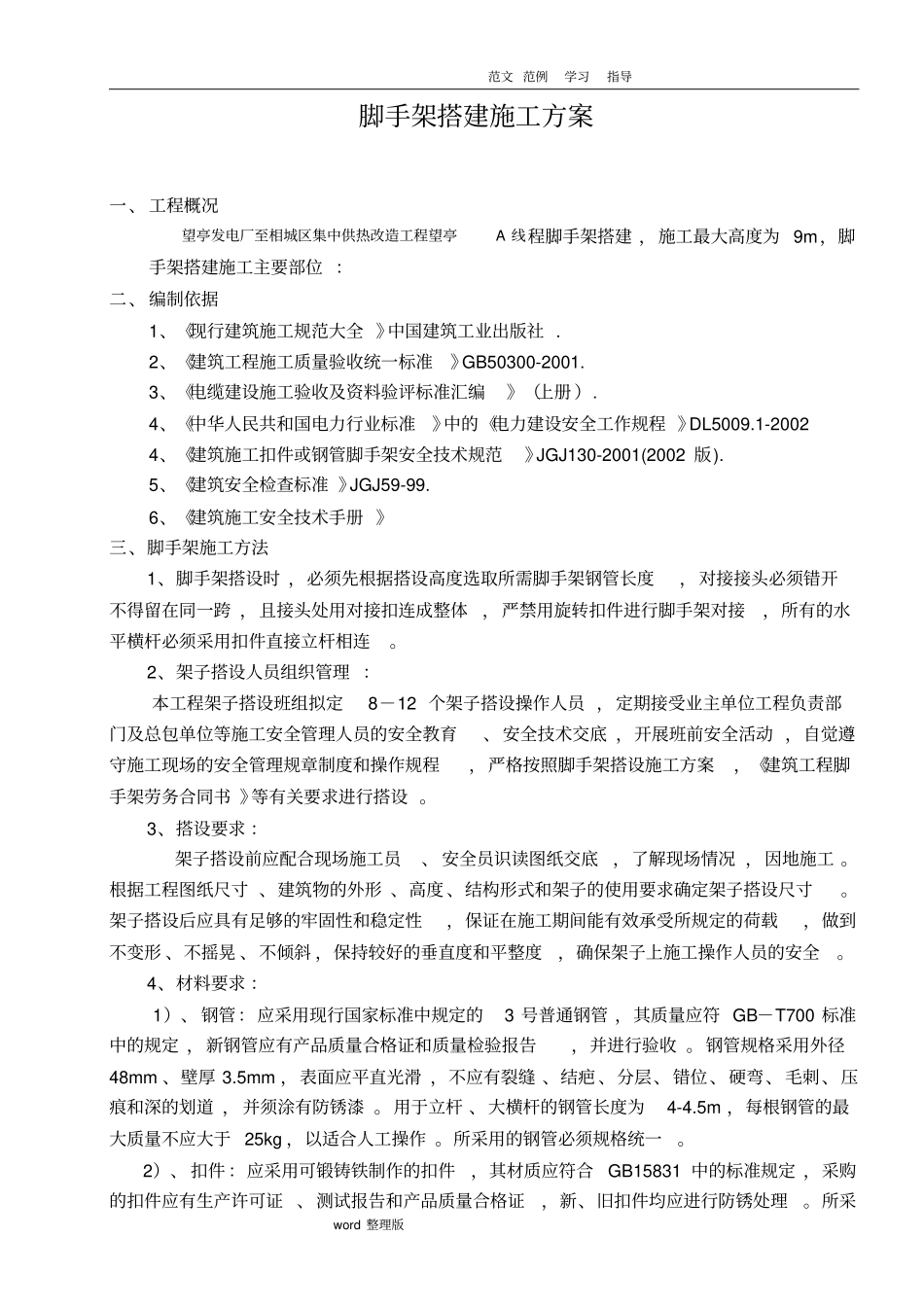

范文 范例学习指导word 整理版脚手架搭建施工方案一、 工程概况望亭发电厂至相城区集中供热改造工程望亭A 线程脚手架搭建 ,施工最大高度为 9m,脚手架搭建施工主要部位 :二、 编制依据1、《现行建筑施工规范大全 》中国建筑工业出版社
2、《建筑工程施工质量验收统一标准》GB50300-2001
3、《电缆建设施工验收及资料验评标准汇编》(上册 )
4、《中华人民共和国电力行业标准》中的《电力建设安全工作规程 》DL5009
1-2002 4、《建筑施工扣件或钢管脚手架安全技术规范》JGJ130-2001(2002 版)
5、《建筑安全检查标准 》JGJ59-99
6、《建筑施工安全技术手册 》三、脚手架施工方法1、脚手架搭设时 ,必须先根据搭设高度选取所需脚手架钢管长度,对接接头必须错开不得留在同一跨 ,且接头处用对接扣连成整体,严禁用旋转扣件进行脚手架对接,所有的水平横杆必须采用扣件直接立杆相连
2、架子搭设人员组织管理 :本工程架子搭设班组拟定8-12 个架子搭设操作人员 ,定期接受业主单位工程负责部门及总包单位等施工安全管理人员的安全教育、安全技术交底 ,开展班前安全活动 ,自觉遵守施工现场的安全管理规章制度和操作规程,严格按照脚手架搭设施工方案,《建筑工程脚手架劳务合同书 》等有关要求进行搭设
3、搭设要求 :架子搭设前应配合现场施工员、 安全员识读图纸交底,了解现场情况 ,因地施工
根据工程图纸尺寸 、建筑物的外形 、高度 、结构形式和架子的使用要求确定架子搭设尺寸
架子搭设后应具有足够的牢固性和稳定性,保证在施工期间能有效承受所规定的荷载,做到不变形 、不摇晃 、不倾斜 ,保持较好的垂直度和平整度,确保架子上施工操作人员的安全

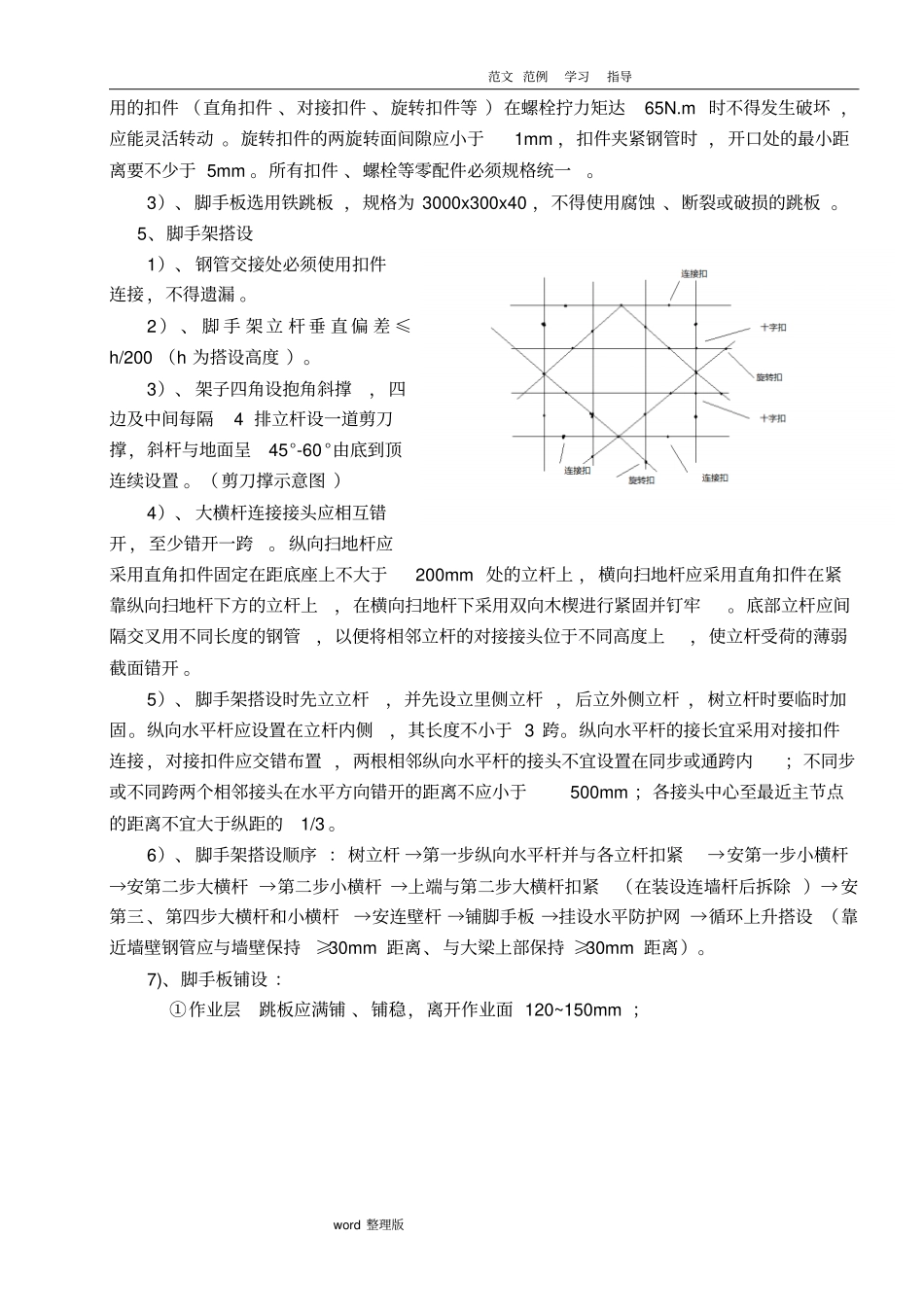

4、材料要求 :1)、 钢管:应采用现行国家标准中规定的3 号普通钢管 ,其质量应符 GB-T700 标准中的规定
