仅供参考 [整理 ] 第 1 页 共 5 页安全管理文书脚手架的搭设流程及要求日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 5 页脚手架的搭设流程及要求落地脚手架搭设的工艺流程为:场地平整、夯实基础承载力实验、材料配备定位设置通长脚手板、底座纵向扫地杆立杆横向扫地杆小横杆大横杆(搁栅)剪刀撑连墙件铺脚手板扎防护栏杆扎安全网
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空
在搭设首层脚手架过程中, 沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除
当脚手架操作层高出连墙件两步时,宜先立外排,后立内排
其余按一下构造要求搭设
1、主杆基础本工程脚手架地基础部位应在回填土完后夯实,采用强度等级不低于 C15的混凝土进行硬化, 混凝土硬化厚度不小于10cm
地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书)
2、立杆间距(1) 脚手架立杆纵距 1
5m,横距 1
05m,步距 1
8m;连墙杆间距竖直 3
6m,水平 4
5m( 即二步三跨 ):里立杆距建筑物0
(2) 脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性
(3) 立杆应设置垫木, 并设置纵横方向扫地杆, 连接于立脚点杆上,离底座 20cm左右

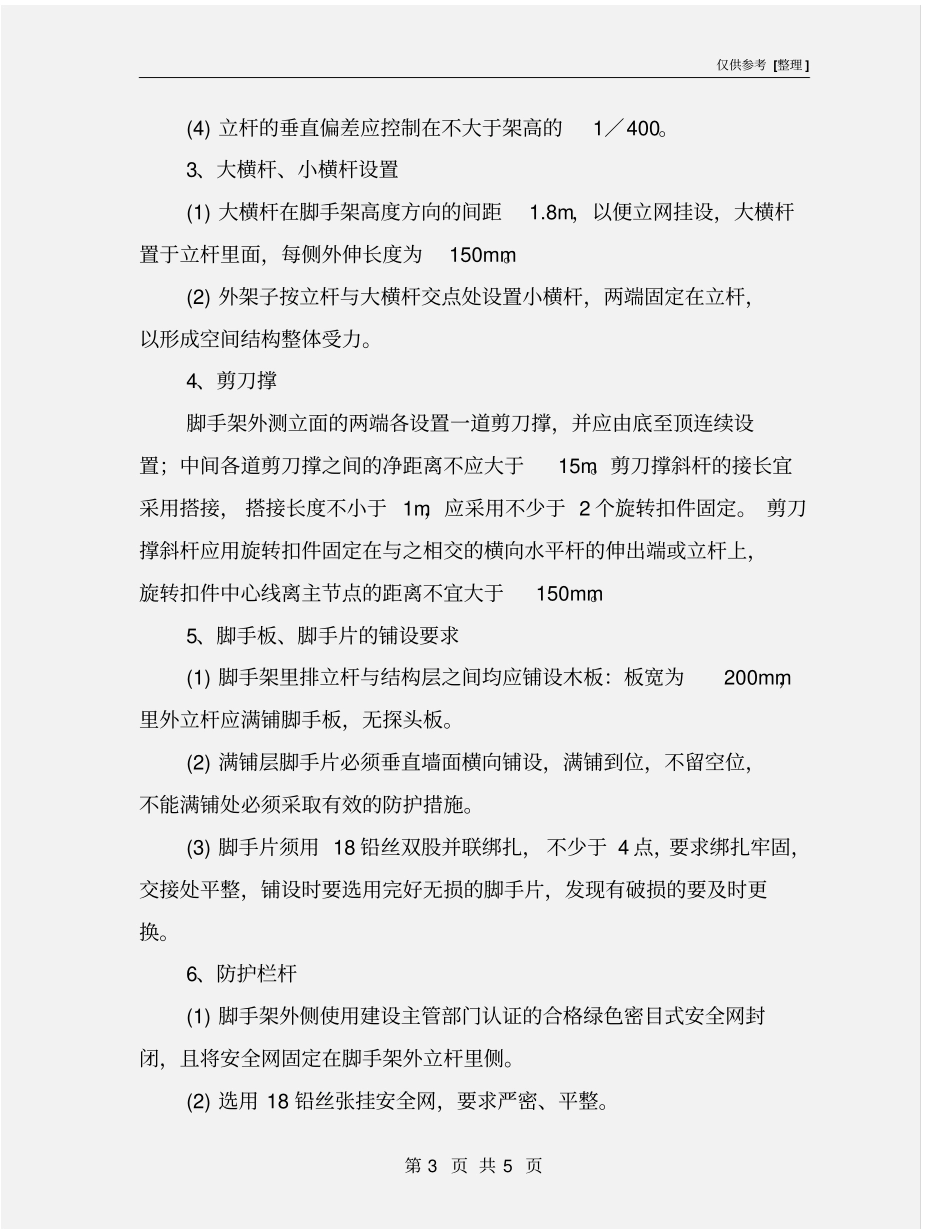

仅供参考 [整理 ] 第 3 页 共 5 页(4) 立杆的垂直偏差应控制在不大于架高的1/400
3、大横杆、小横杆设置(1) 大横杆在脚手架高度方向的间距1
8m,以便立网挂设,
