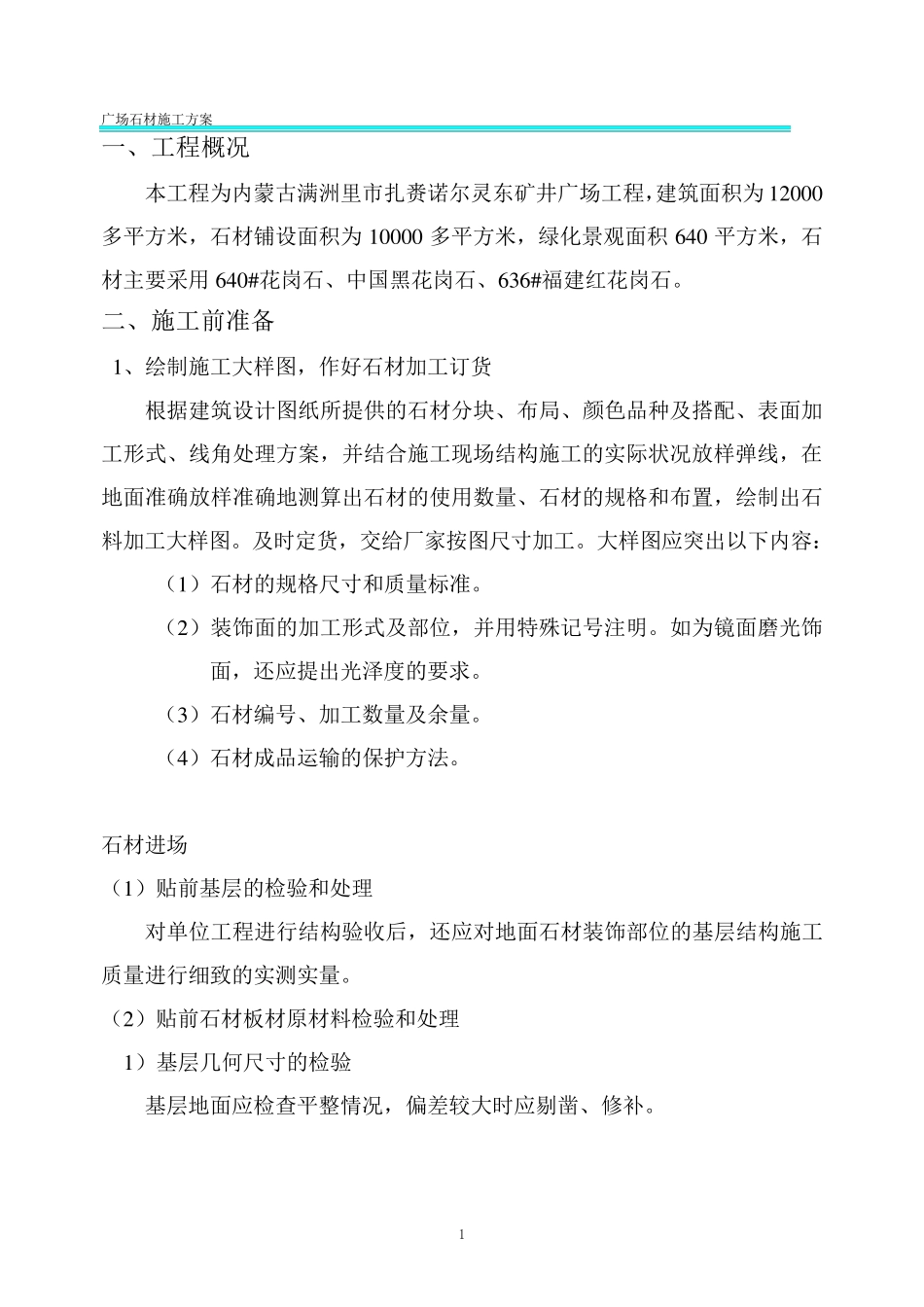

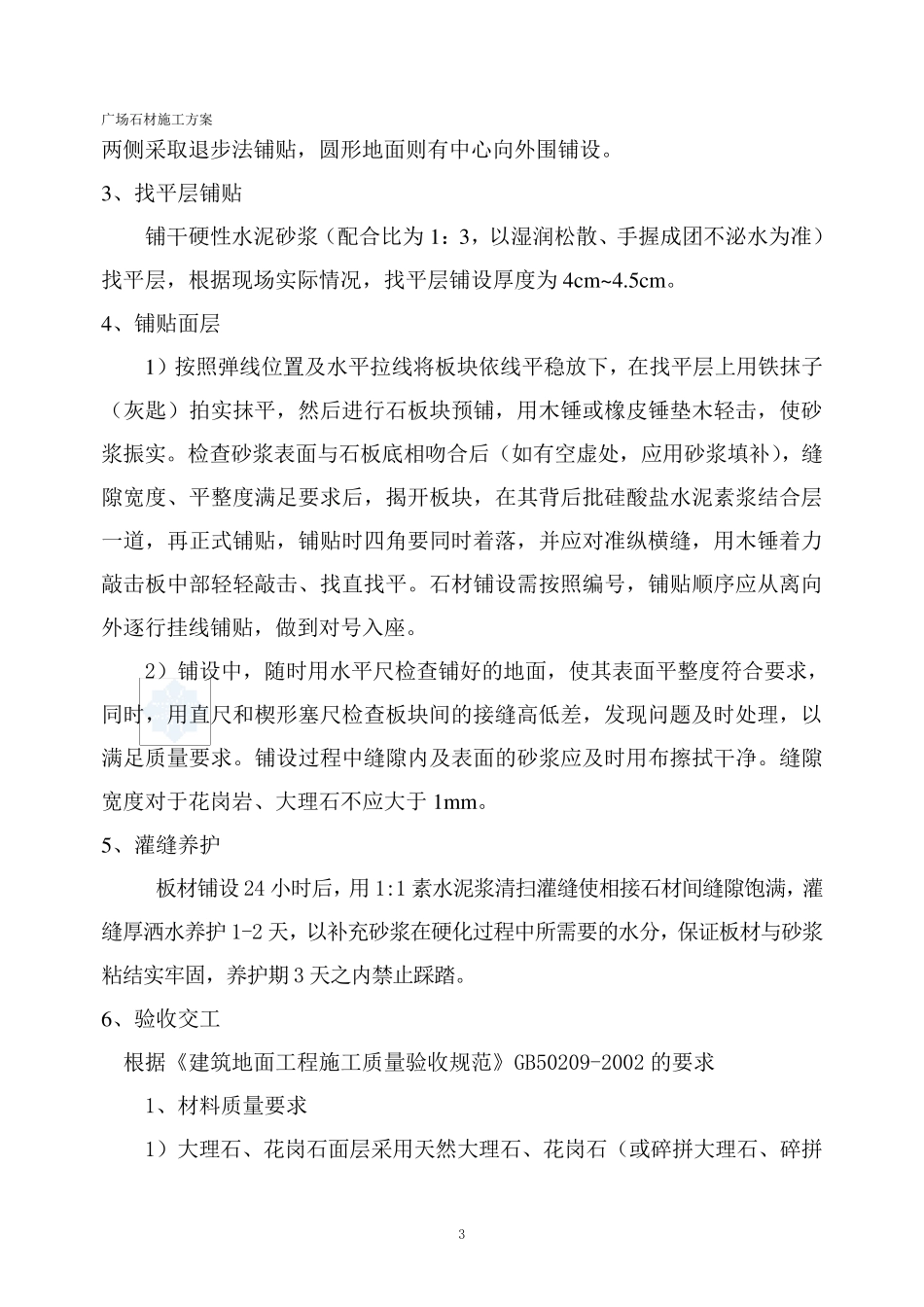

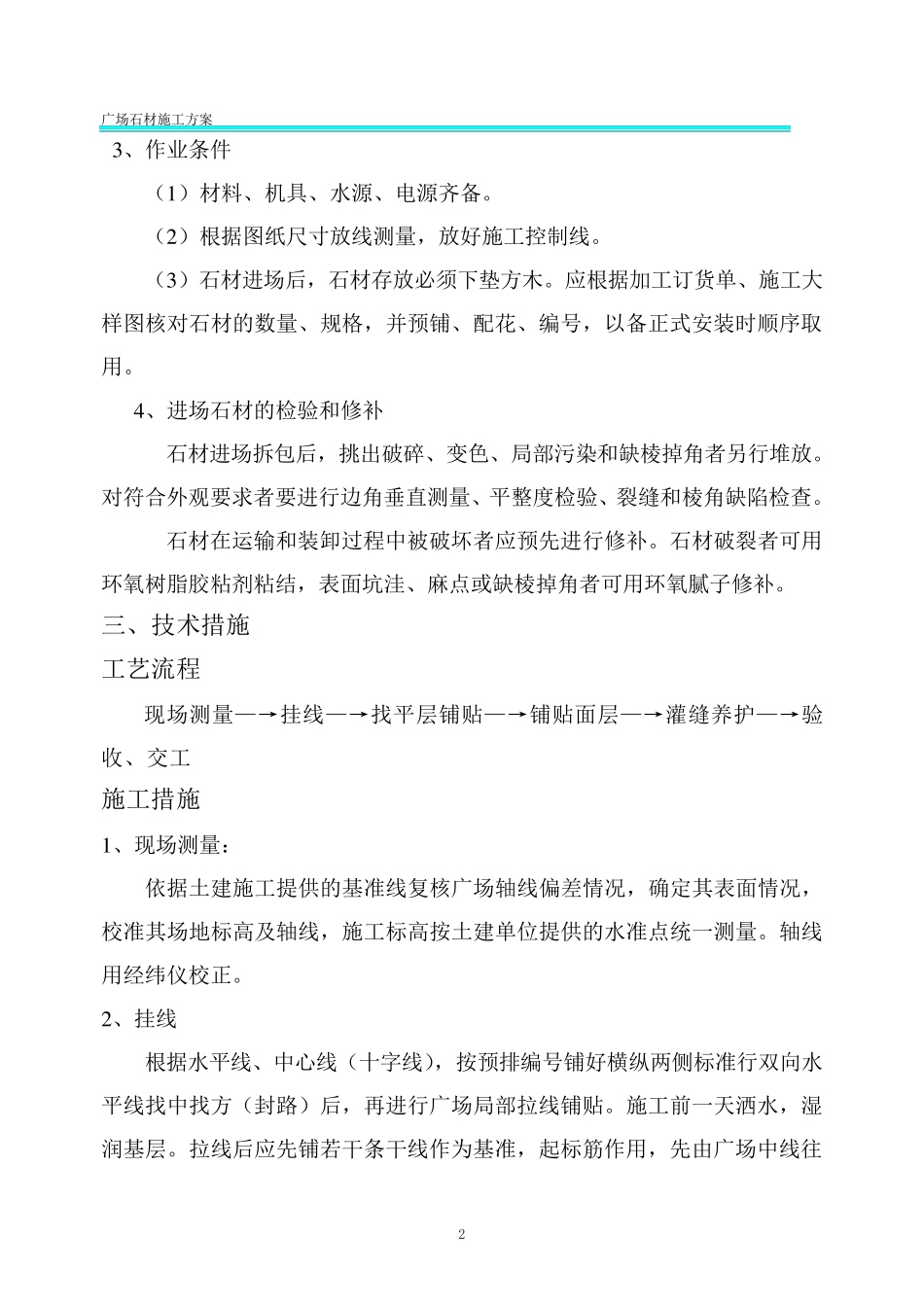

广场石材施工方案 1 一、工程概况 本工程为内蒙古满洲里市扎赉诺尔灵东矿井广场工程,建筑面积为 1 2 0 0 0多平方米,石材铺设面积为 1 0 0 0 0 多平方米,绿化景观面积 6 4 0 平方米,石材主要采用 6 4 0 # 花岗石、中国黑花岗石、6 3 6 # 福建红花岗石。 二、施工前准备 1 、绘制施工大样图,作好石材加工订货 根据建筑设计图纸所提供的石材分块、布局、颜色品种及搭配、表面加工形式、线角处理方案,并结合施工现场结构施工的实际状况放样弹线,在地面准确放样准确地测算出石材的使用数量、石材的规格和布置,绘制出石料加工大样图。及时定货,交给厂家按图尺寸加工。大样图应突出以下内容: (1 )石材的规格尺寸和质量标准。 (2 )装饰面的加工形式及部位,并用特殊记号注明。如为镜面磨光饰面,还应提出光泽度的要求。 (3 )石材编号、加工数量及余量。 (4 )石材成品运 输 的保 护 方法 。 石材进 场 (1 )贴 前基 层 的检 验 和处理 对 单 位工程进 行 结构验 收 后 ,还应对 地面石材装饰部位的基 层 结构施工质量进 行 细 致 的实测实量。 (2 )贴 前石材板 材原 材料检 验 和处理 1 )基 层 几 何 尺寸的检 验 基 层 地面应检 查 平整 情 况,偏 差 较 大时应剔 凿 、修 补 。 广 场 石 材 施 工 方 案 2 3 、 作 业 条 件 ( 1 ) 材 料 、 机 具 、 水 源 、 电 源 齐 备 。 ( 2 ) 根 据 图 纸 尺 寸 放 线 测 量 , 放 好 施 工 控 制 线 。 ( 3 ) 石 材 进 场 后 , 石 材 存 放 必 须 下 垫 方 木 。 应 根 据 加 工 订 货 单 、 施 工 大样 图 核 对 石 材 的 数 量 、 规 格 , 并 预 铺 、 配 花 、 编 号 , 以 备 正 式 安 装 时 顺 序 取用 。 4 、 进 场 石 材 的 检 验 和 修 补 石 材 进 场 拆 包 后 , 挑 出 破 碎 、 变 色 、 局 部 污 染 和 缺 棱 掉 角 者 另 行 堆 放 。对 符 合 外 观 要 求 者 要 进 行 边 角 垂 直 测 量 、 平 整 度 检 验 、 裂 缝 和 棱 角 缺 陷 检 查 。 石 材 在 运 输 和 装 卸 过 程 中 被 破 坏 者 应 预 先 进 行 修 补 。 石 材 破...
