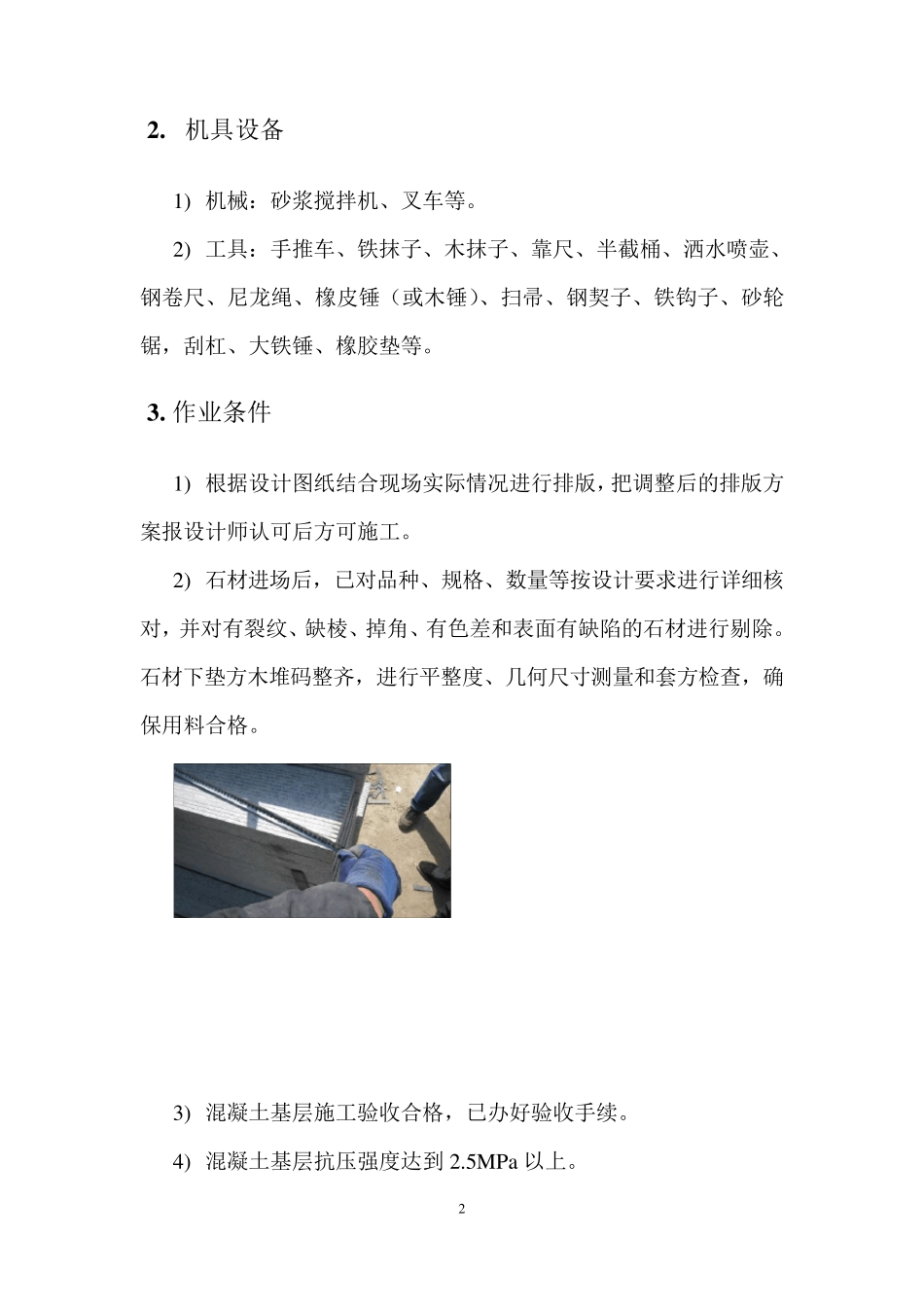

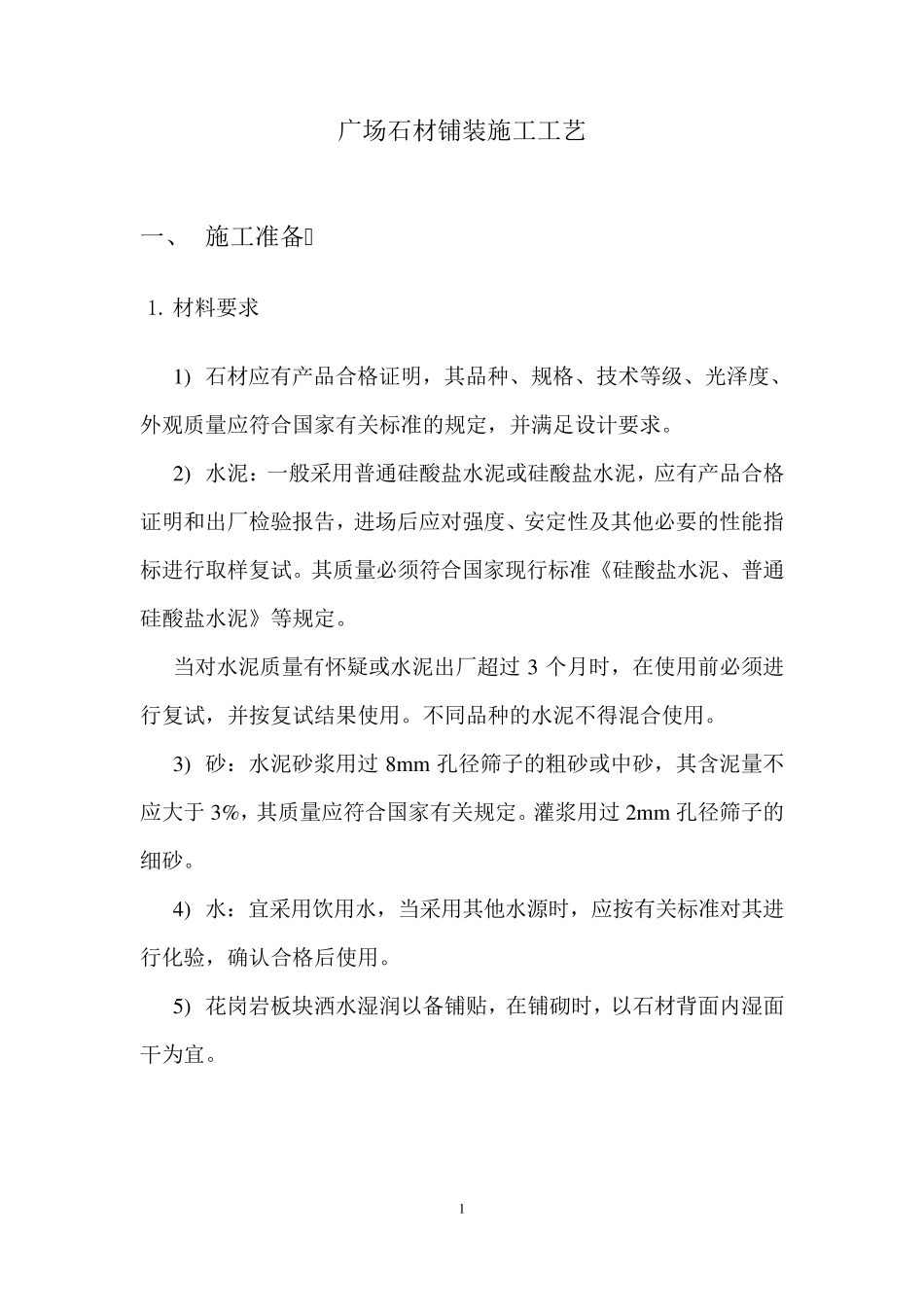

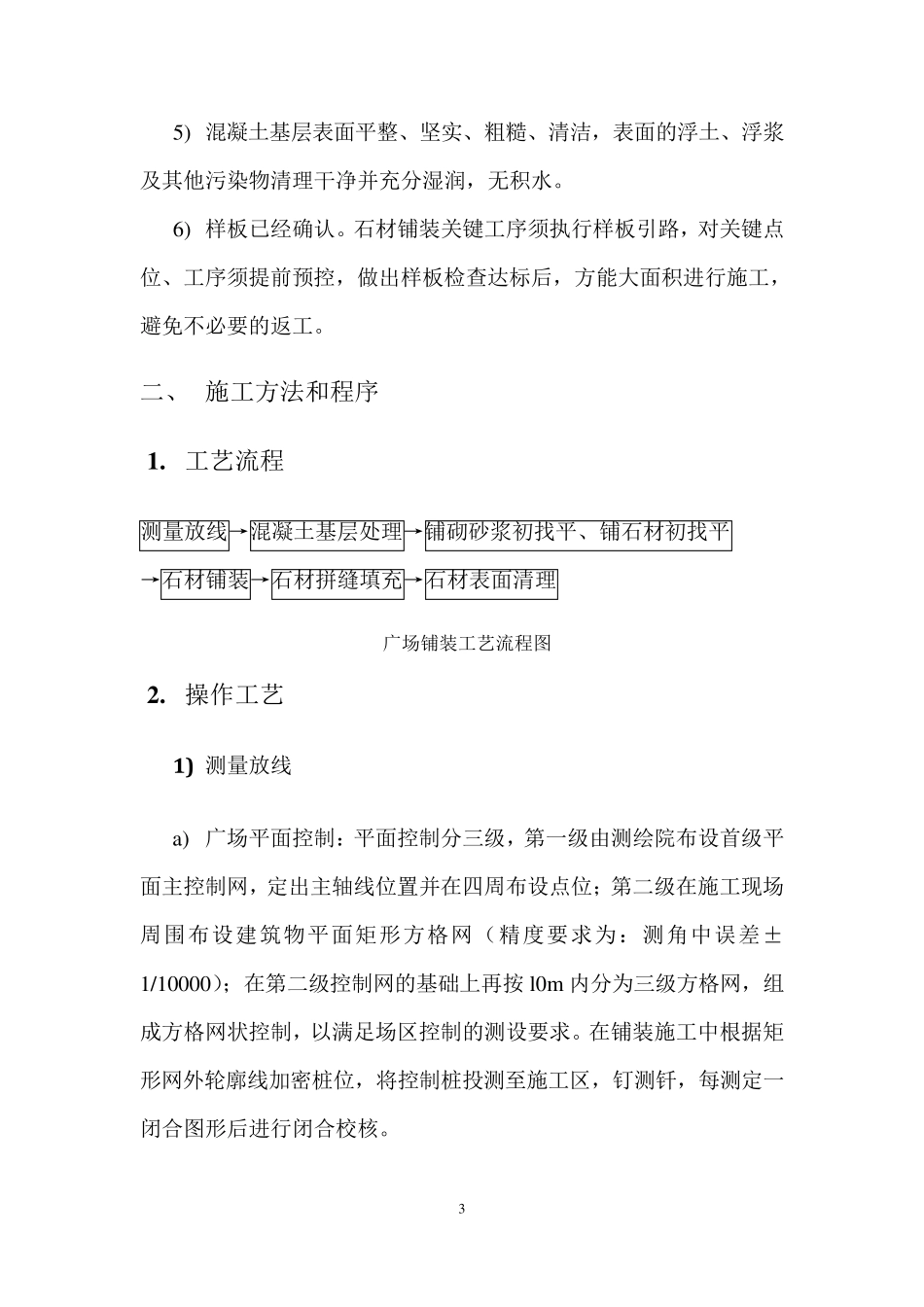

1 广场石材铺装施工工艺 一、 施工准备 1. 材料要求 1) 石材应有产品合格证明,其品种、规格、技术等级、光泽度、外观质量应符合国家有关标准的规定,并满足设计要求。 2) 水泥:一般采用普通硅酸盐水泥或硅酸盐水泥,应有产品合格证明和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》等规定。 当对水泥质量有怀疑或水泥出厂超过 3 个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。 3) 砂:水泥砂浆用过 8m m 孔径筛子的粗砂或中砂,其含泥量不应大于 3%,其质量应符合国家有关规定。灌浆用过 2m m 孔径筛子的细砂。 4) 水:宜采用饮用水,当采用其他水源时,应按有关标准对其进行化验,确认合格后使用。 5) 花岗岩板块洒水湿润以备铺贴,在铺砌时,以石材背面内湿面干为宜。 2 2 . 机具设备 1) 机械:砂浆搅拌机、叉车等。 2) 工具:手推车、铁抹子、木抹子、靠尺、半截桶、洒水喷壶、钢卷尺、尼龙绳、橡皮锤(或木锤)、扫帚、钢契子、铁钩子、砂轮锯,刮杠、大铁锤、橡胶垫等。 3 . 作业条件 1) 根据设计图纸结合现场实际情况进行排版,把调整后的排版方案报设计师认可后方可施工。 2) 石材进场后,已对品种、规格、数量等按设计要求进行详细核对,并对有裂纹、缺棱、掉角、有色差和表面有缺陷的石材进行剔除。石材下垫方木堆码整齐,进行平整度、几何尺寸测量和套方检查,确保用料合格。 3) 混凝土基层施工验收合格,已办好验收手续。 4) 混凝土基层抗压强度达到 2.5MPa以上。 3 5) 混凝土基层表面平整、坚实、粗糙、清洁,表面的浮土、浮浆及其他污染物清理干净并充分湿润,无积水。 6) 样板已经确认。石材铺装关键工序须执行样板引路,对关键点位、工序须提前预控,做出样板检查达标后,方能大面积进行施工,避免不必要的返工。 二、 施工方法和程序 1 . 工艺流程 测量放线→混凝土基层处理→铺砌砂浆初找平、铺石材初找平 →石材铺装→石材拼缝填充→石材表面清理 广场铺装工艺流程图 2 . 操作工艺 1 ) 测量放线 a) 广场平面控制:平面控制分三级,第一级由测绘院布设首级平面主控制网,定出主轴线位置并在四周布设点位;第二级在施工现场周围布设建筑物平面矩形方格网(精度要求为:测角中误差±1/10000);在第二级控制网的基础上再按 l0m 内分...
